Хід будівництва, 03.04.2025
Ділимось останніми новинами з будмайданчика за березень:

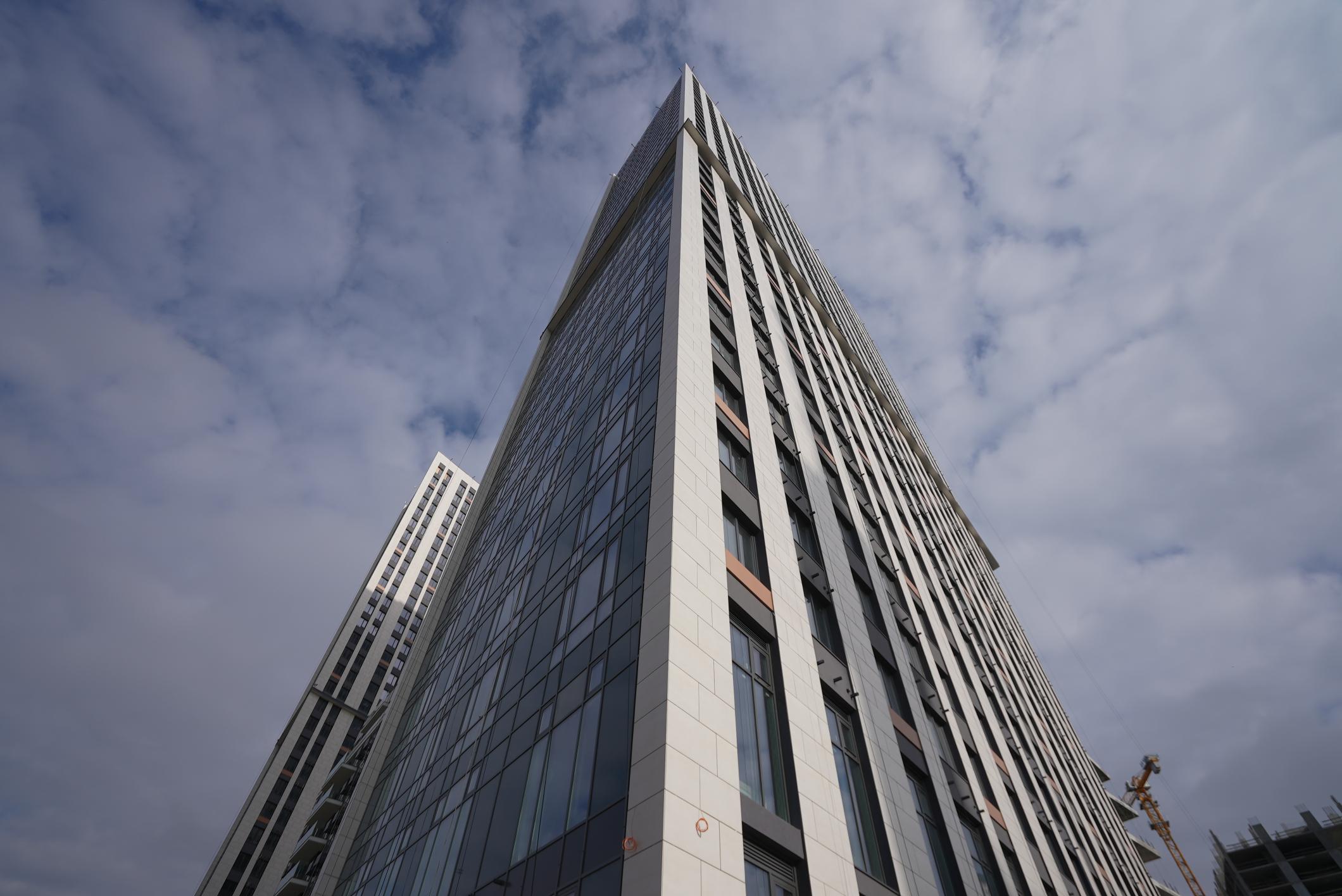

Будинок №3, секція 1:
• монтаж радіаторів опалення виконано з 3 по 28 поверх, продовжується монтаж на 29 поверсі;
• змонтовано 87% котлів;
• завершено монтаж ліфтів;

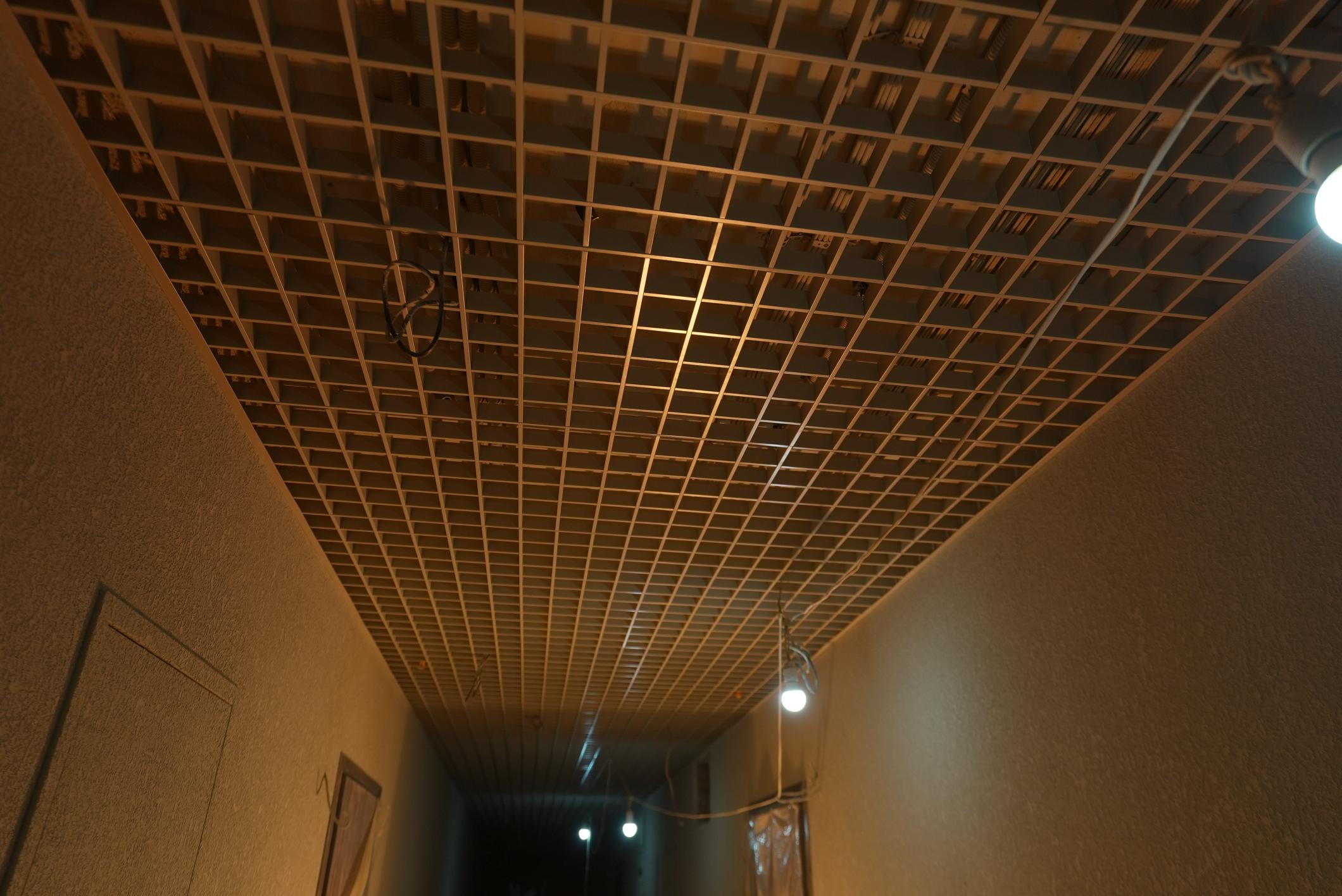

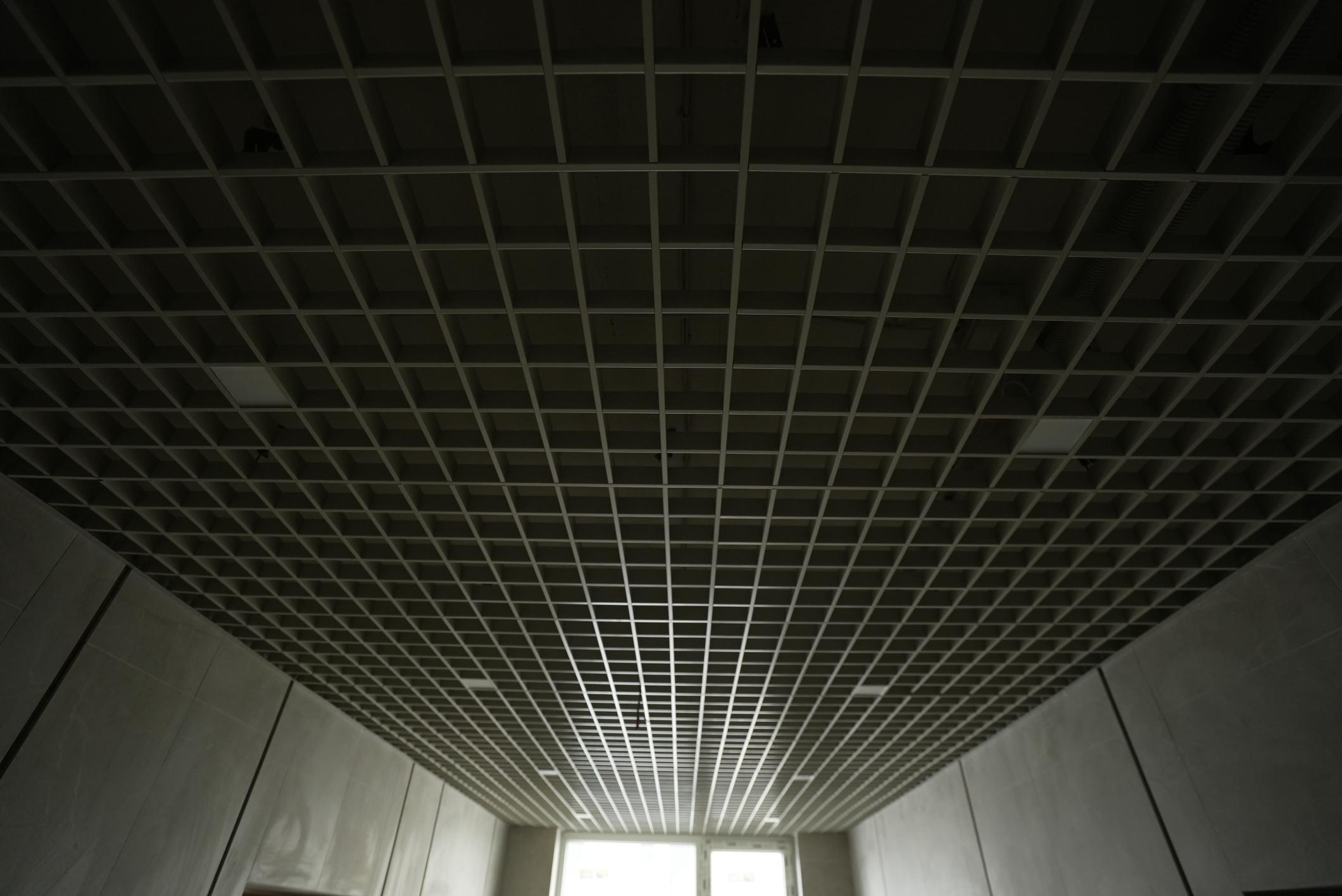

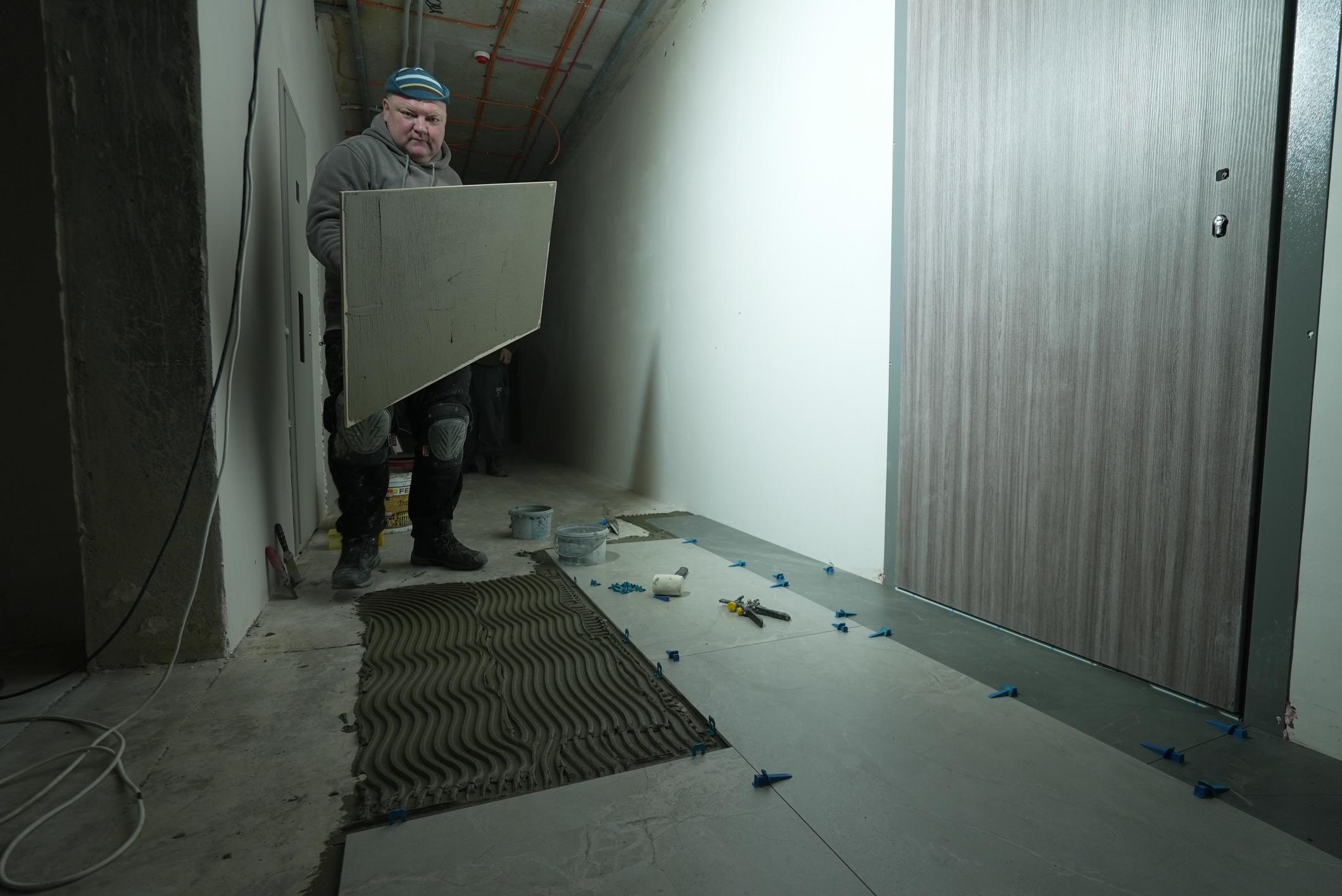

• виконані роботи по влаштуванню керамічної плитки на підлогу МЗК та ліфтового холу з 3 по 18 поверх;
• виконуються роботи з монтажу повітропроводів та вогнезахисту;

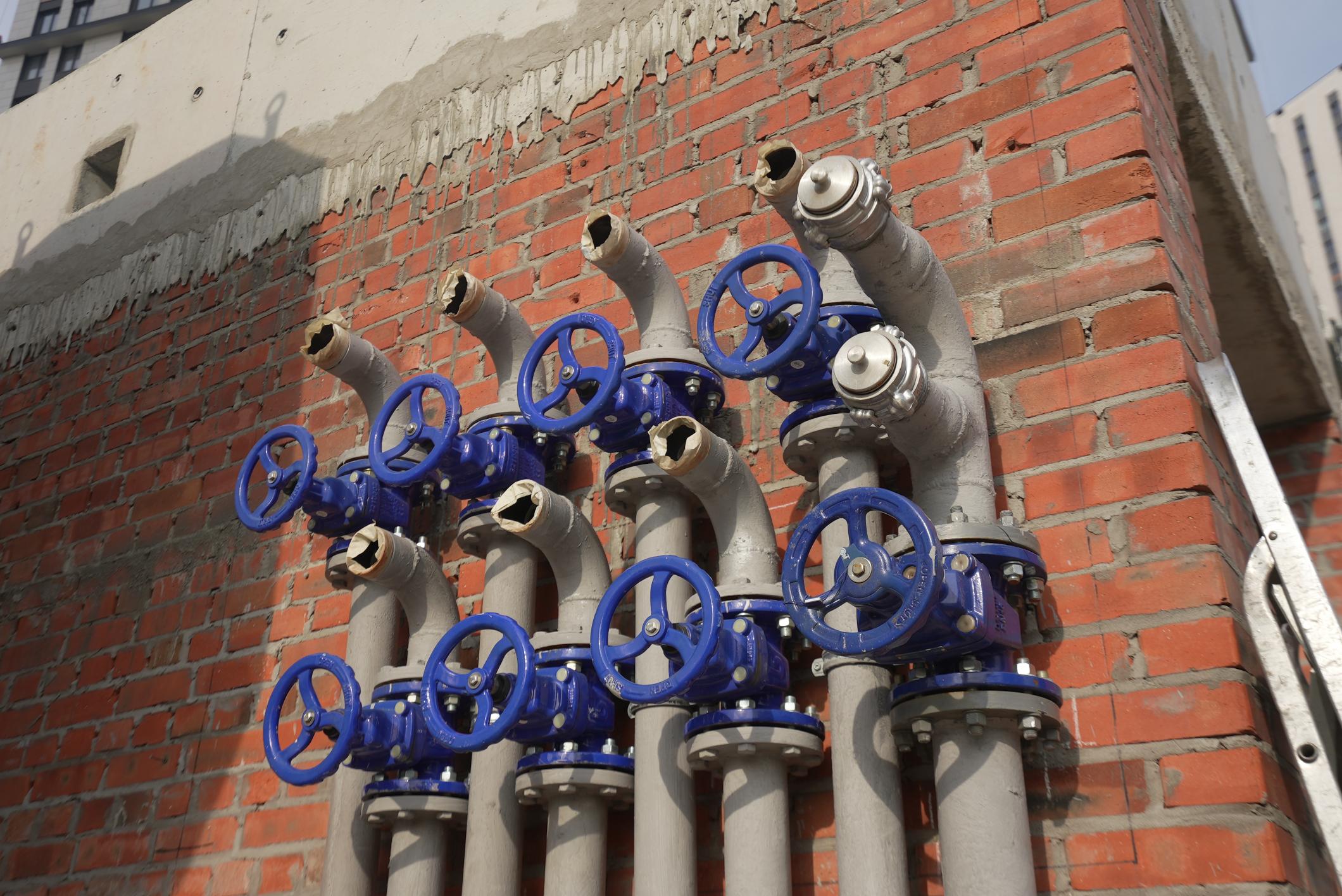

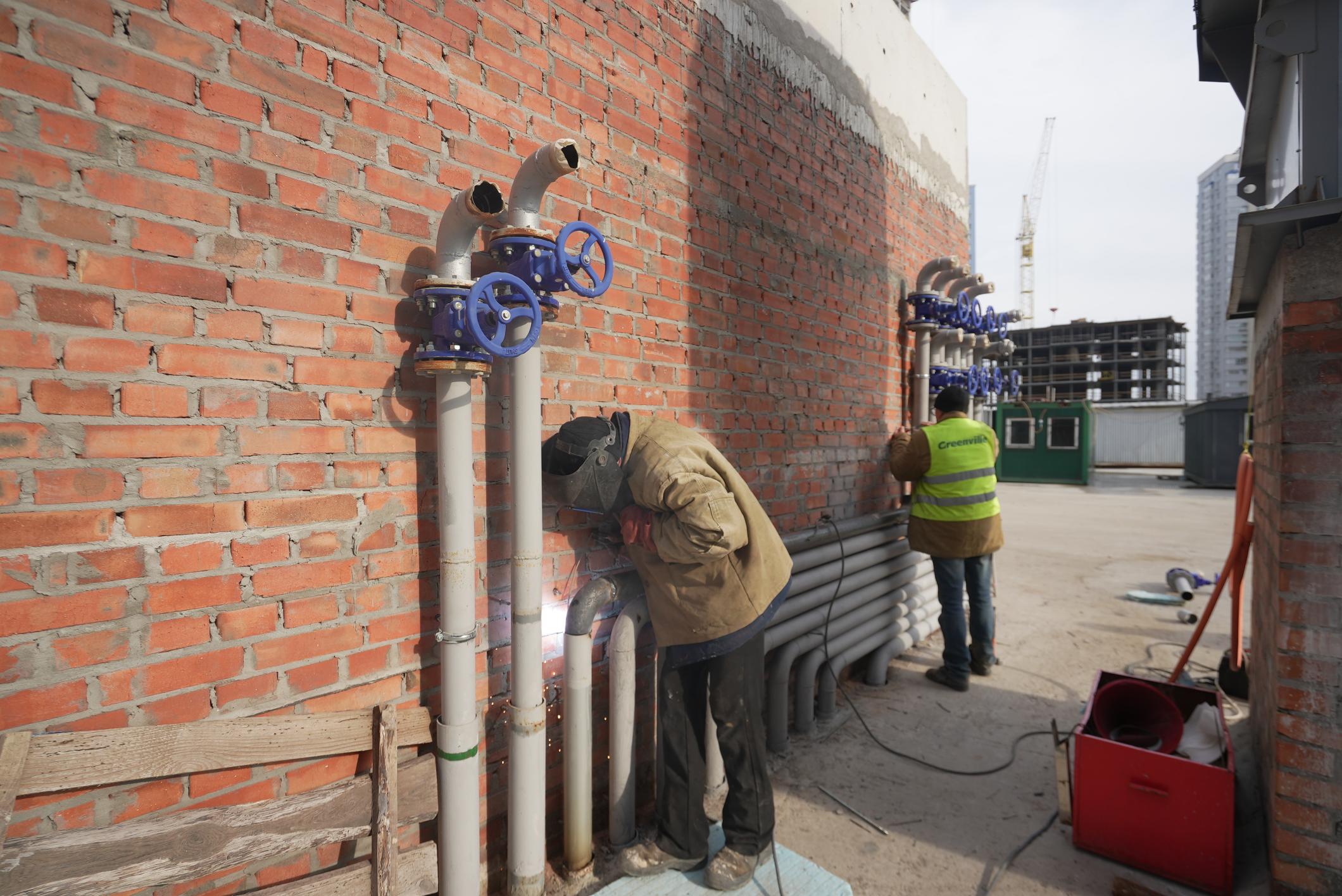

• розключення стояків ВК, ЕО – 70%.
Будинок №3, секція 2:

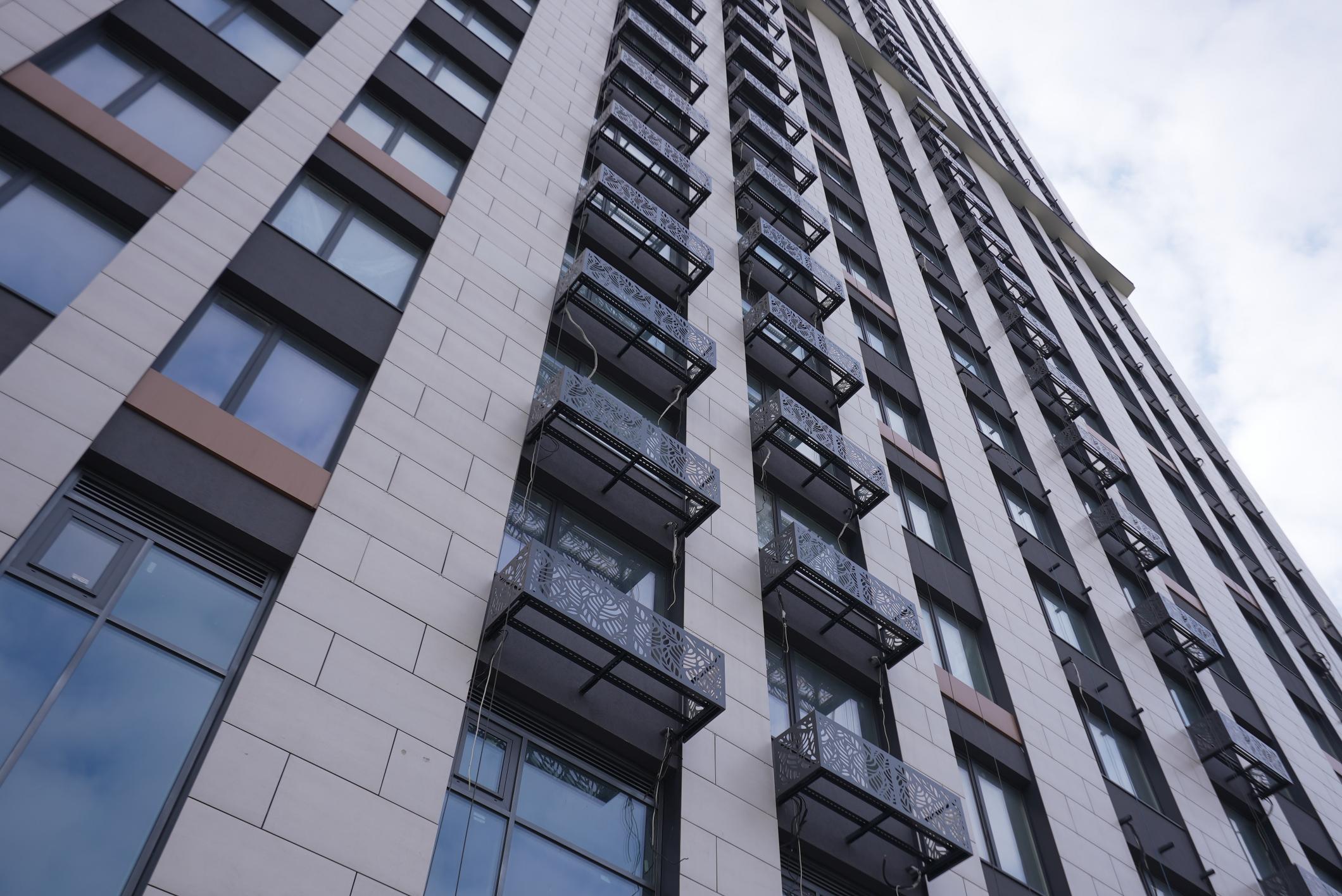

• виконано 92% огороджень балконів;
• виконано ремонт фасадів ЛММ – 67%;
• проводяться підготовчі роботи до оздоблення МЗК.
Будинок №3, секція 3:
• виконується монтаж кошиків під кондиціонери – 40%;
• розпочали монтаж 2-х ліфтів – 50%;

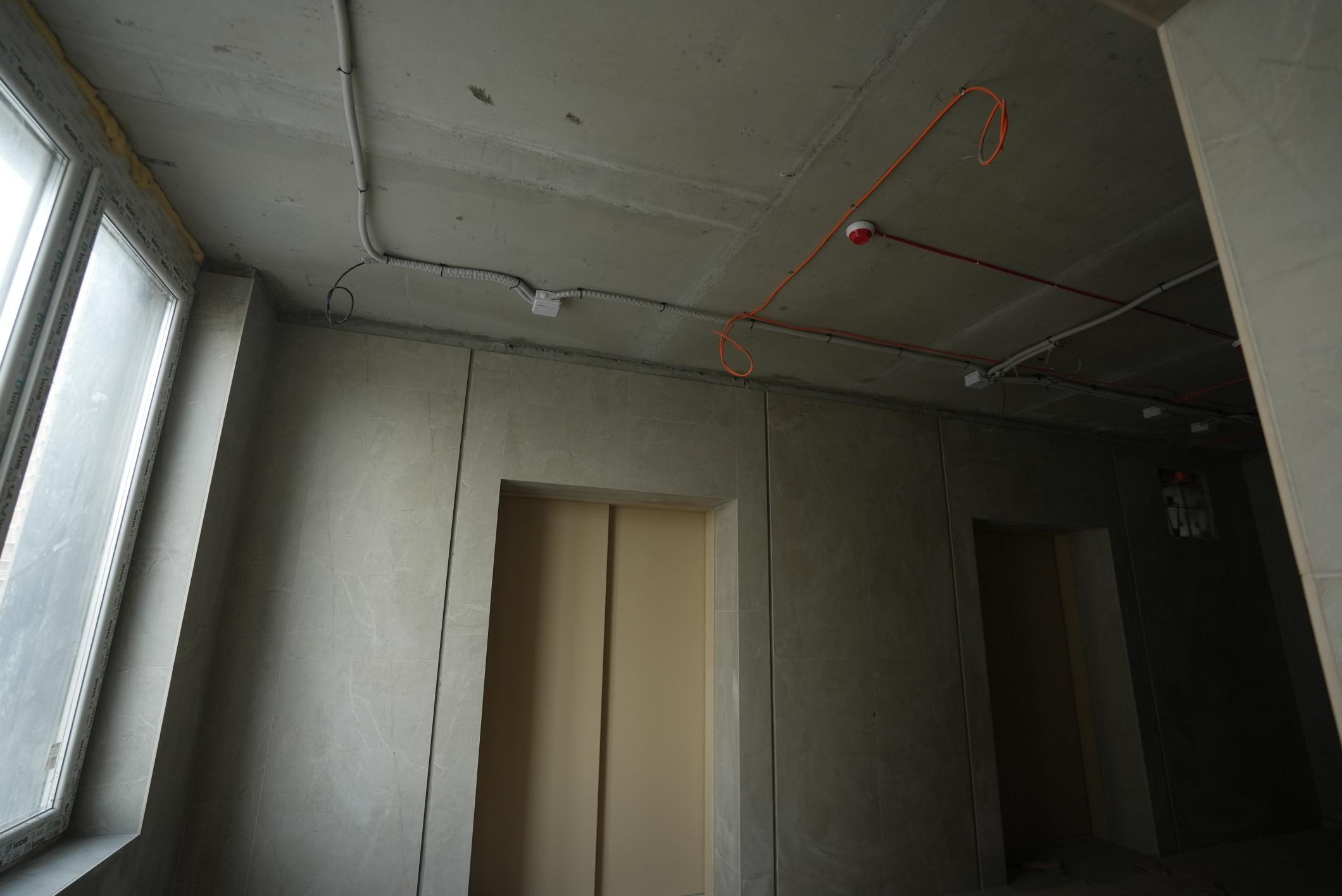

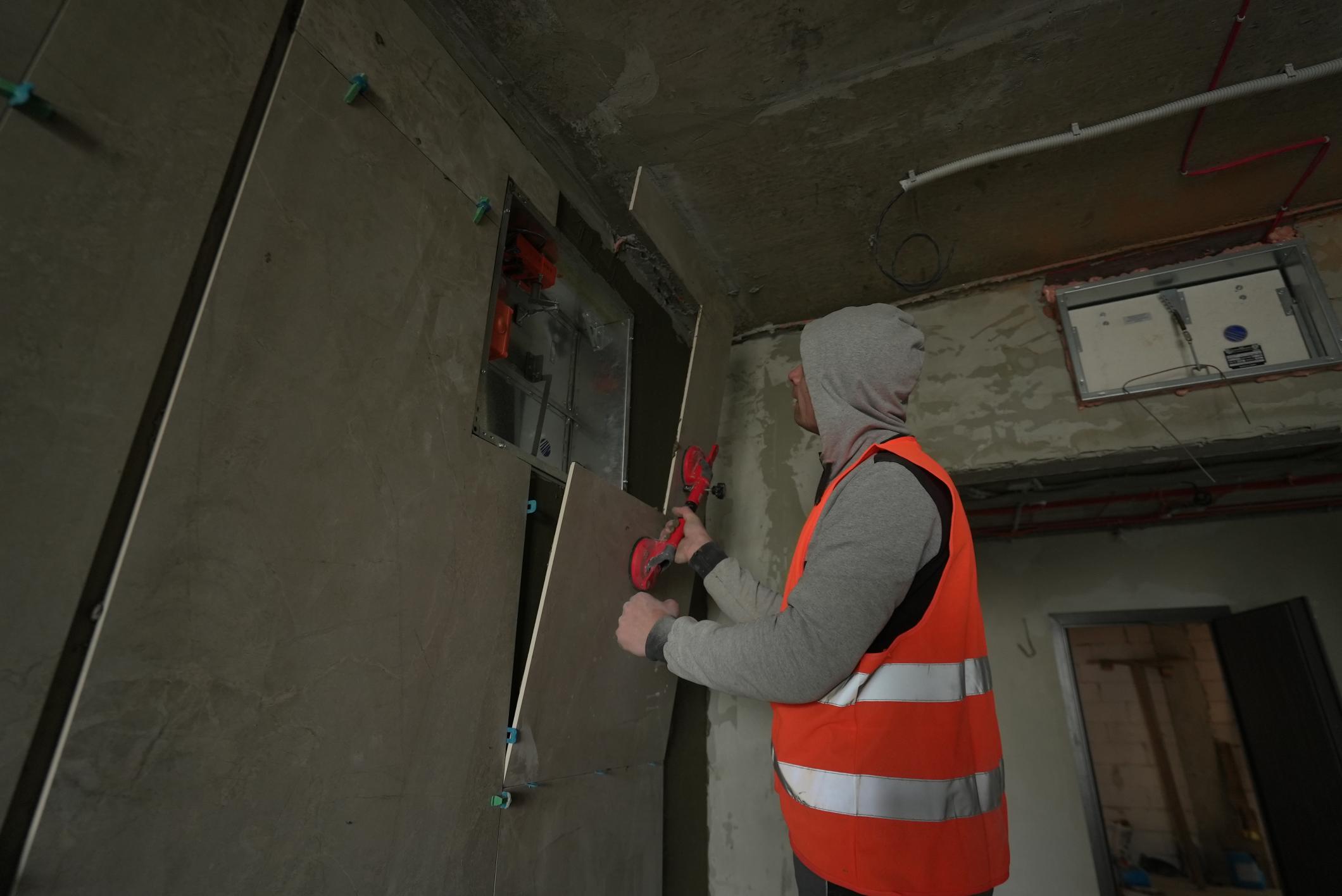

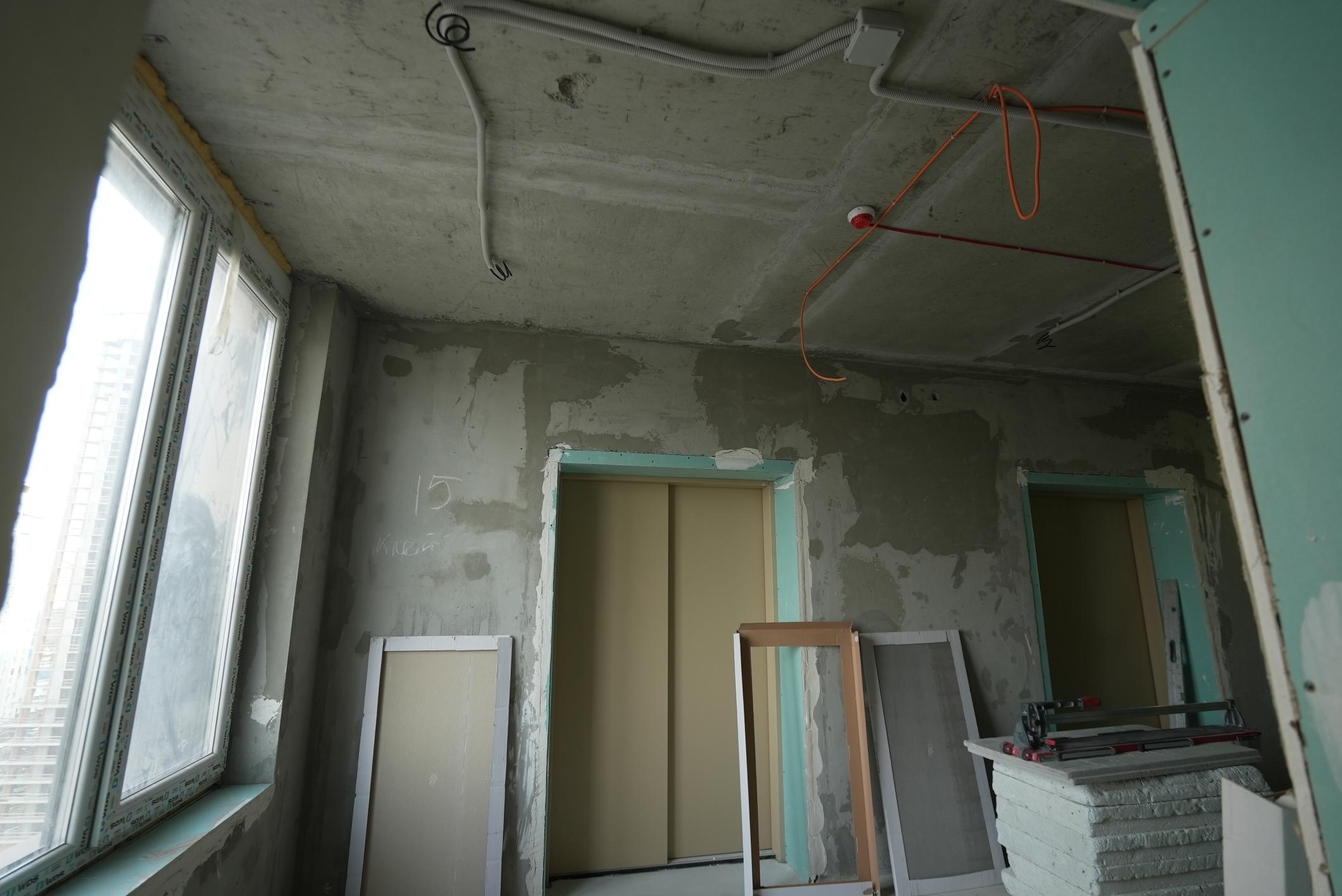

• електромонтажні роботи: виконано встановлення щитового обладнання, збирається електрощитова в паркінгу;

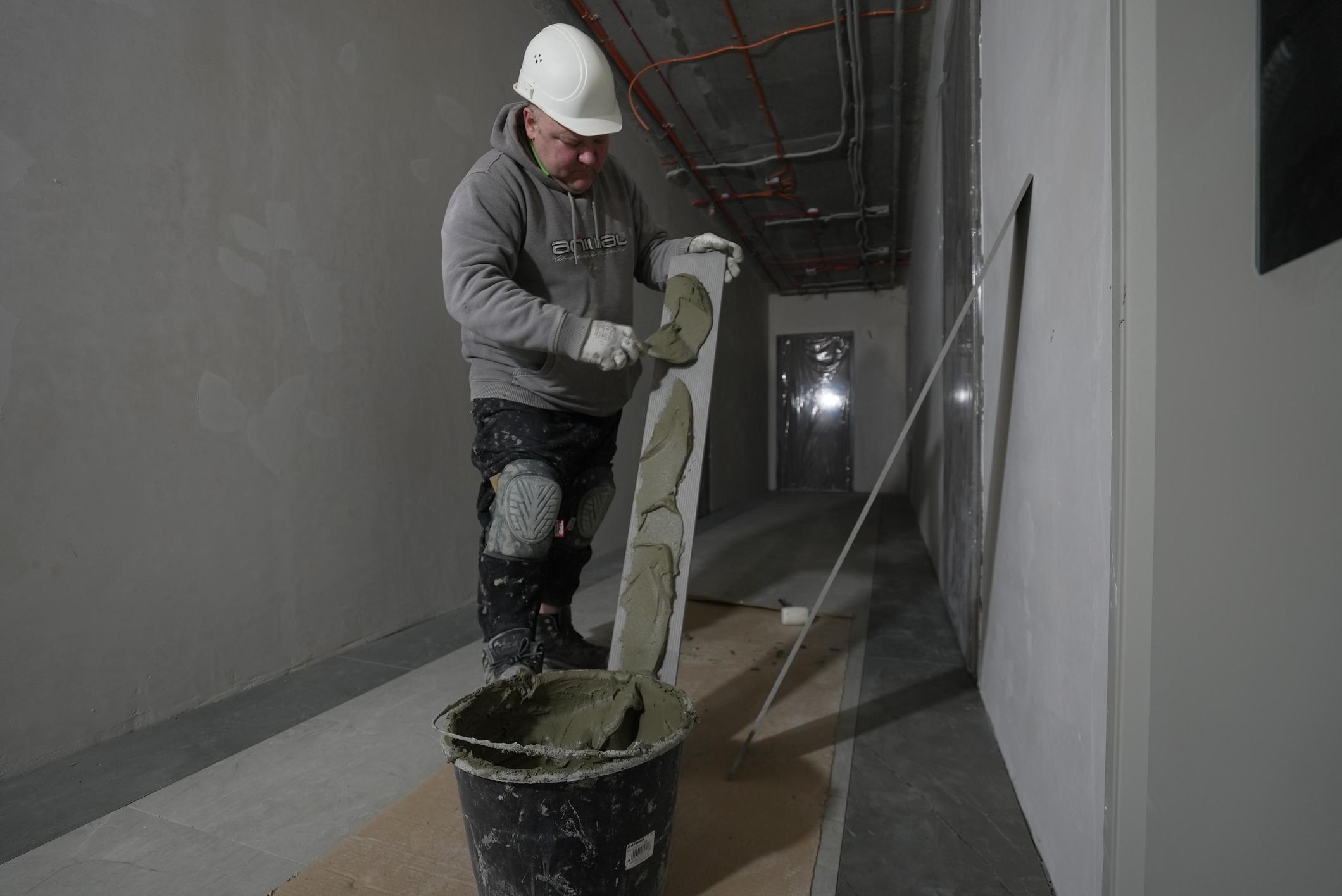

• виконано підготовчі роботи під нанесення декоративного покриття стін з 18 по 34 поверх;
• виконуються роботи по влаштуванню керамічної плитки на стіни МЗК та ліфтового холу з 28 по 34 поверх.

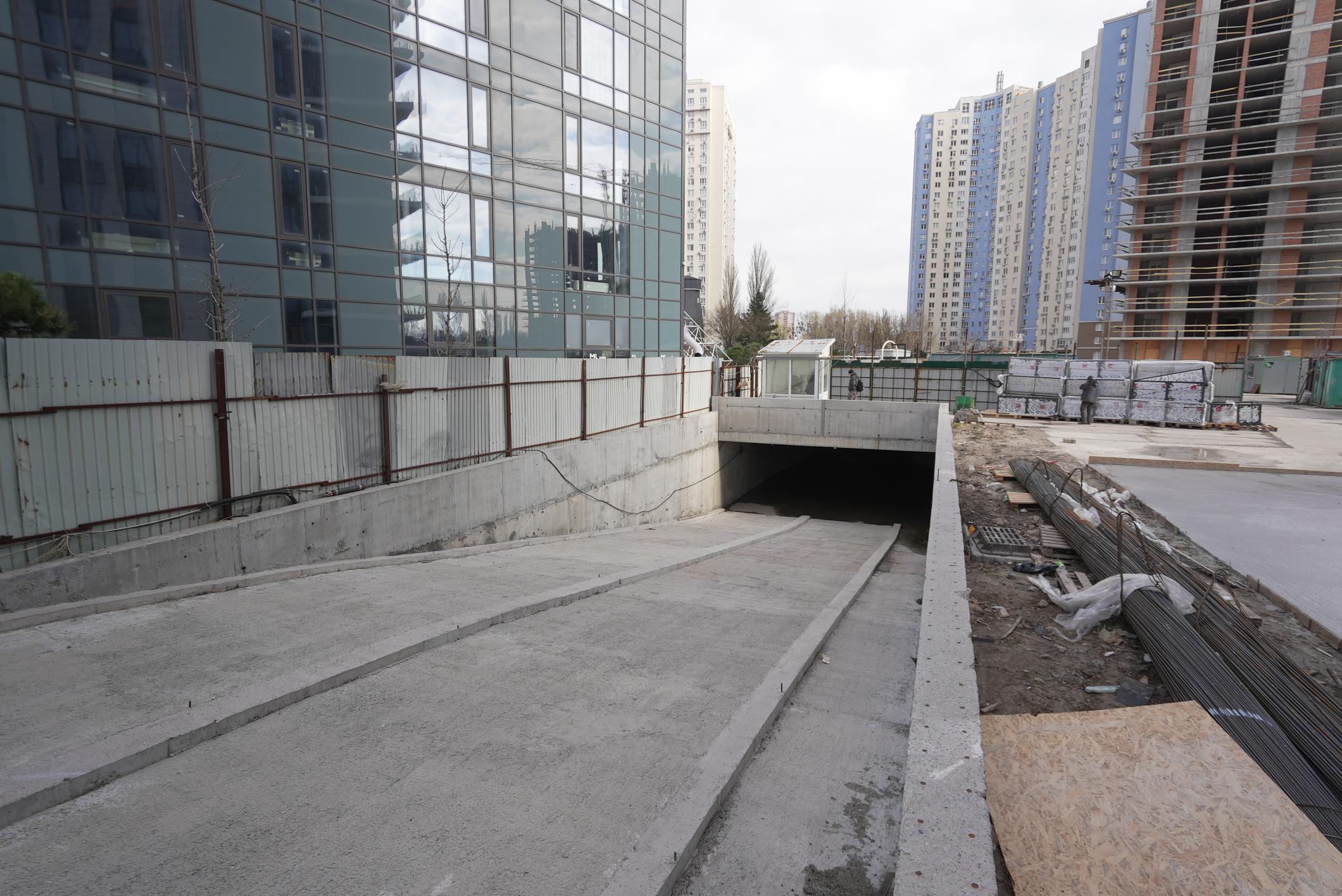

Паркінг ЖБ №3:
• виконуються роботи по гідроізоляції плити паркінгу, влаштування примикання, керамзитобетону;

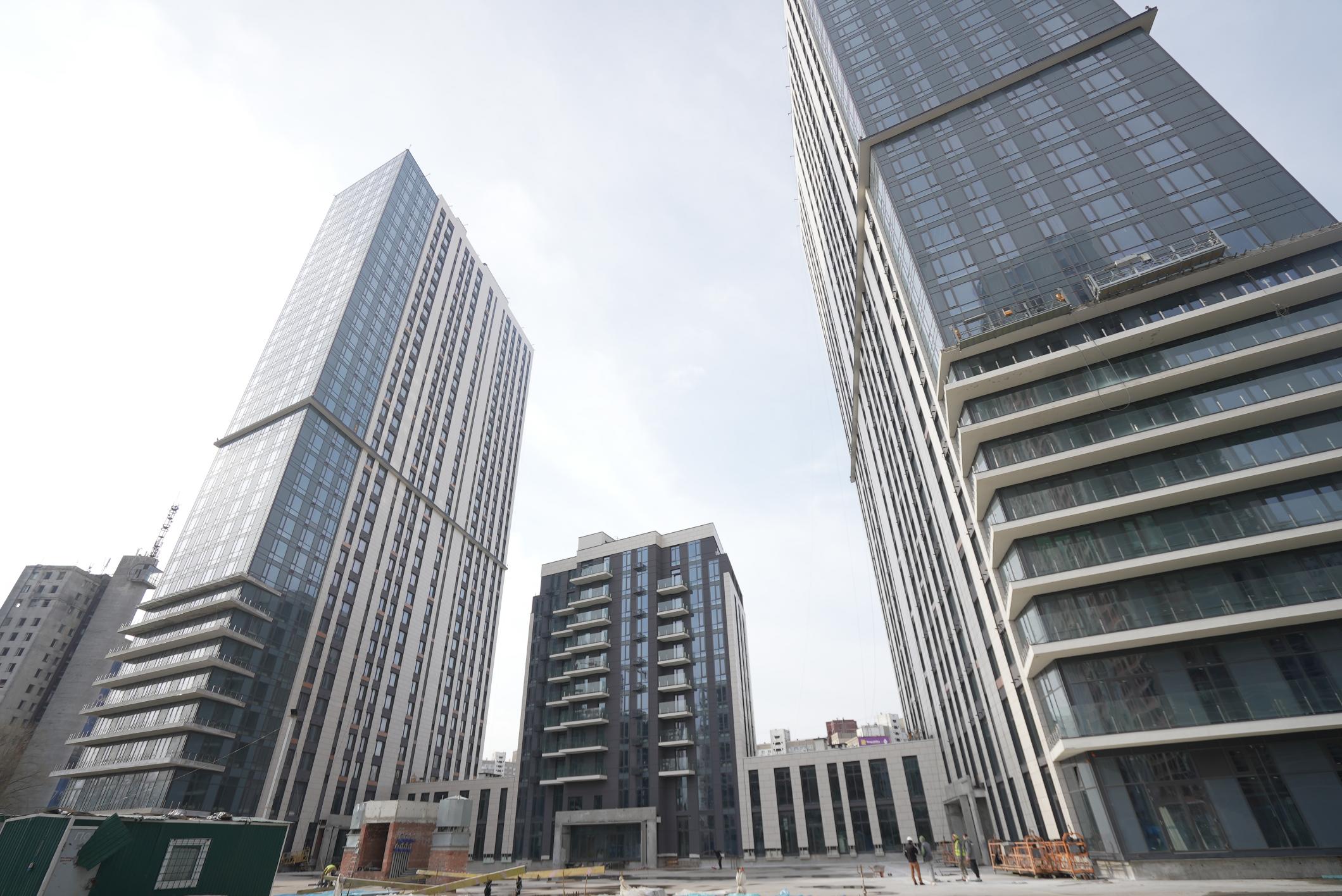

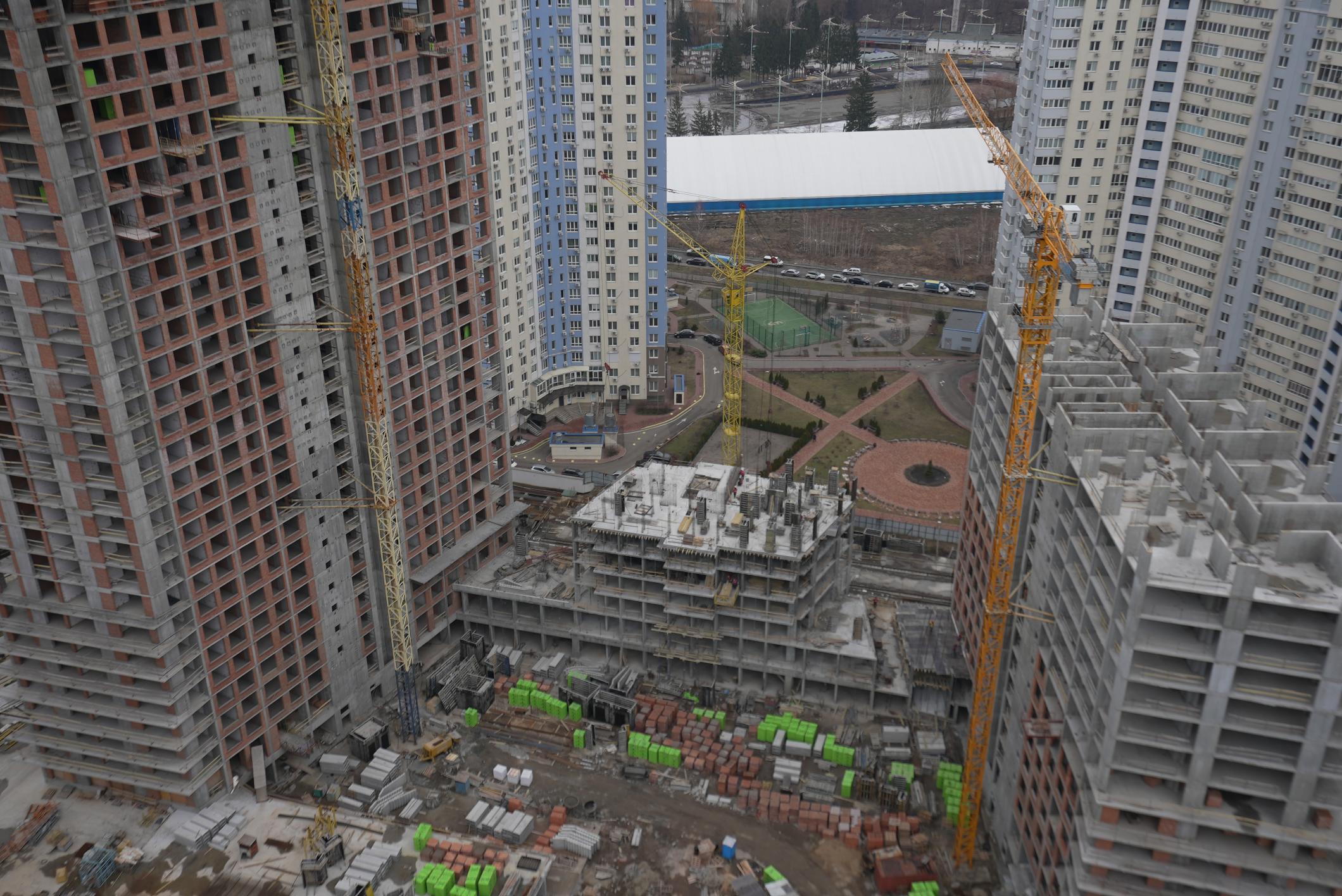

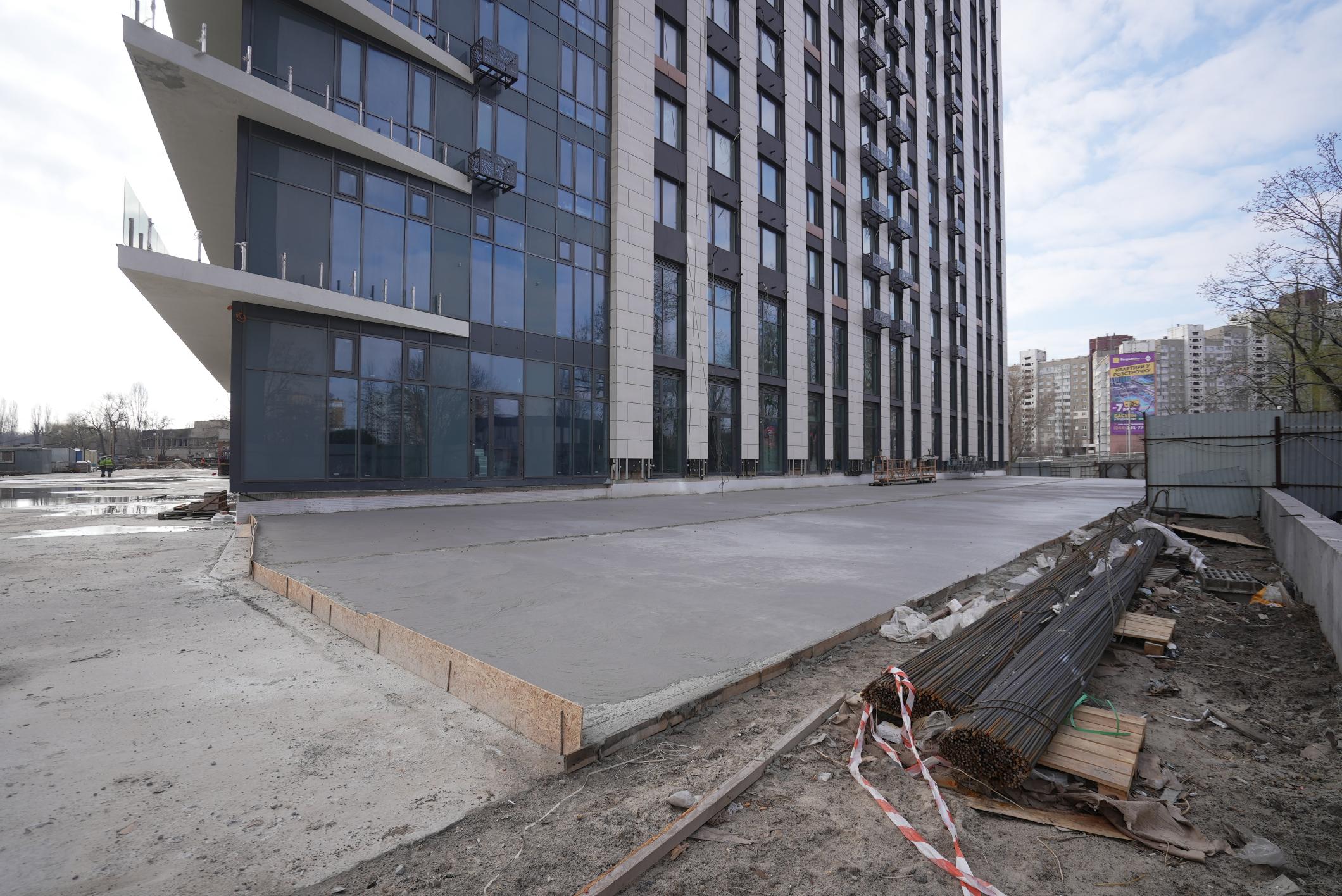

• погоджено концепцію благоустрою, триває розробка робочої документації.
Будинок №4, секція 1:

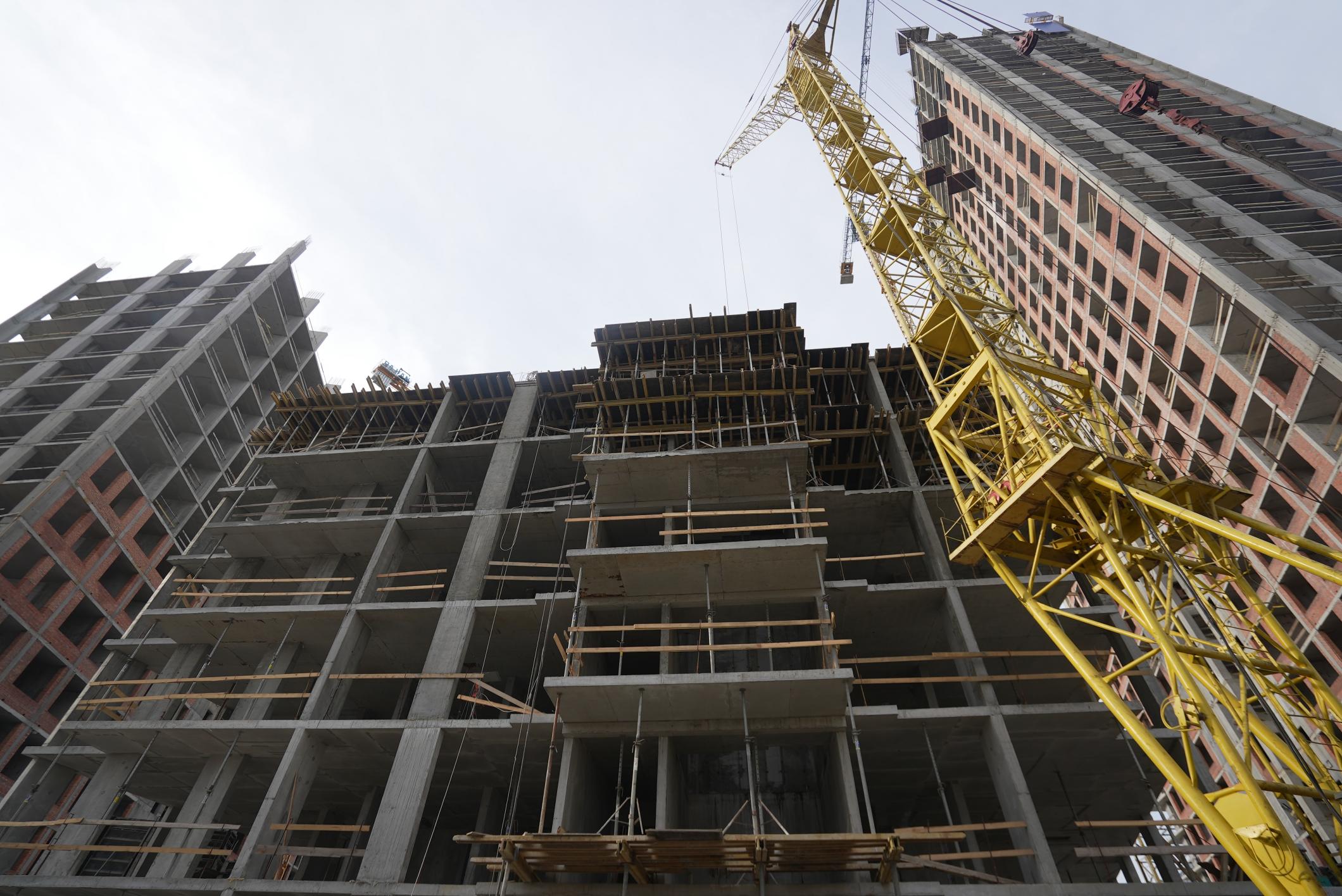

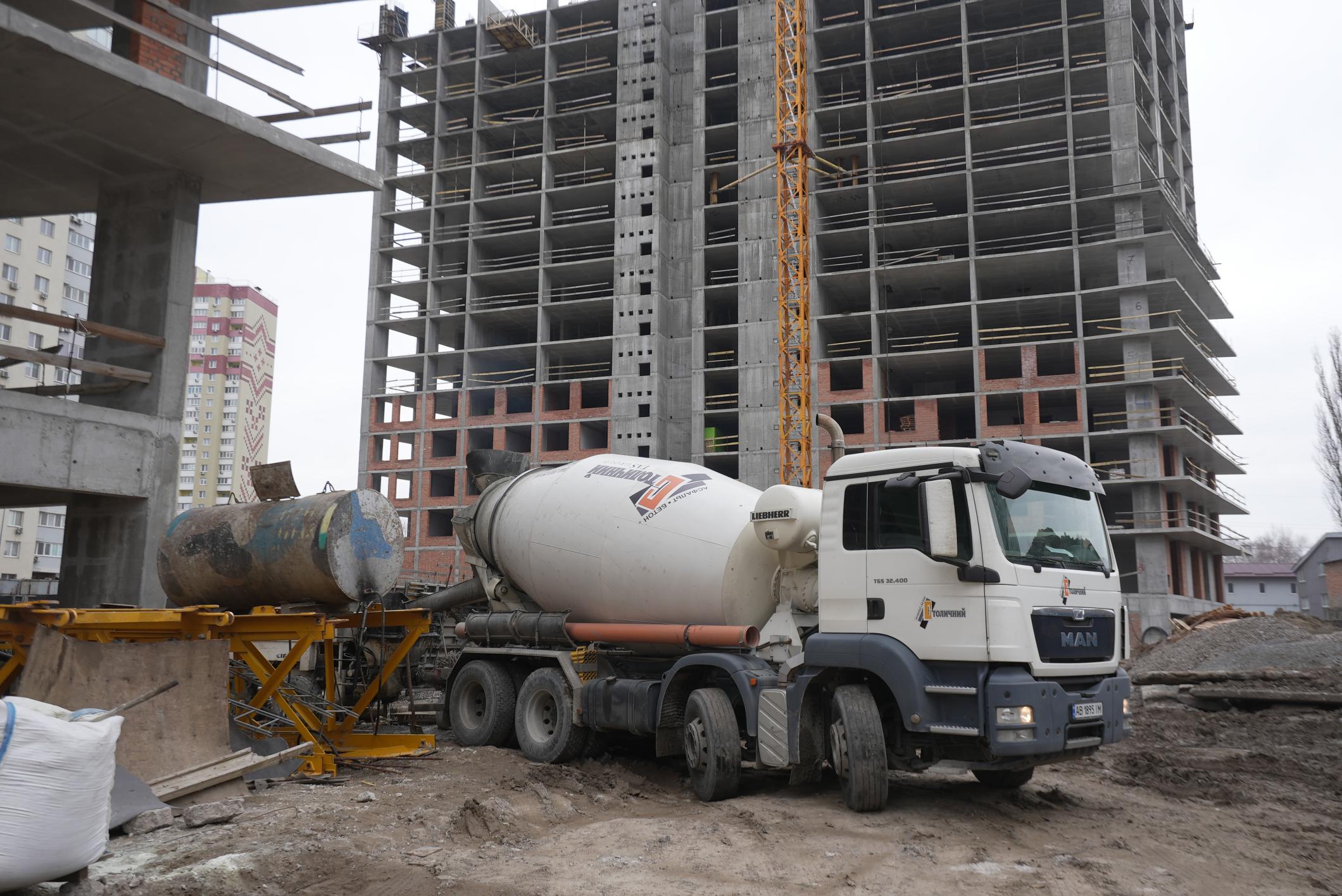

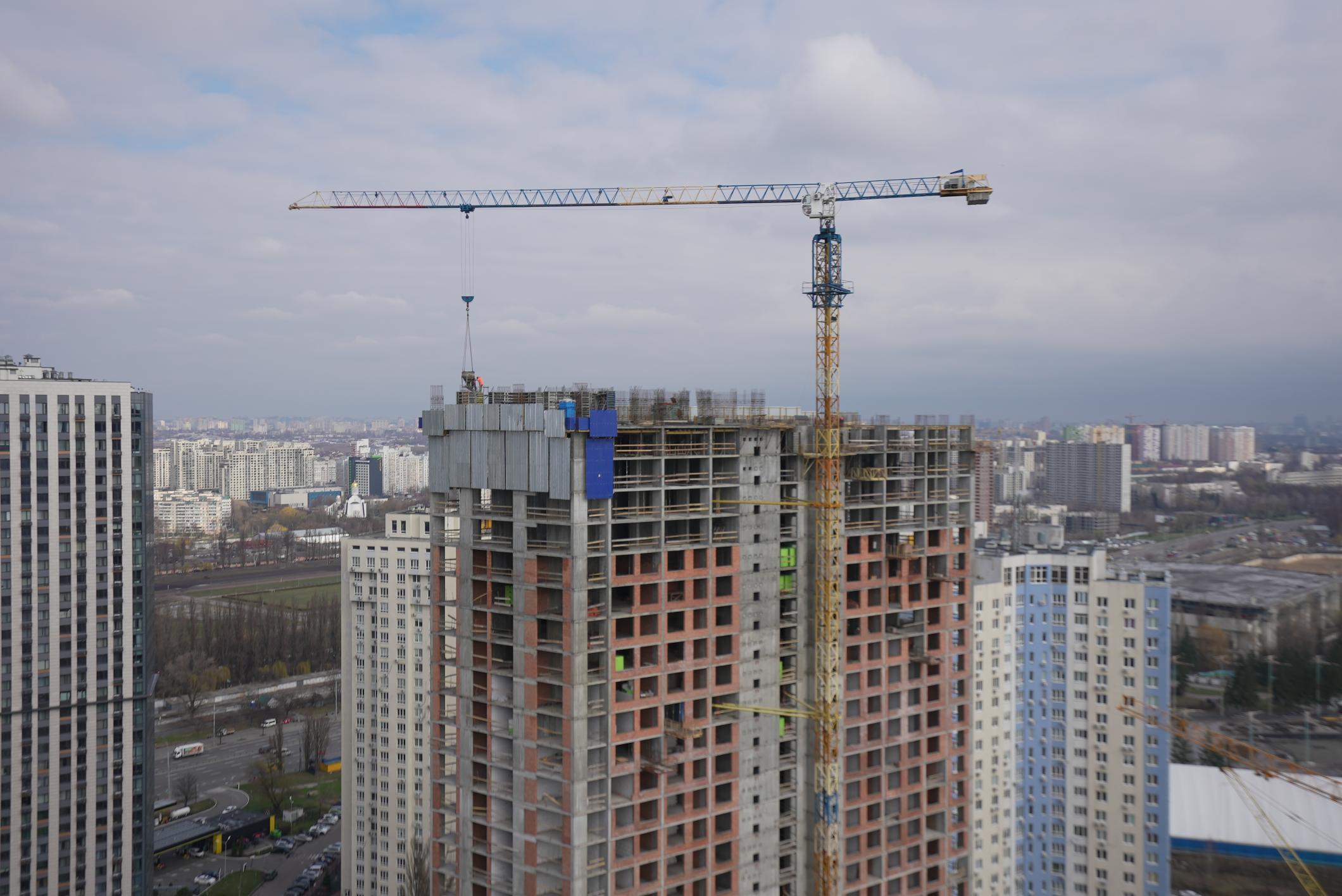

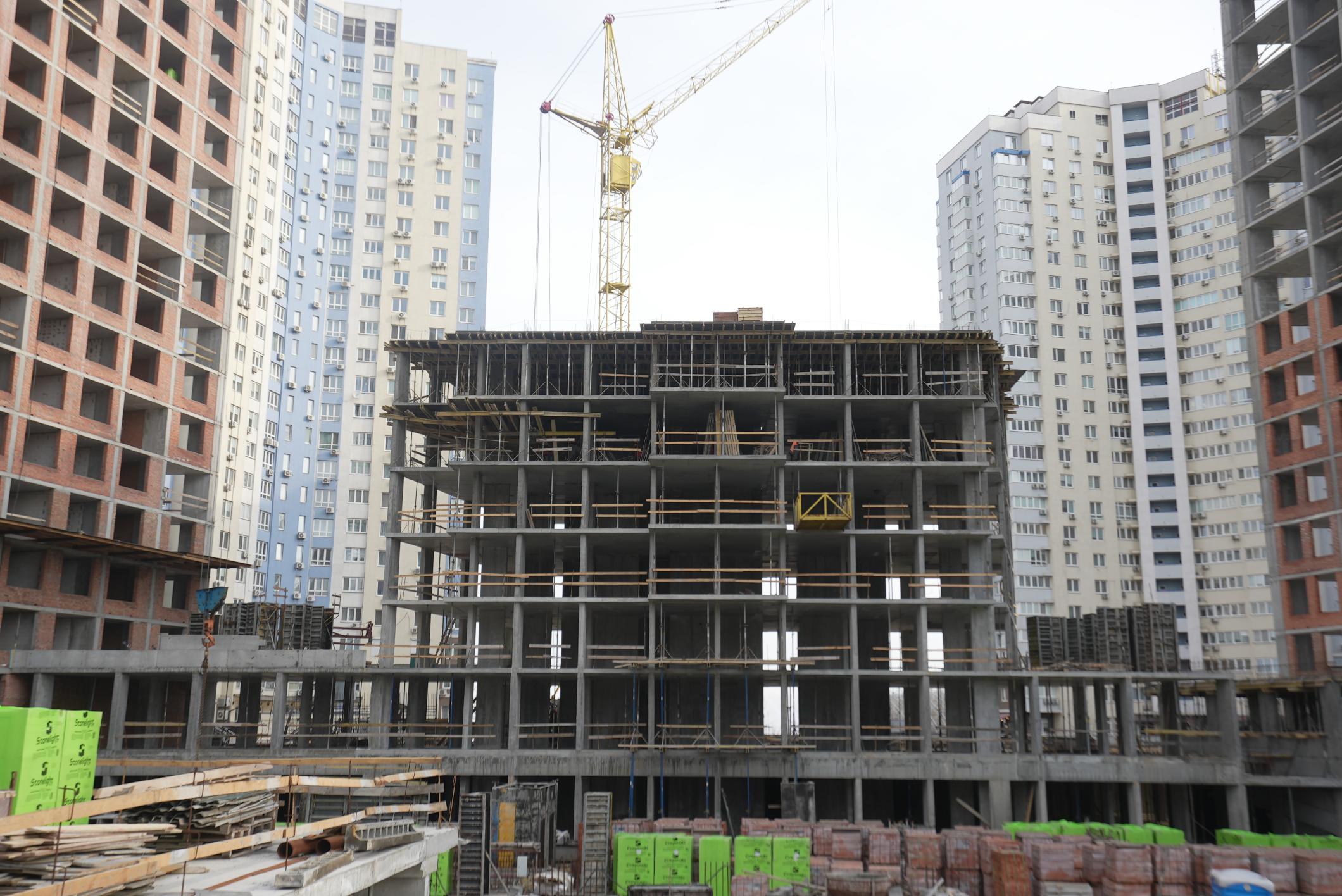

• виконано монолітний каркас з 1 по 33 поверх. В роботі вертикал та перекриття 34 поверху;

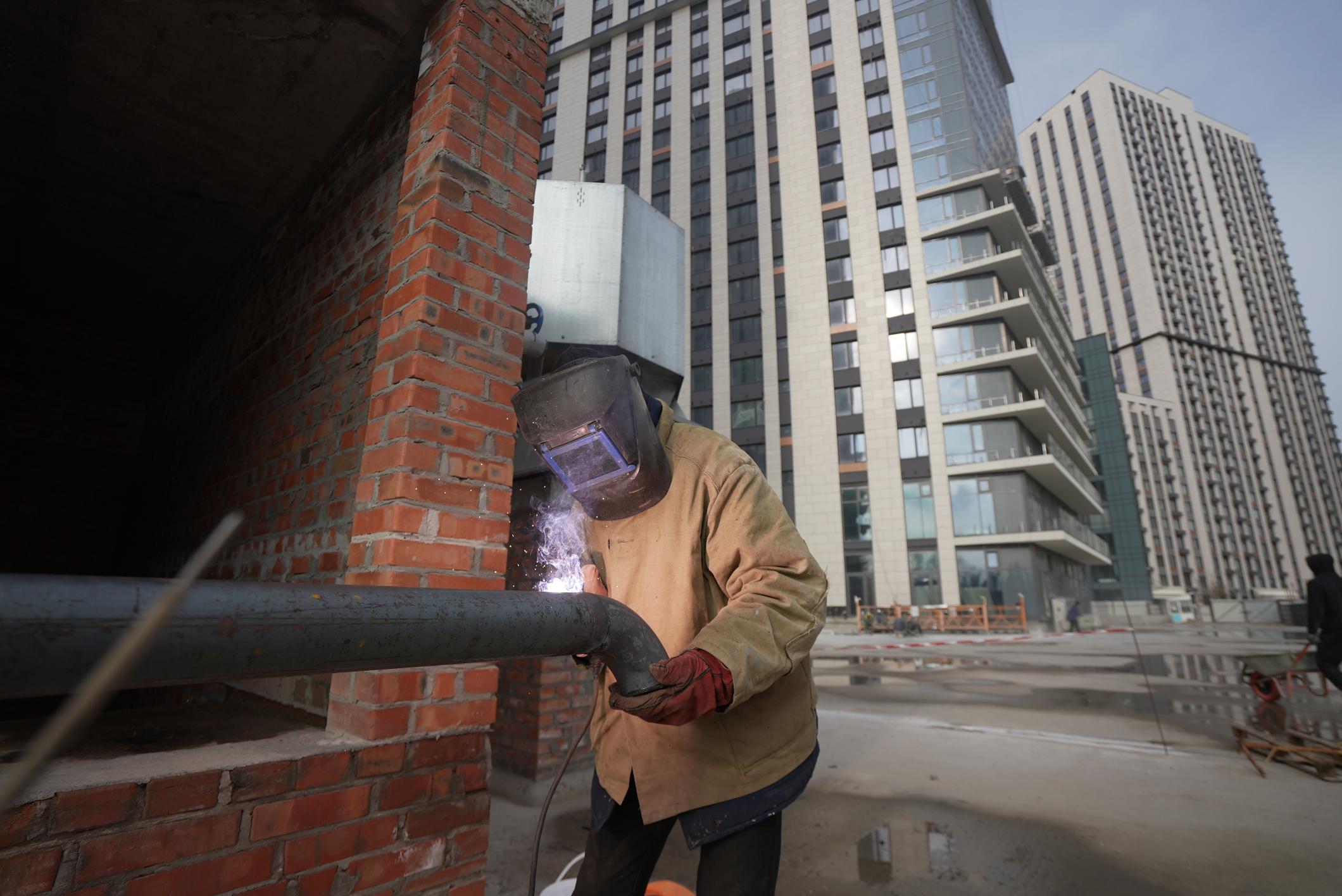

• цегляна кладка стін з 1 по 26 поверх – 90%, продовжуються роботи з 27 по 29 – 70%;

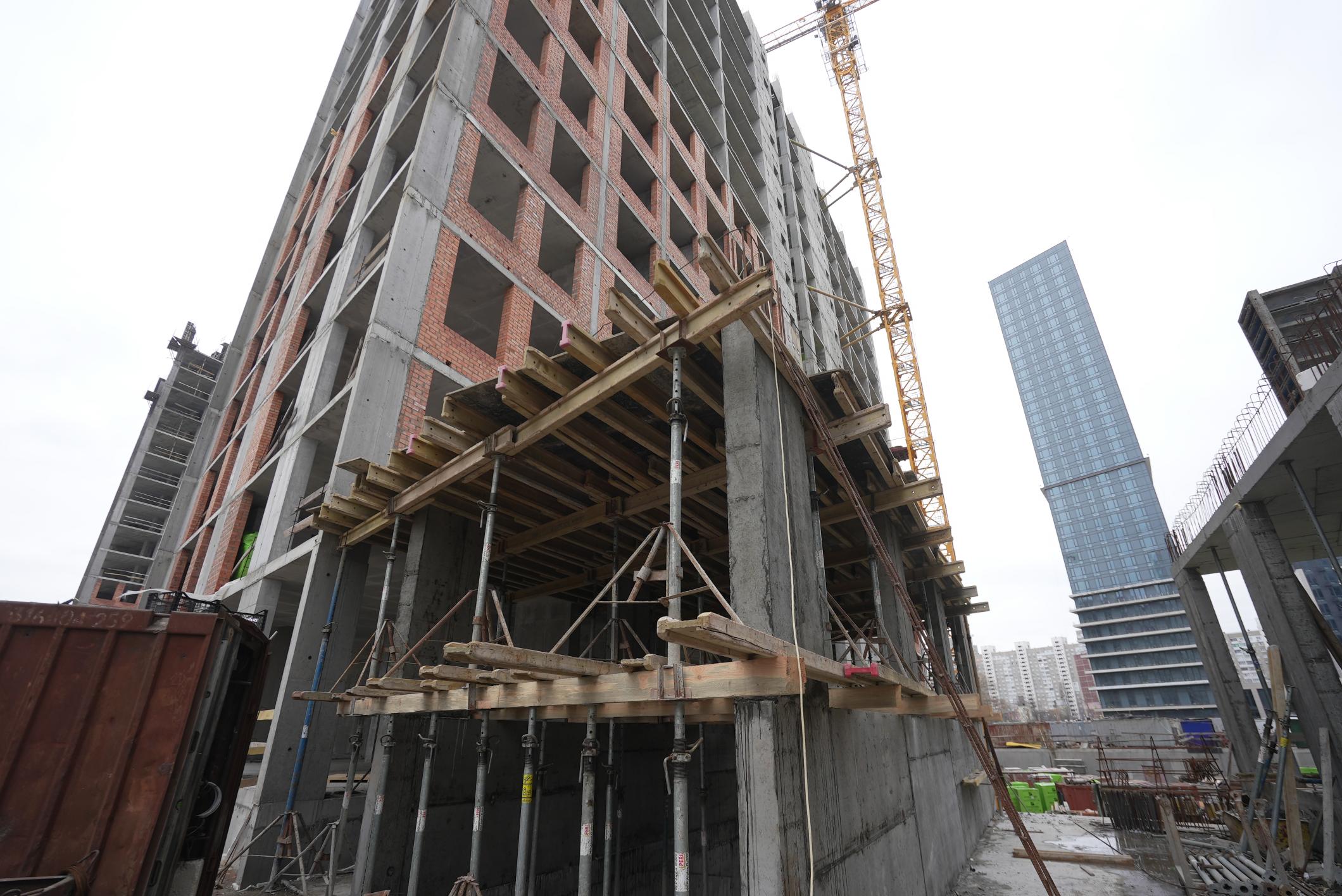

• монтаж сходових маршів – 65%;

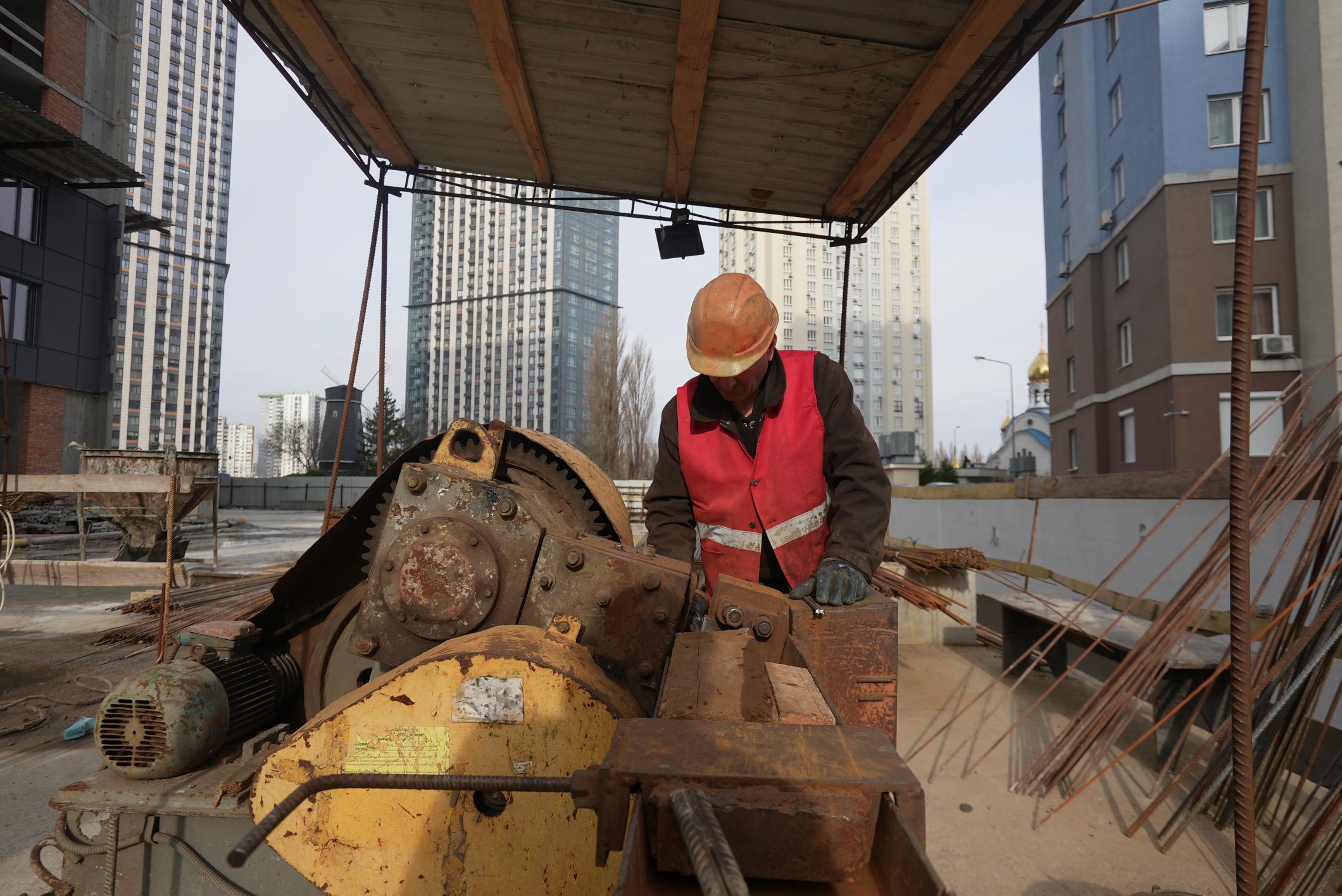

• виконано монтаж вентиляційних блоків до 24 поверху. 25 поверх – 90%, продовжуються роботи на 26 поверсі.
Будинок №4, секція 2:
• виконано монолітний каркас з 1 по 6 поверх. В роботі плита перекриття 7-го поверху;
• влаштування сходової клітини виконано з -4.200 до 2 поверху. В роботі з 2 по 3 поверх.
Будинок №4, секція 3:
• цегляна кладка стін з 2 по 8 поверх – 90%;
• монтаж сходових маршів – 45%;
• виконано монтаж вентиляційних блоків до 15 поверху.
Будинок №4, секція 5:
• завершено цегляну кладку до 5-го поверху включно;
• монтаж сходових маршів – 25%.
Паркінг ЖБ №4:

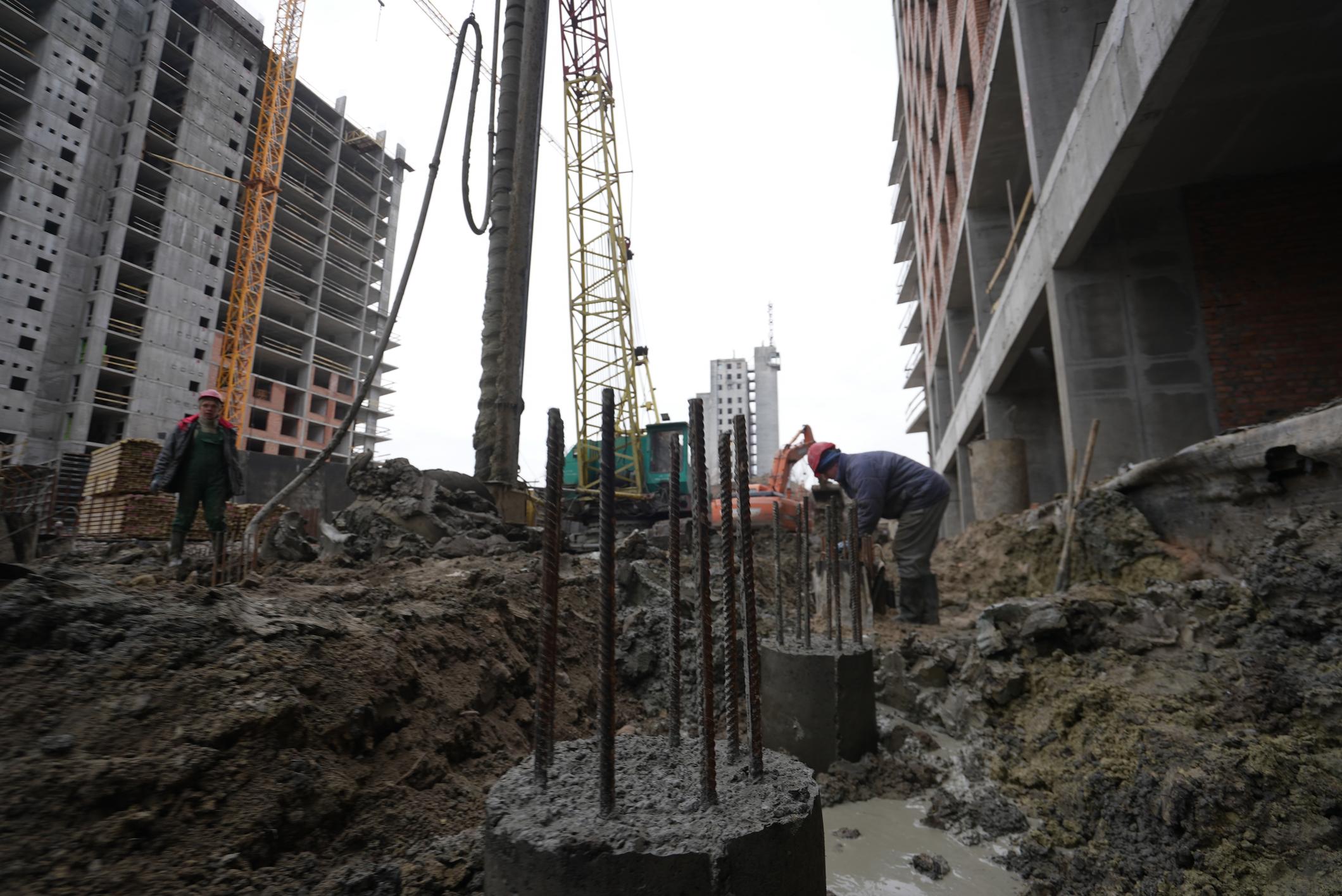

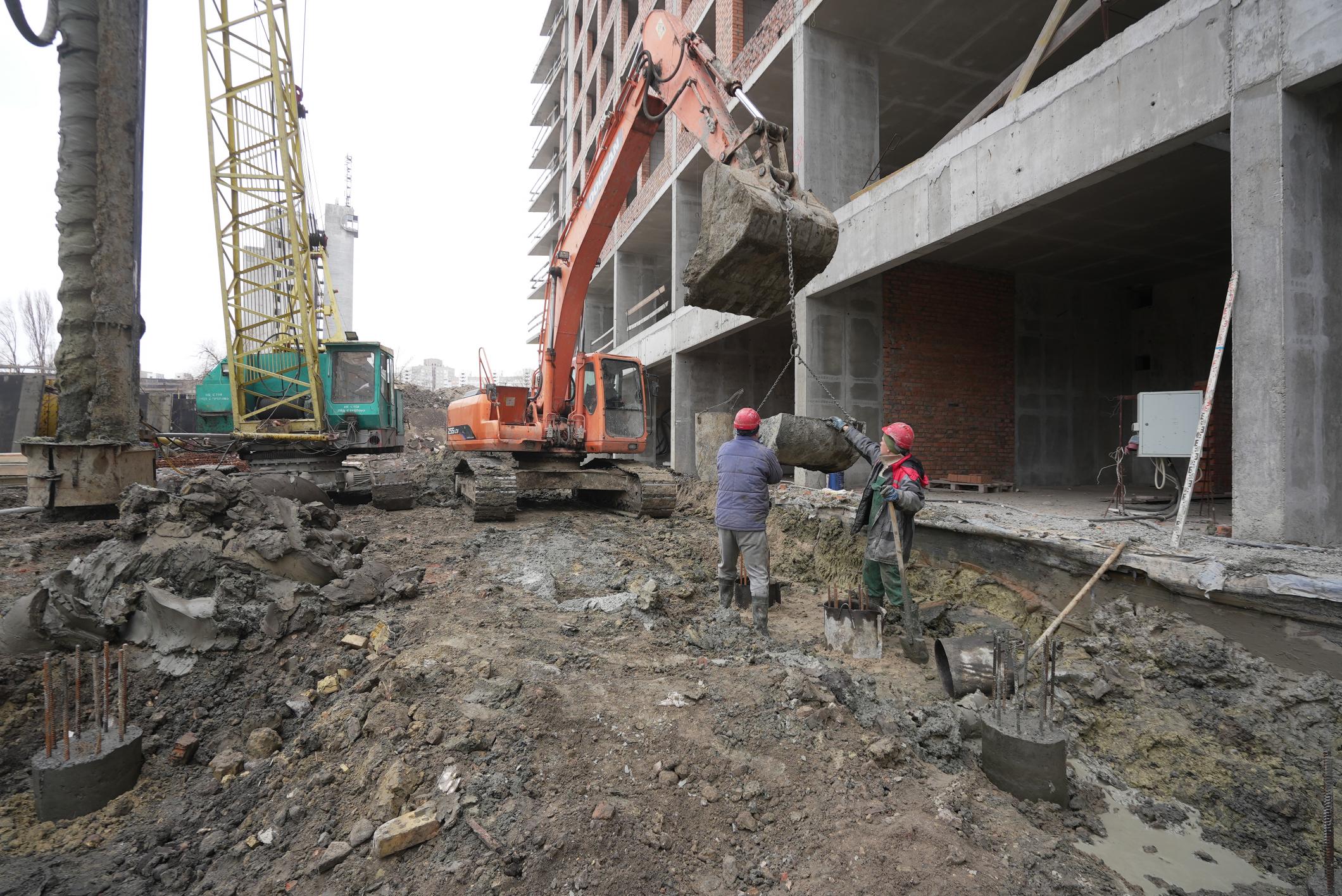

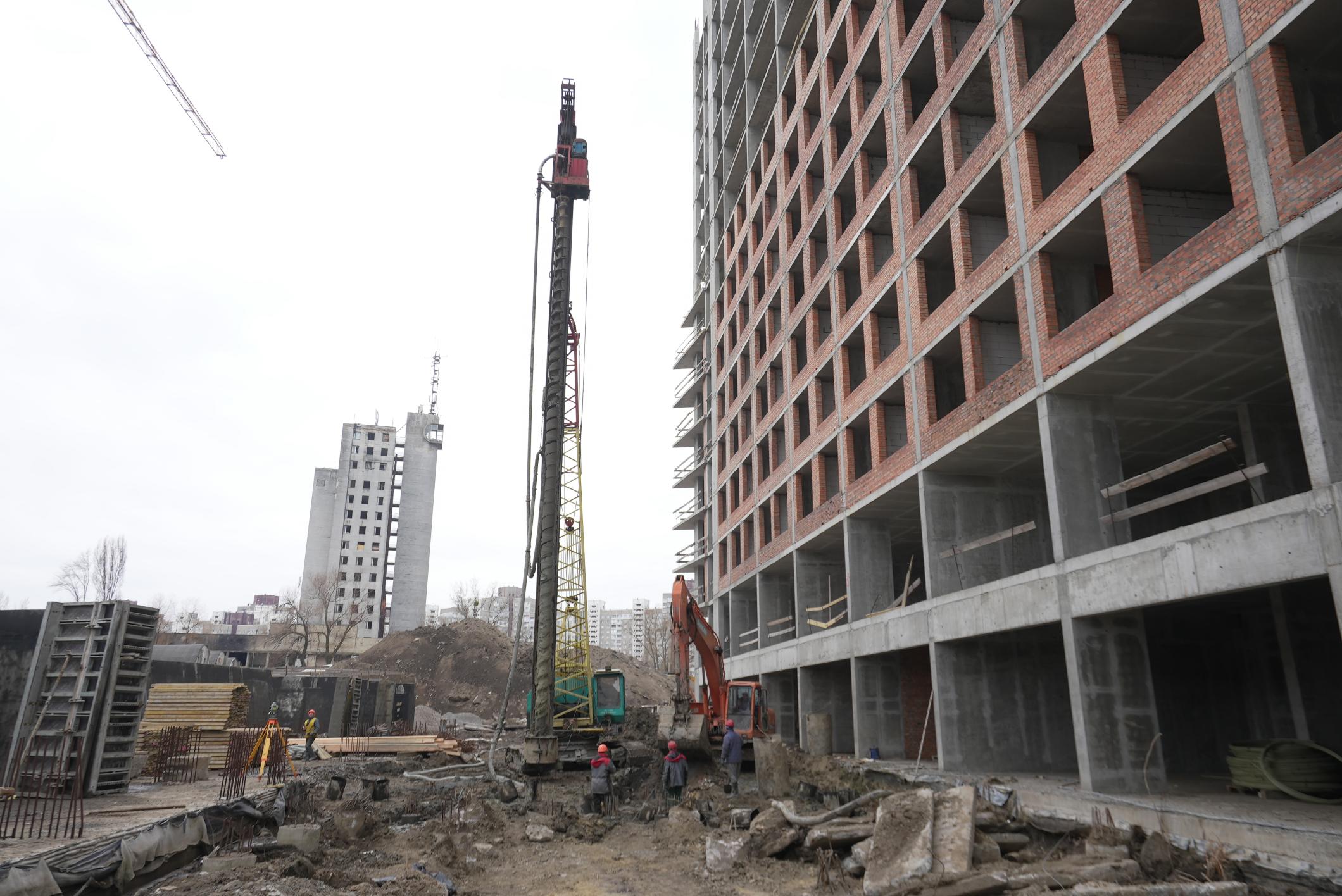

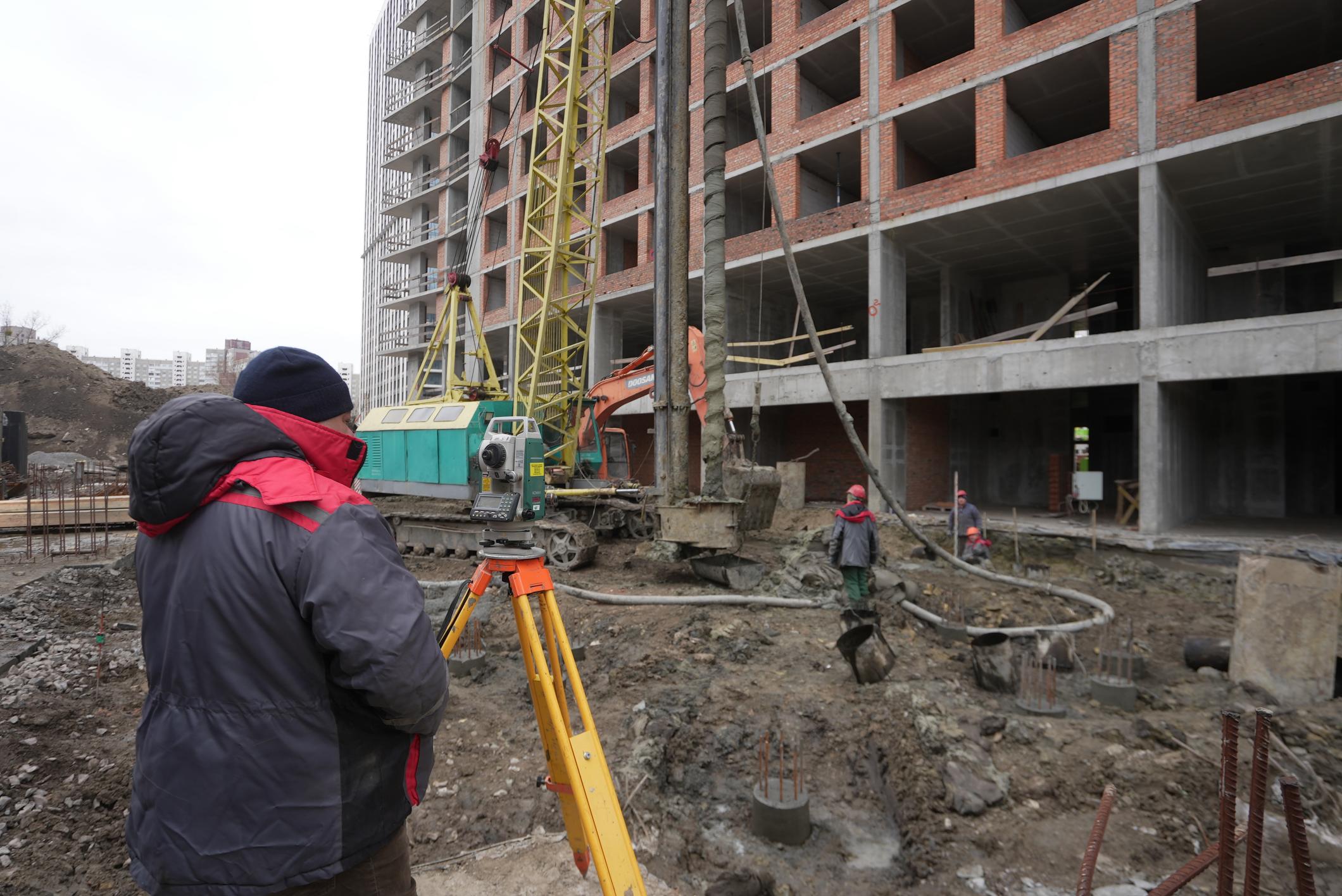

• завершено влаштування паль – 100%;

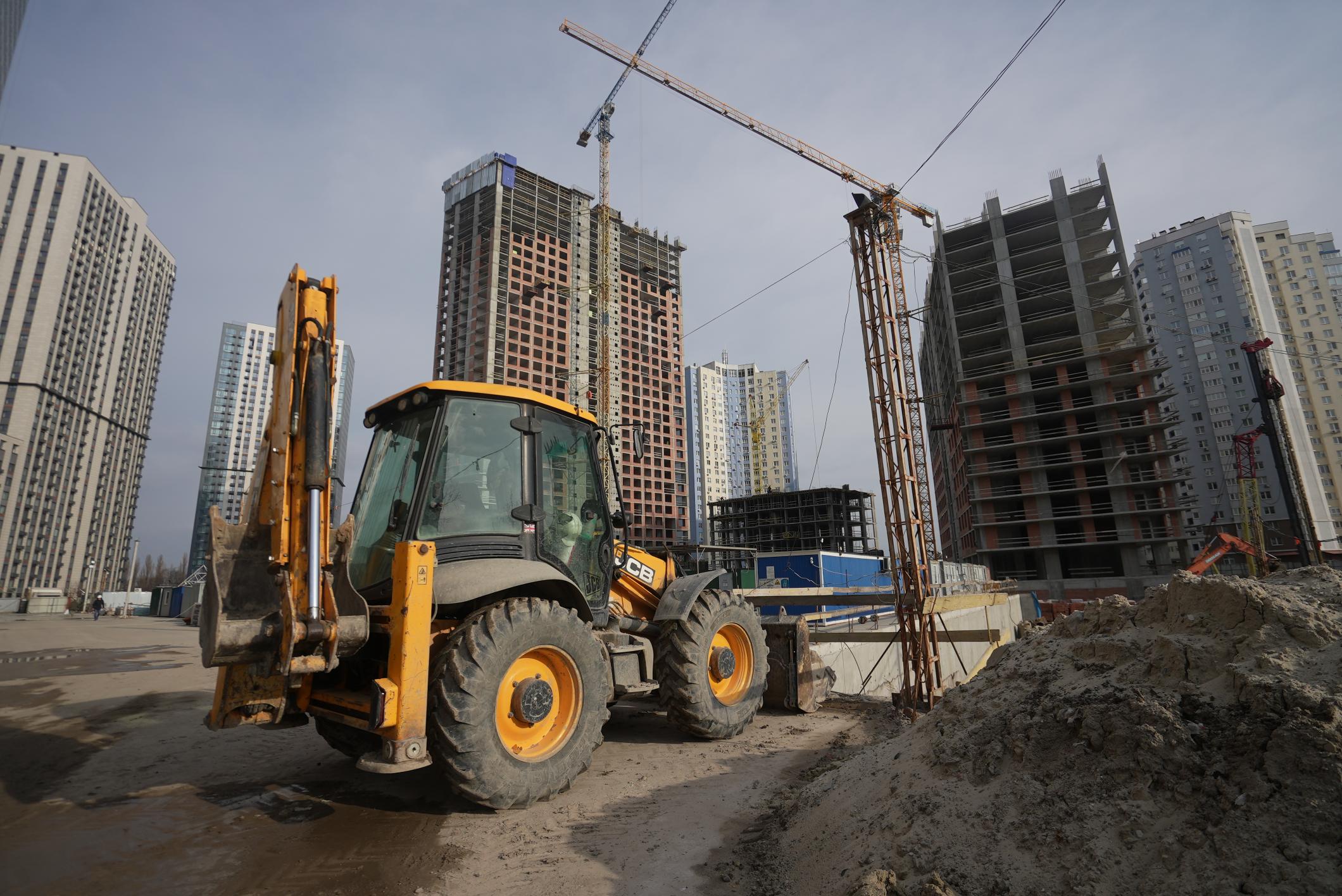

• продовжуються роботи з відкопки котловану та вивозу ґрунту;
• виконуються роботи з гідроізоляції ростверків та паль.
Зовнішні мережі:
• виконано 90% виносу КЛ 10кВ;
• проводиться тендерна процедура вибору проектної організації з проектування газопостачання будинку №4.
