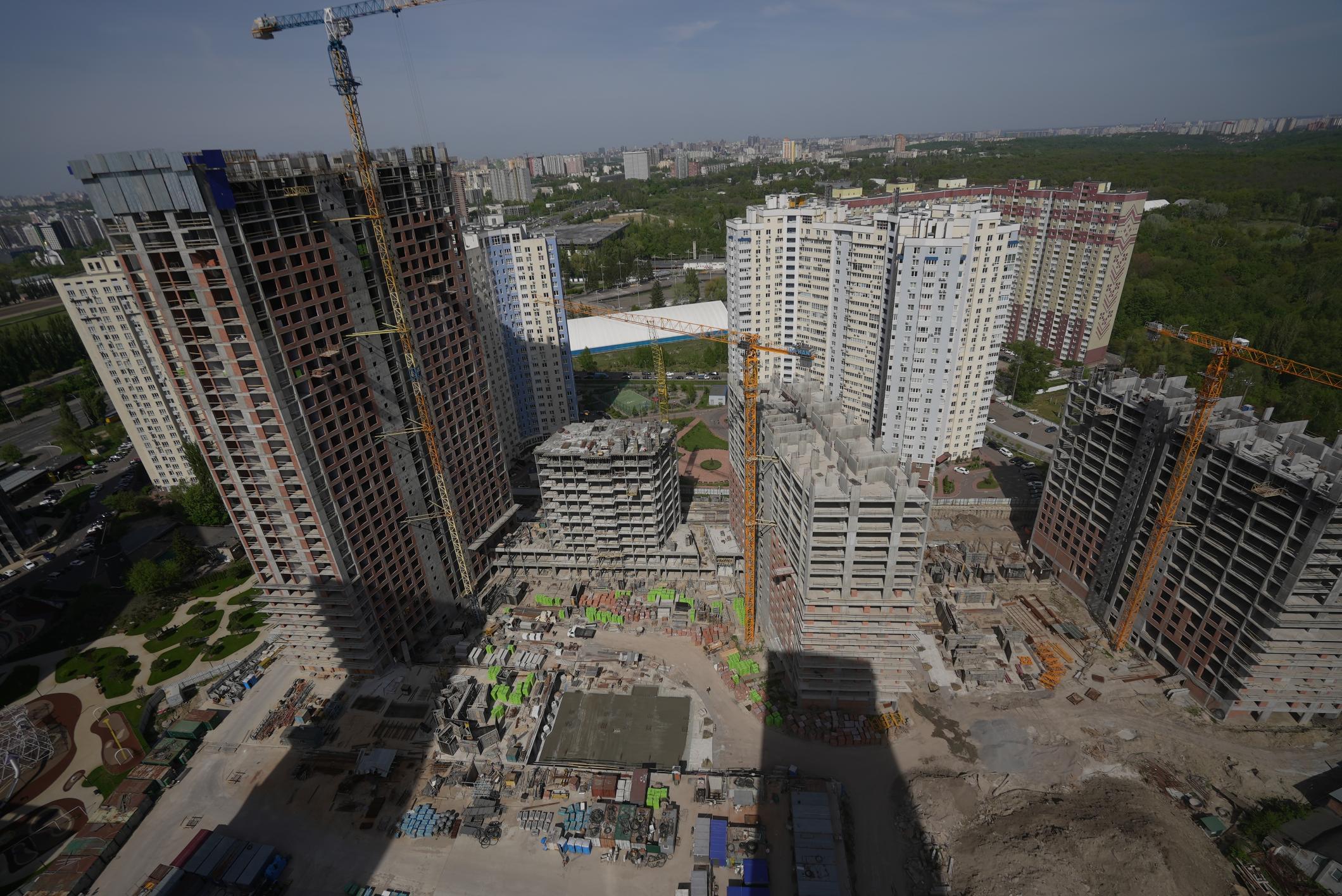

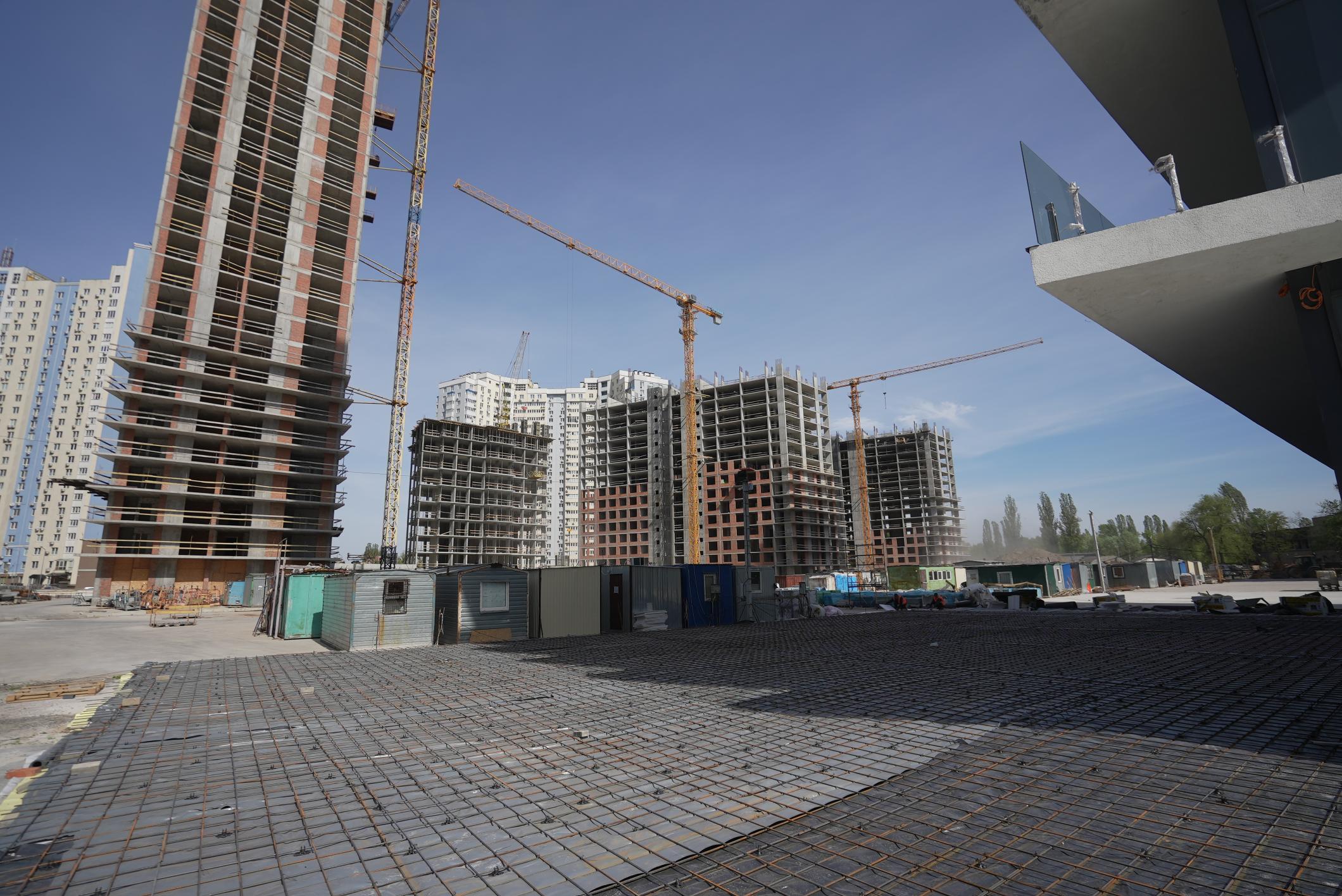

Хід будівництва, 03.05.2025

Ділимось останніми новинами з будмайданчика за квітень:

Будинок №3, секція 1:
•  монтаж радіаторів опалення виконано з 3 по 30 поверх, продовжується монтаж на 31 поверсі;

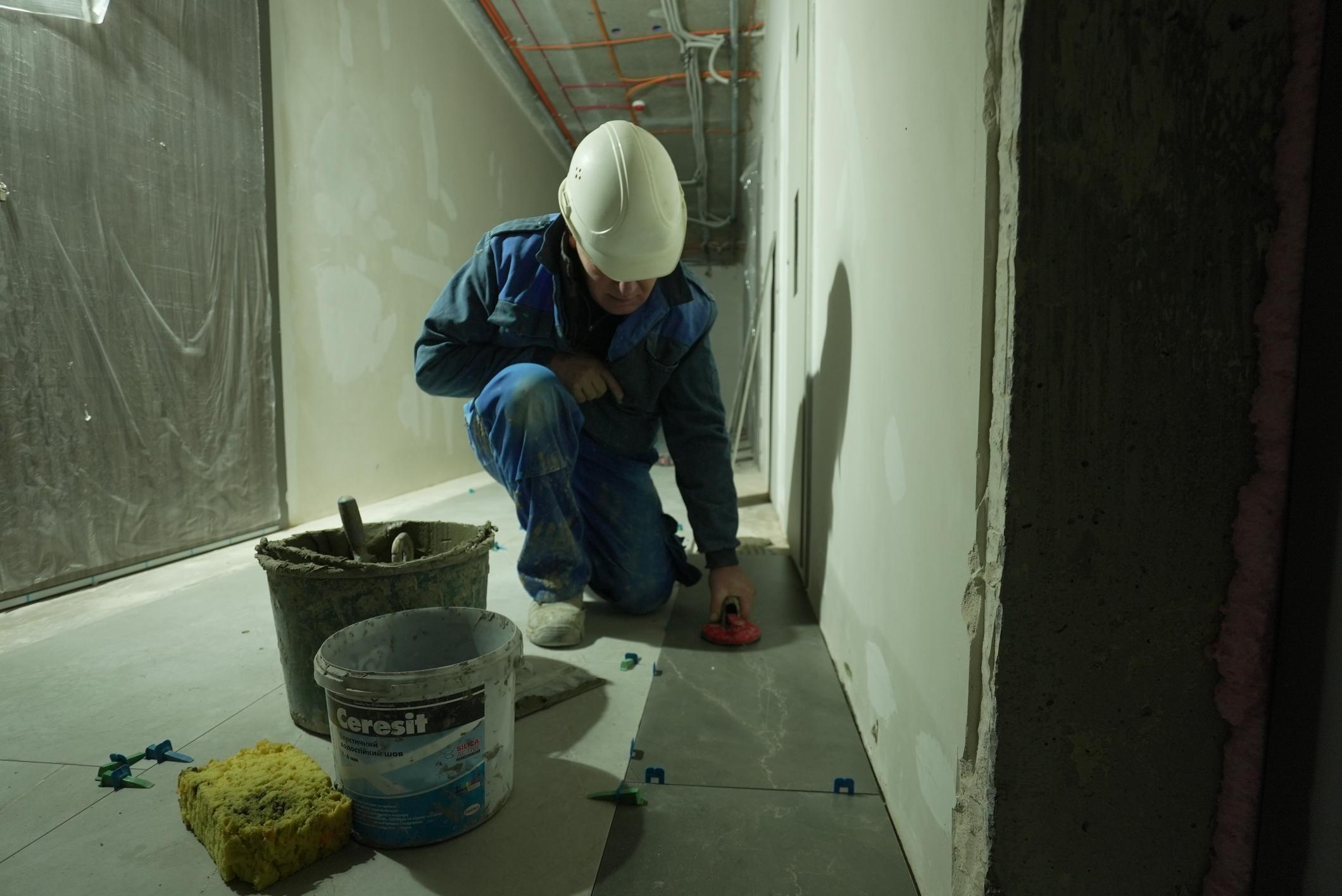

•  виконані роботи по влаштуванню керамічної плитки на підлогу МЗК та ліфтового холу з 3 по 20 поверх, продовжуються роботи з 21 по 25 поверх;

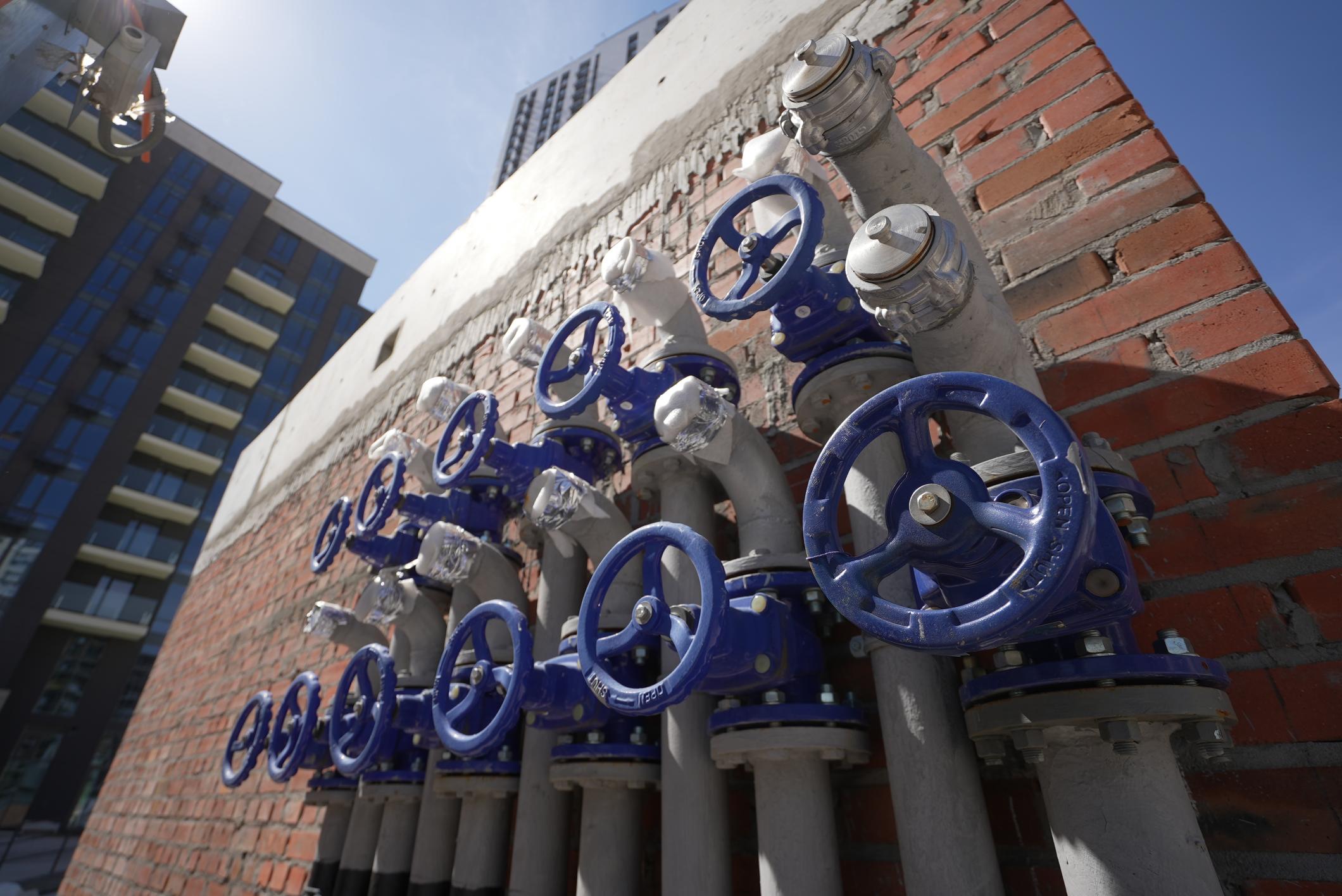

•  розключення стояків ВК, ЕО – 80%;
•  підготовка та нанесення декоративної штукатурки з 5 по 15 поверх;
•  виконано експозітор стелі 5 поверх.

Будинок №3, секція 2:

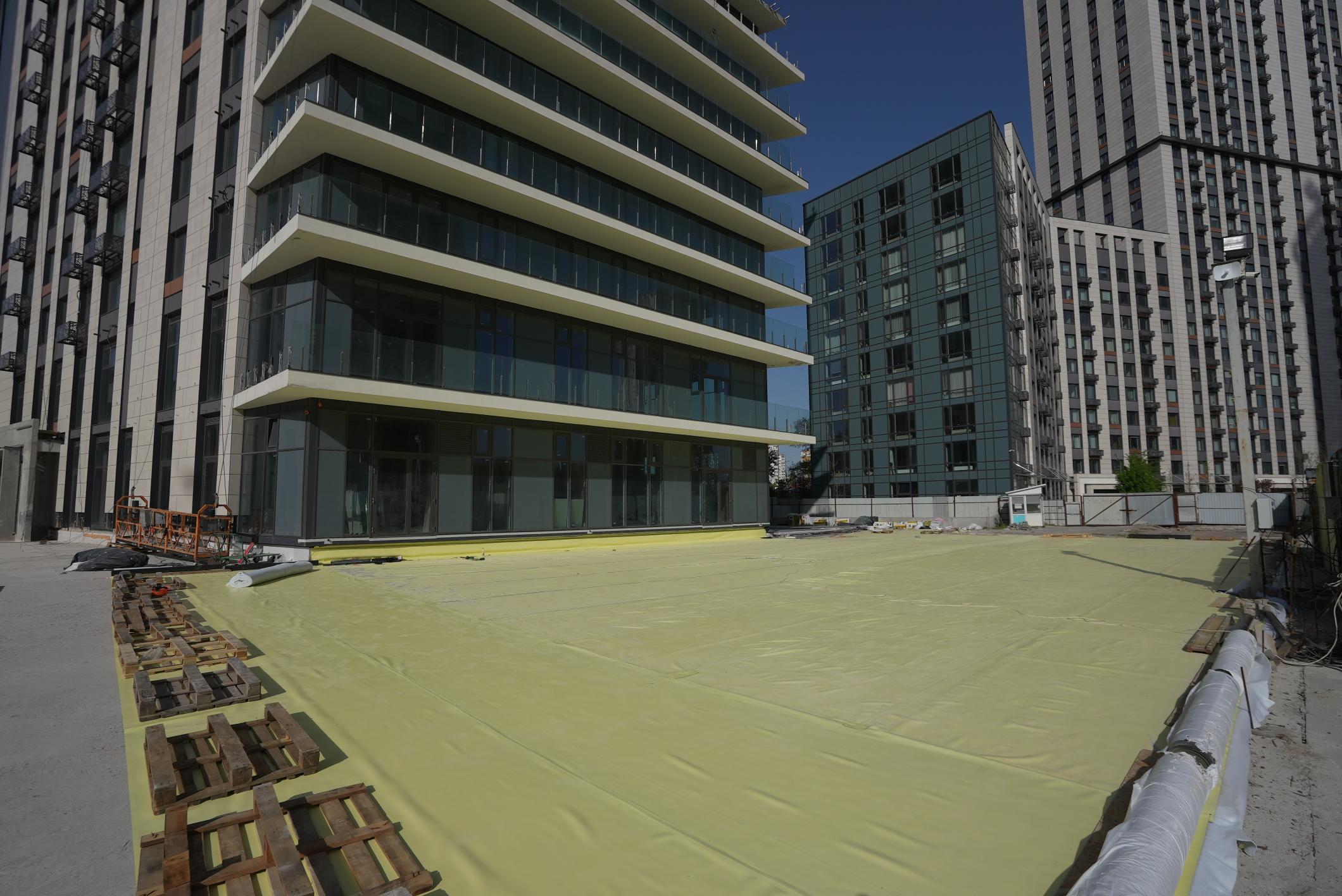

•  виконано 95% огороджень балконів;
•  виконано ремонт фасадів ЛММ – 68%;

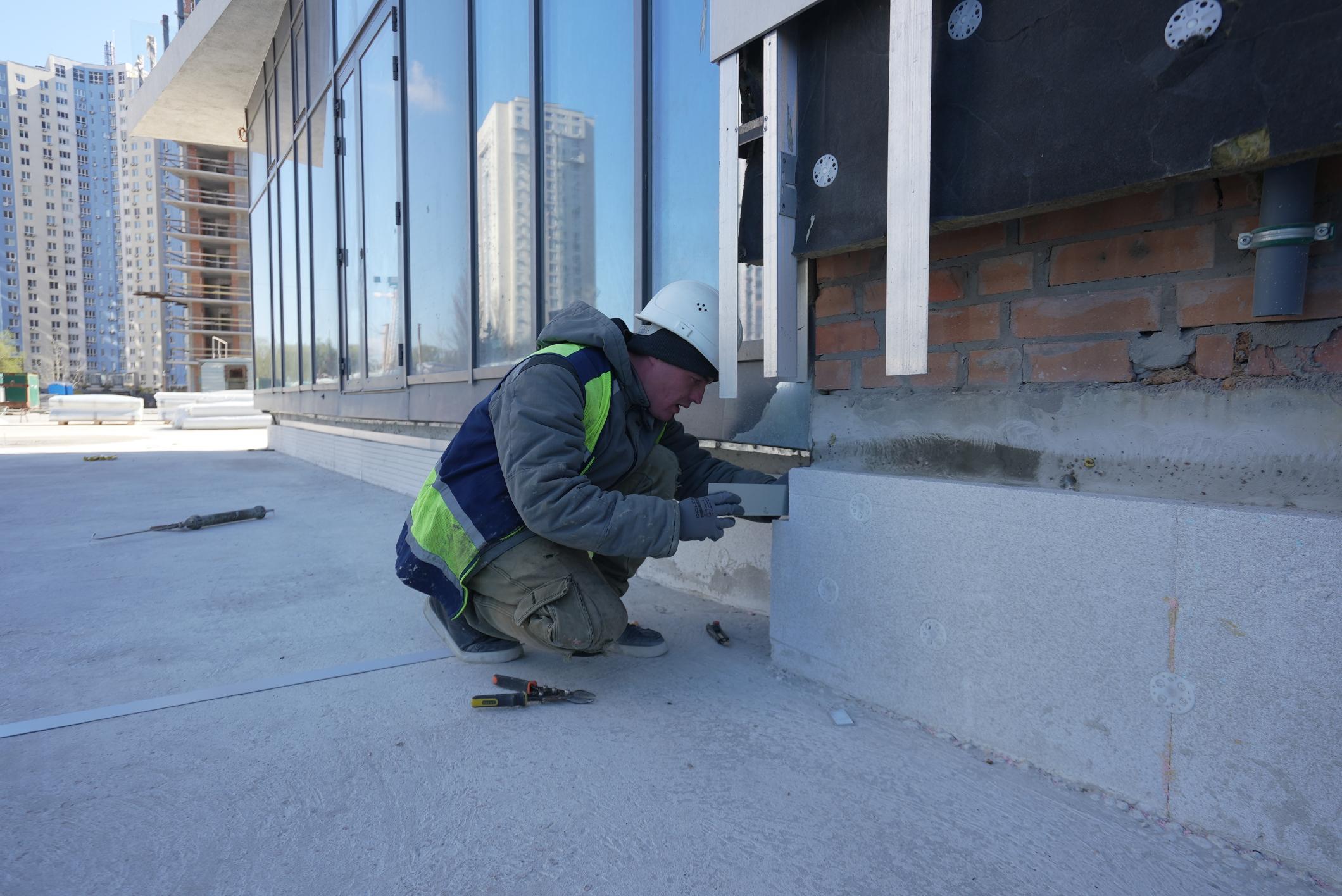

•  проводяться підготовчі роботи до оздоблення МЗК;
•  виконано монтаж кошиків під кондиціонери.

Будинок №3, секція 3:
•  виконується монтаж кошиків під кондиціонери – 80%;
•  виконується монтаж останнього ліфту;
•  збирається електрощитова в паркінгу;

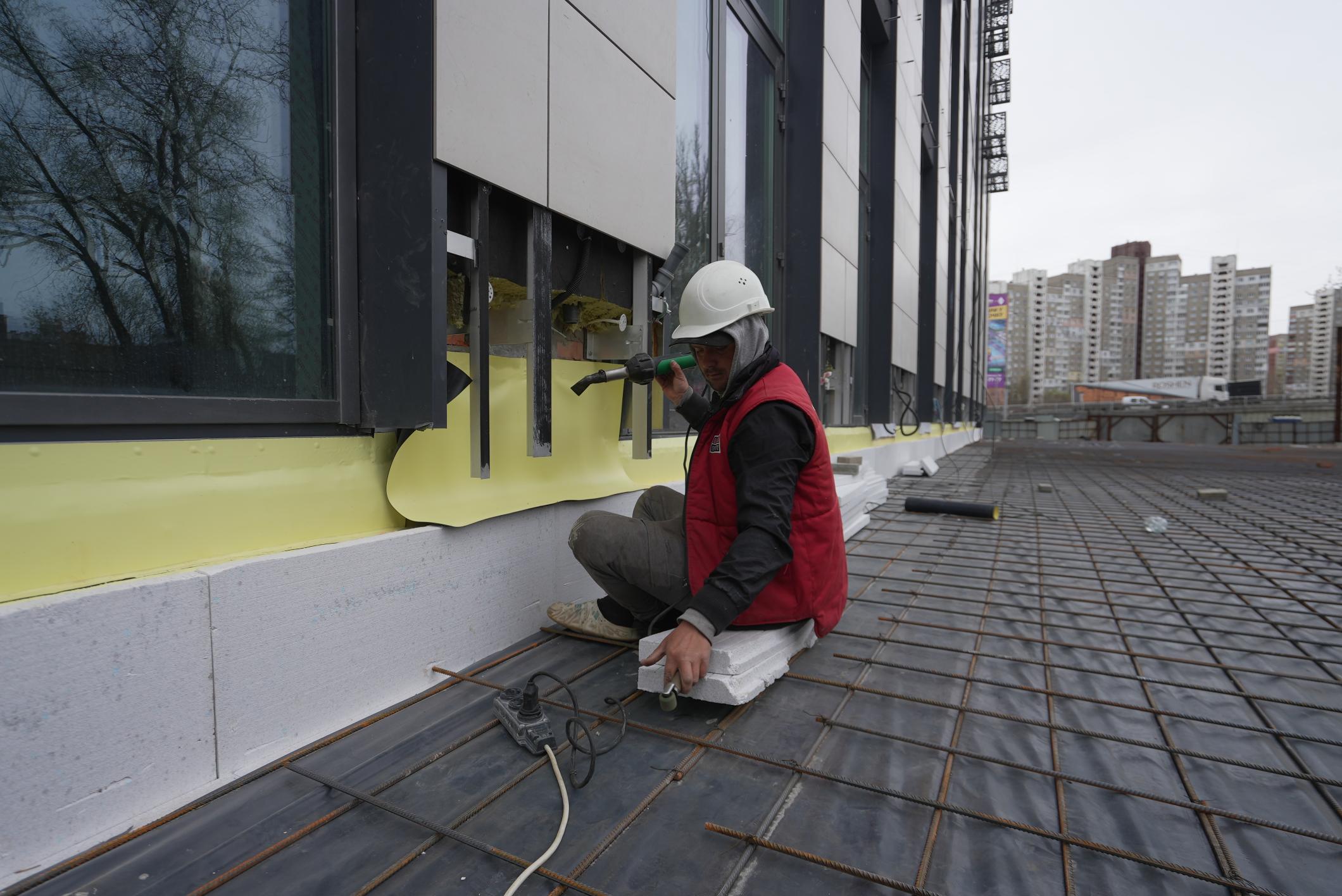

•  виконано підготовчі роботи під нанесення декоративного покриття стін з 6 по 34 поверх;
•  продовжуються роботи по влаштуванню керамічної плитки на стіни МЗК та ліфтового холу з 28 по 34 поверх.

Паркінг ЖБ №3:

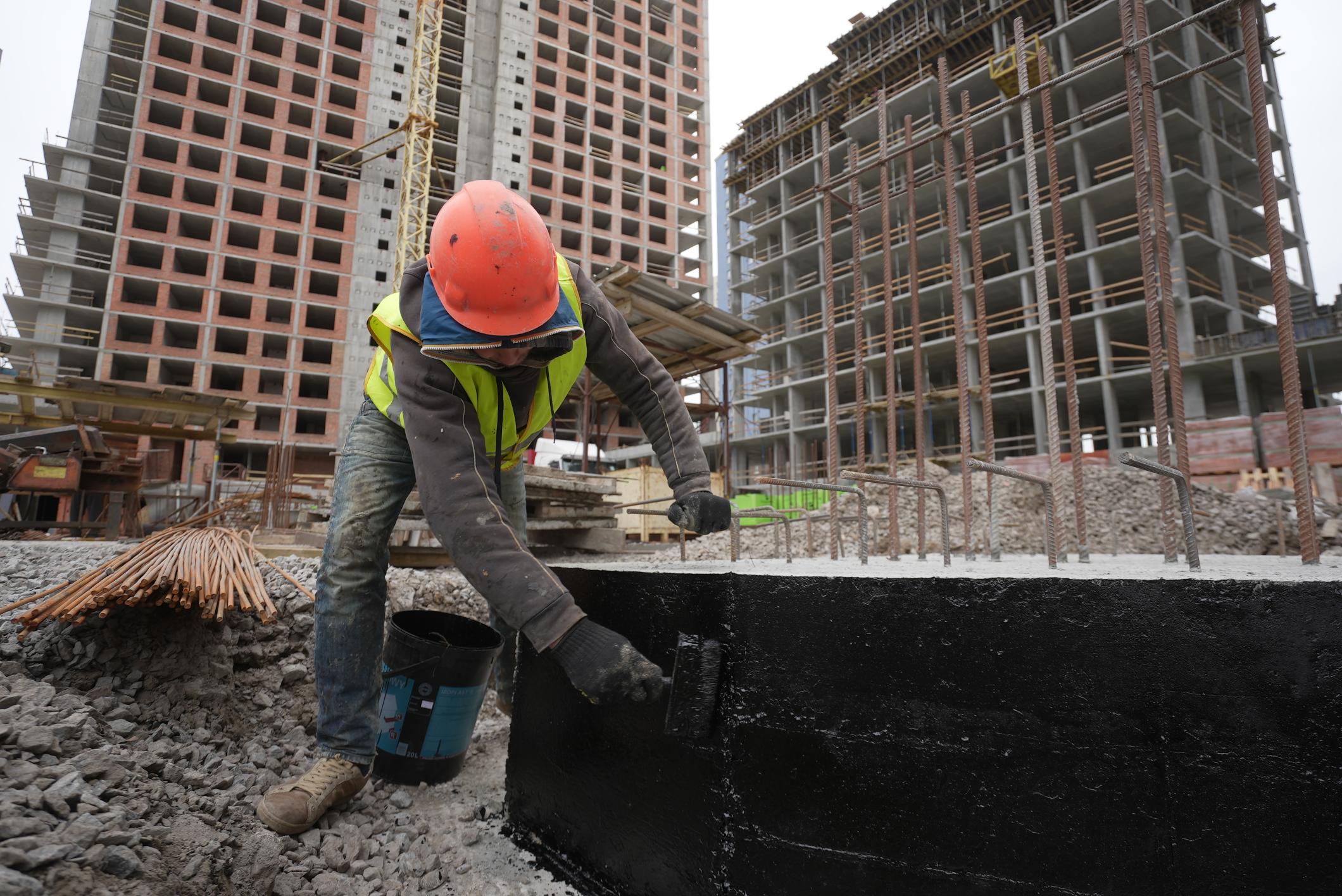

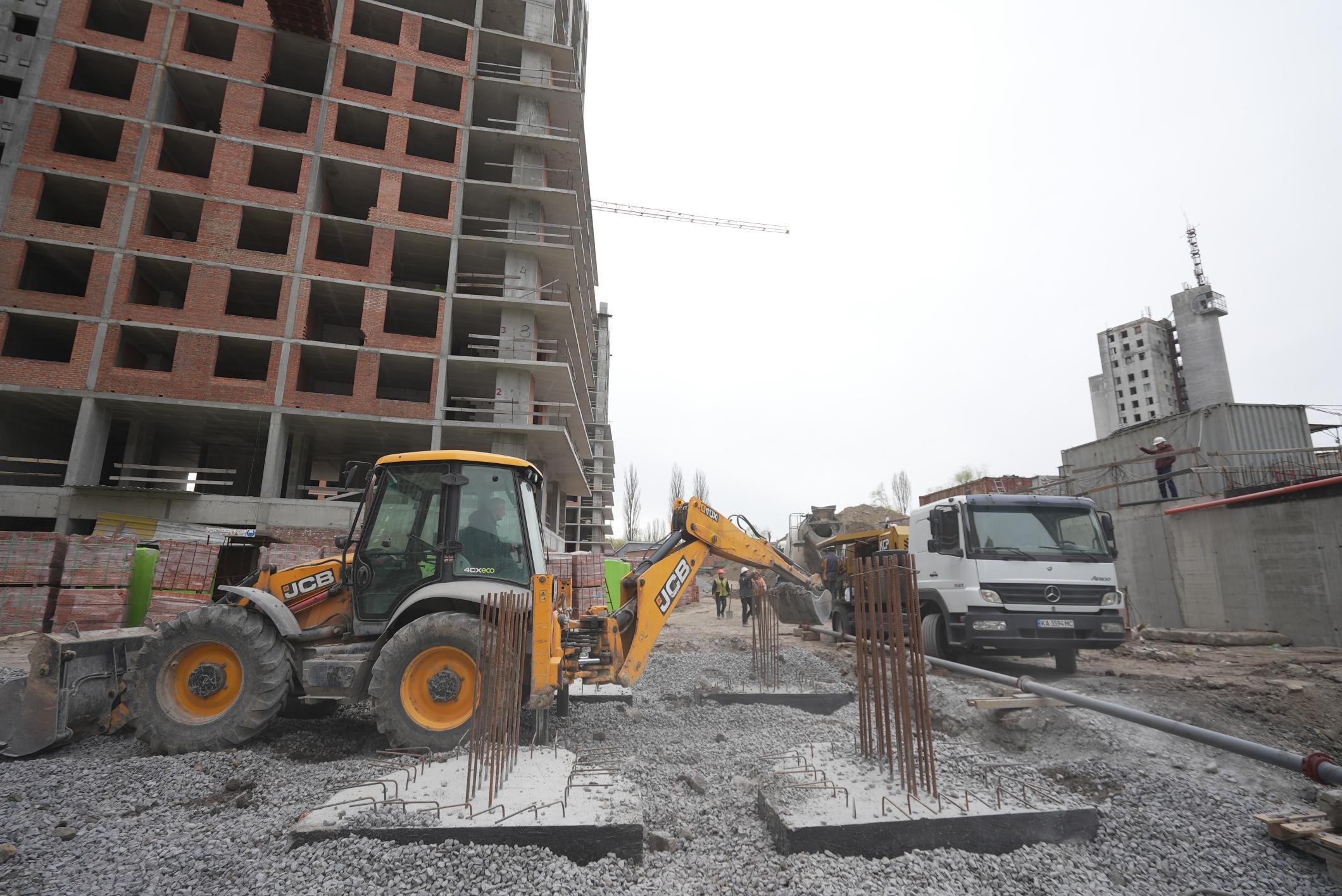

•  виконуються роботи по гідроізоляції плити паркінгу: влаштування примикання, заливка керамзитобетону, влаштування мембрани, дренажної мембрани, геотекстилю, армування захисної плити та бетонування – 20%.

Будинок №4, секція 1:

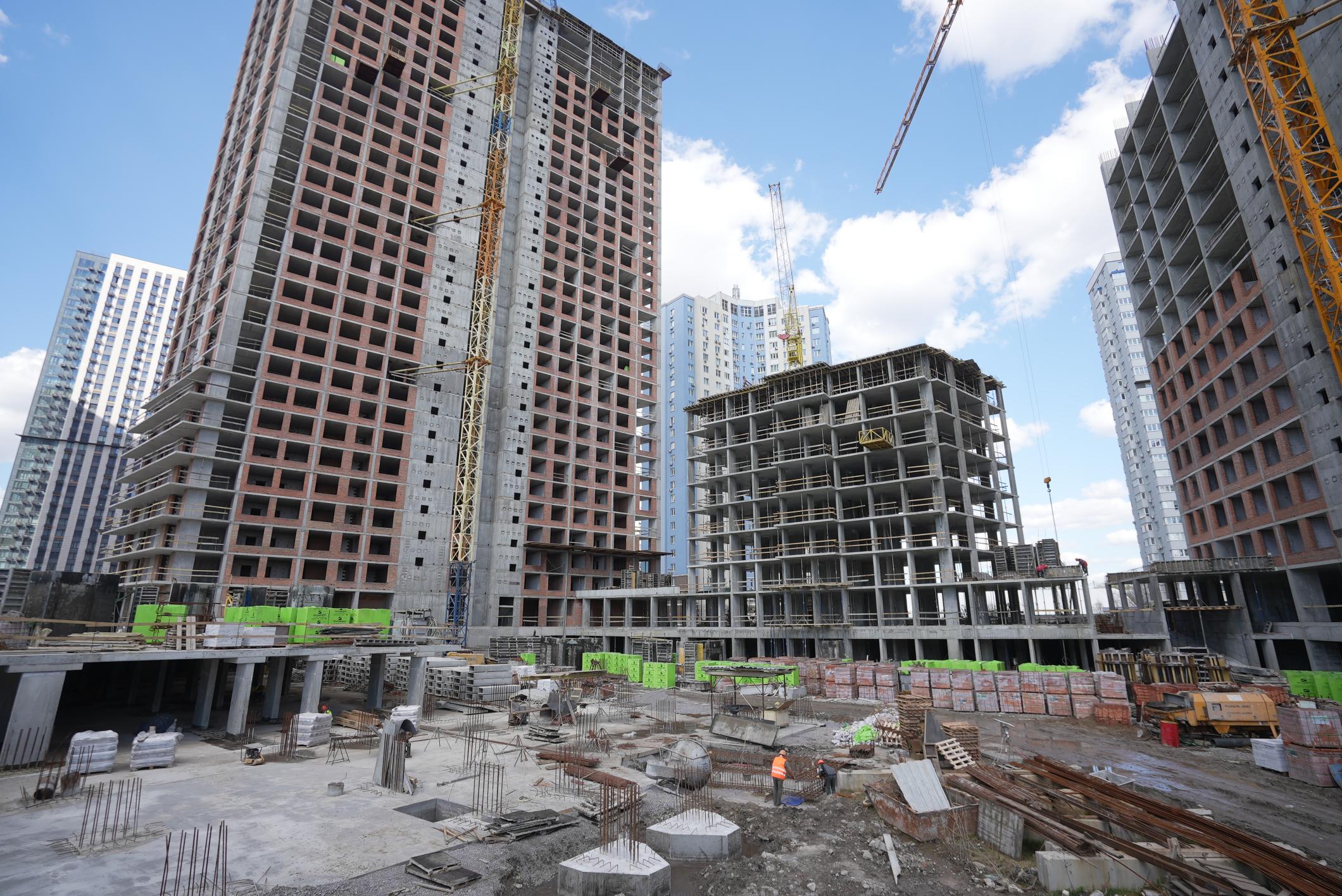

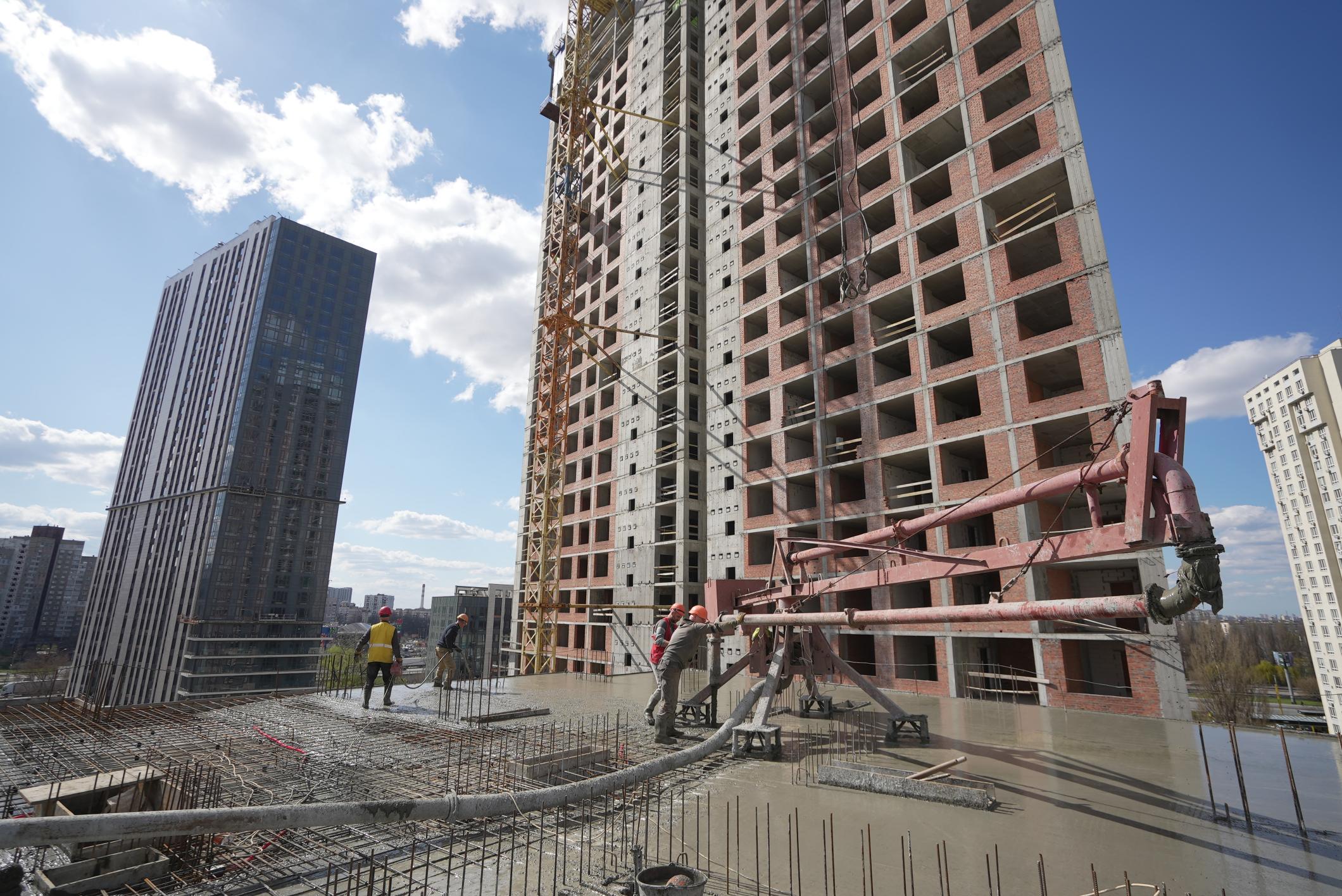

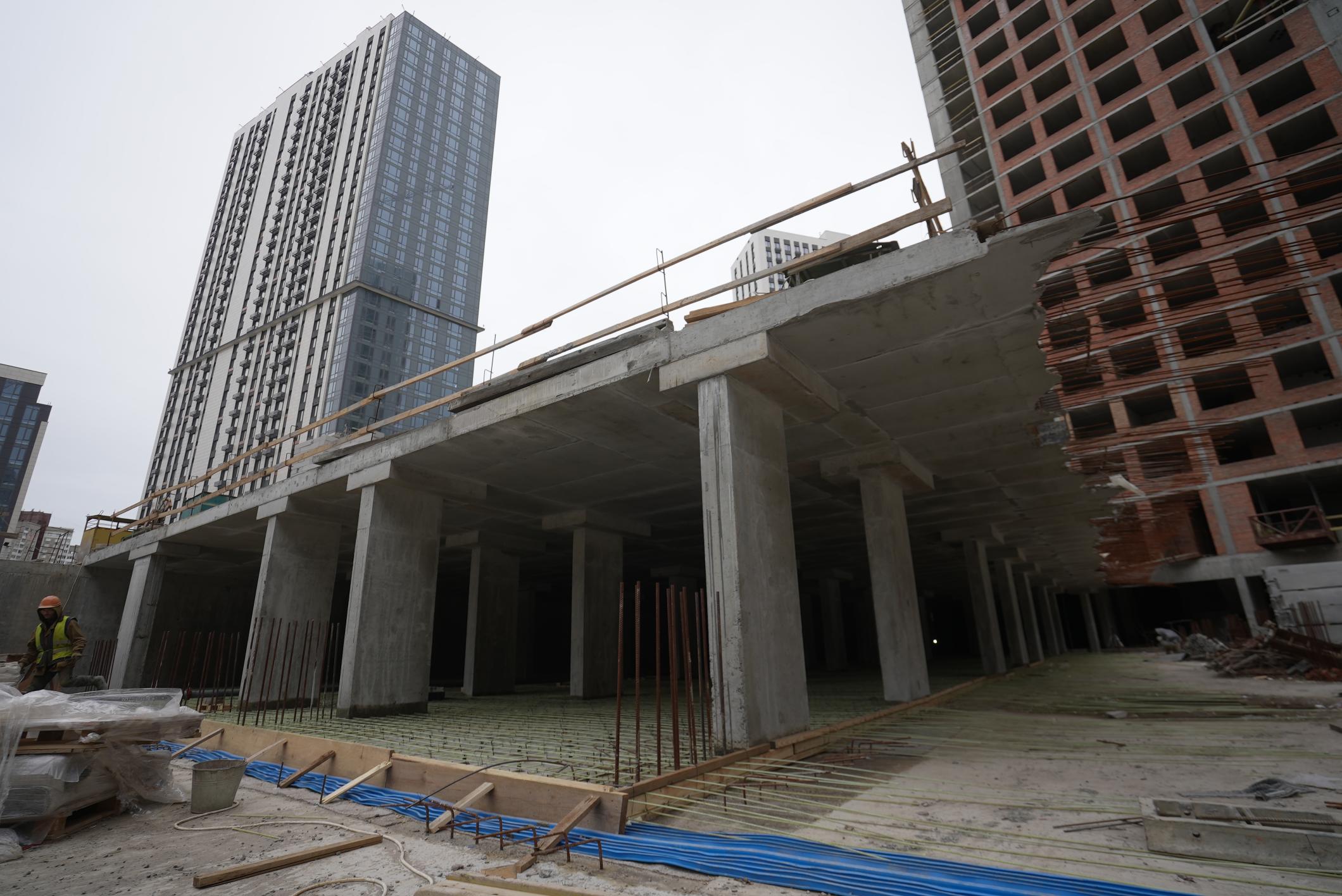

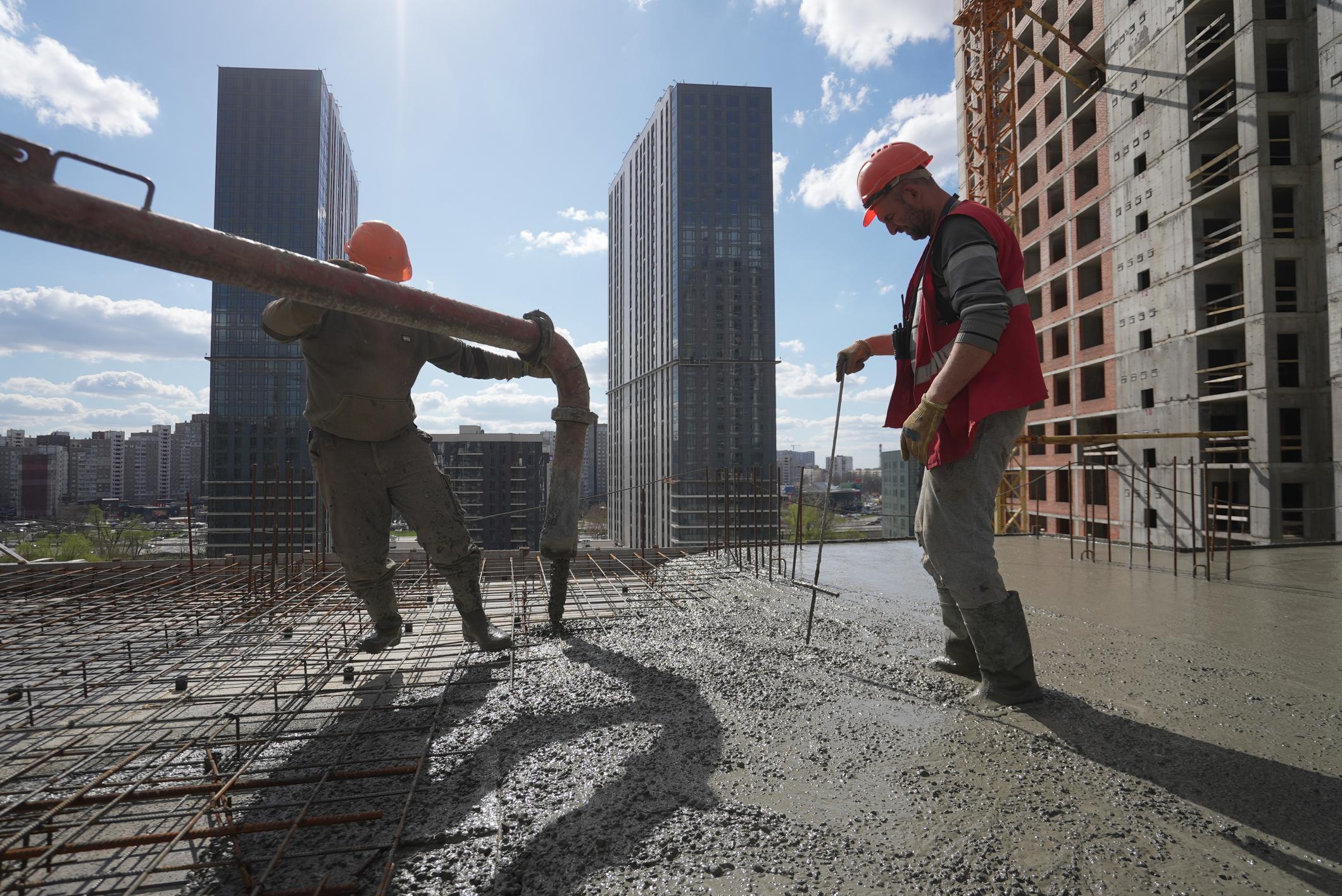

•  продовжуються роботи з влаштування вертикальних конструкцій моноліту 34-го поверху та перекриття;
•  цегляна кладка стін виконано з 1 по 27 поверх – 90%,  продовжуються роботи з 28 по 30 – 80%;
•  монтаж сходових маршів – 70%;
•  виконано монтаж вентиляційних блоків виконано до 27 поверху, продовжуються роботи на  28 поверсі – 50%.

Будинок №4, секція 2:

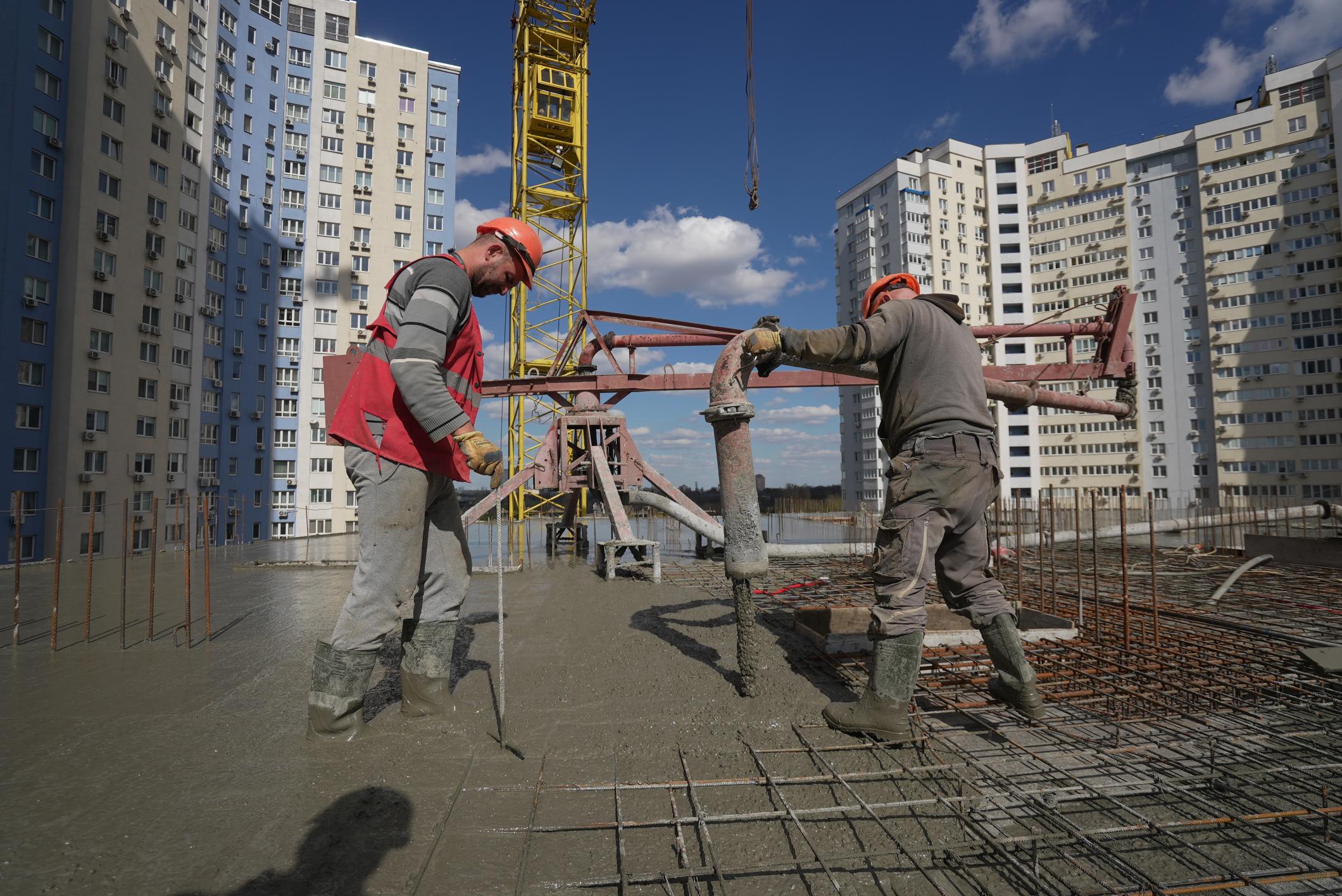

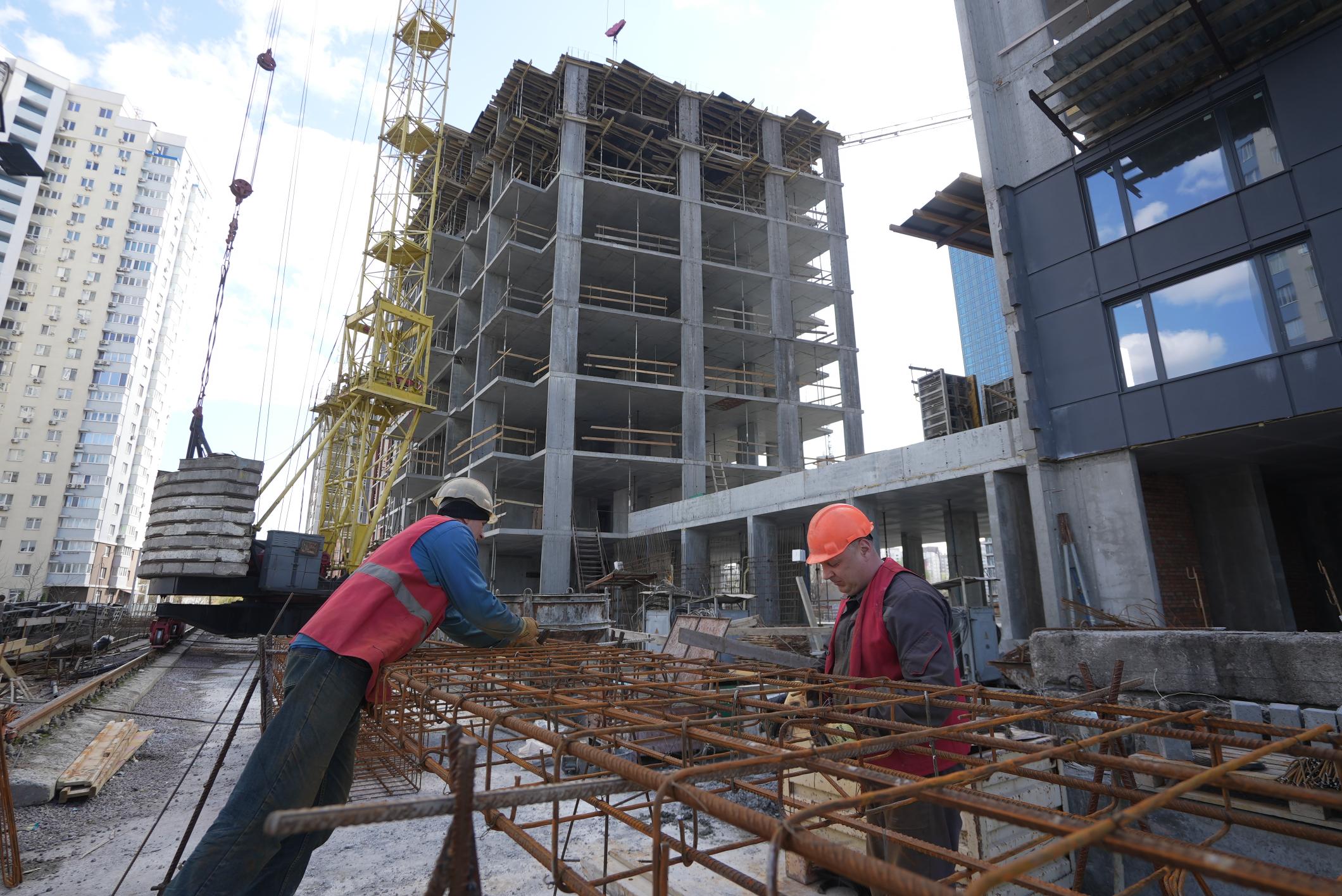

•  виконано монолітний каркас з 1 по 9 поверх. В роботі плита перекриття 10-го поверху;
•  виконано влаштування сходової клітини з -4.200 до 4 поверху, продовжуються роботи з 4 по 5 поверх.

Будинок №4, секція 3:
•  цегляна кладка стін з 2 по 8 поверх – 90%;
•  монтаж сходових маршів – 47%.

Будинок №4, секція 5:
•  монтаж сходових маршів – 28%.

Паркінг ЖБ №4:
•  проводяться роботи: влаштування ростверків, засипка щебеню, підбетонка;
•  влаштування гідроізоляції та армування плити паркінгу 560м2 + виконано бетонування плити.




/
