Хід будівництва, 02.09.2025

Ділимось останніми новинами з будмайданчика за серпень:

Будинок №3, секція 1:
•  влаштування керамічної плитки підлоги та стін МЗК з 3 по 34 поверх – 100%;
•  роботи з нанесення декоративної штукатурки в МЗК – 100%;

•  виконується фарбування стель під кубоподібну рейку;
•  влаштування динаміки сповіщення про пожежу – 100%;
•  виконуються роботи з монтажу пожежної сигналізації;
•  розпочаті роботи по оздобленню лобі.

Будинок №3, секція 2:
•  роботи з нанесення декоративної штукатурки в МЗК – 100%;
•  виконуються роботи  по влаштуванню керамічної плитки балконів – 95%.

Будинок №3, секція 3:
•  декоративна штукатурка стін (з фарбуванням) з 6 по 24 поверх – 100%, в роботі 25-34 поверхи;
•  влаштування керамічної плитки підлоги та стін МЗК з 3 по 17 поверх – 100%, в роботі з 18 по 34 поверх – 65%.

Паркінг ЖБ №3:

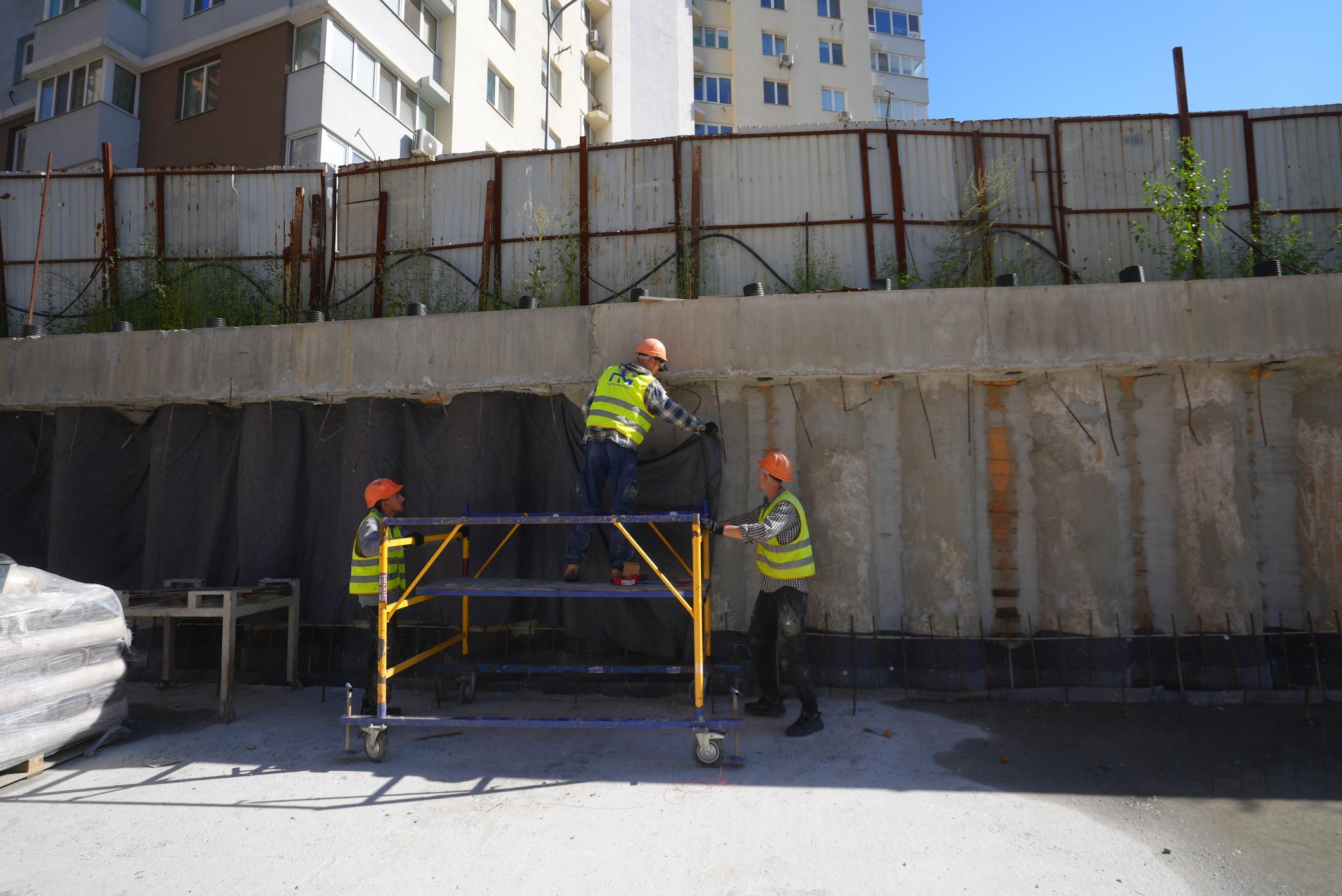

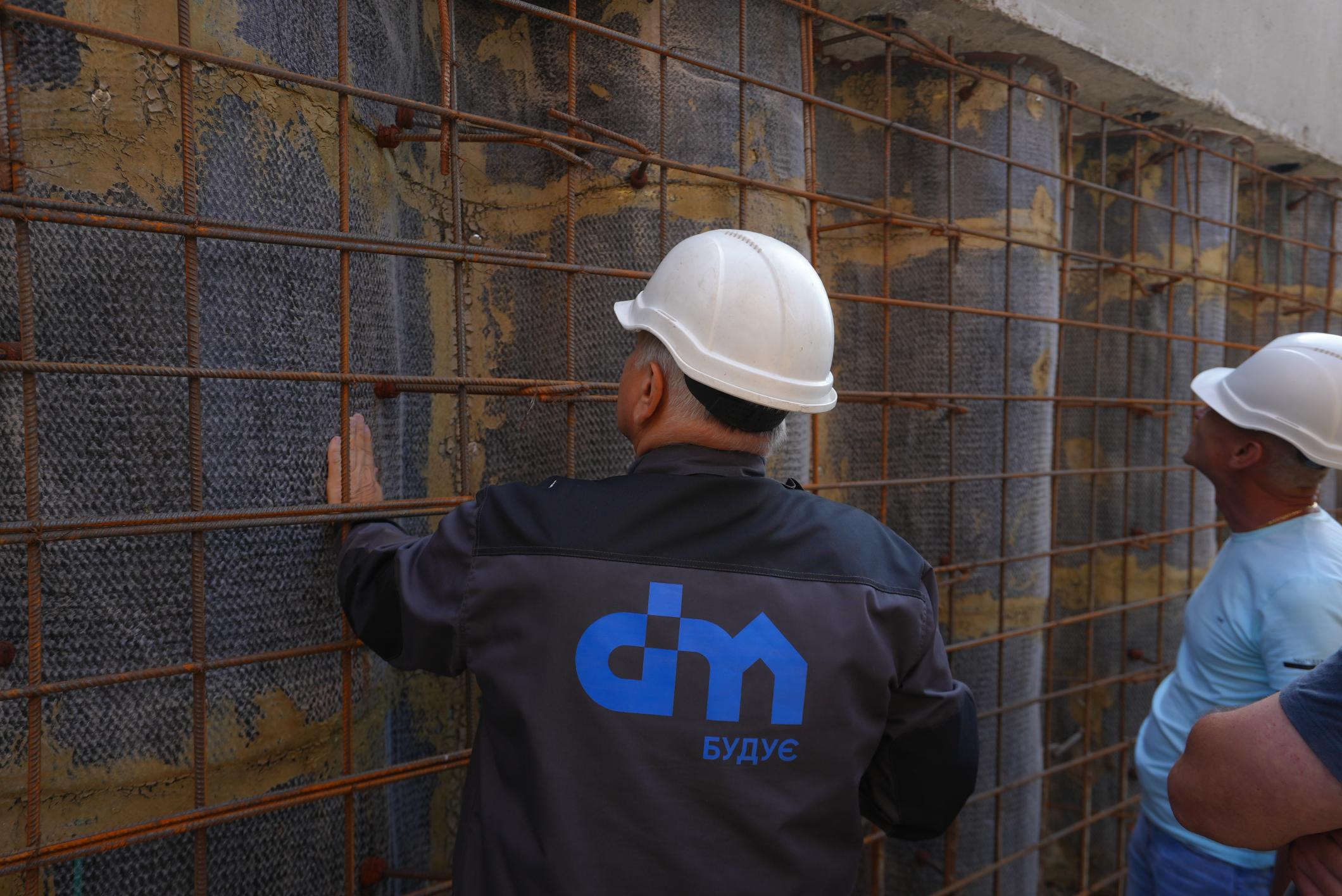

•  тривають роботи з гідроізоляції плити паркінгу: влаштування примикань, заливка керамзитобетону, монтаж мембрани, дренажної мембрани та геотекстилю, армування захисної плити та бетонування. Готовність – 81%;

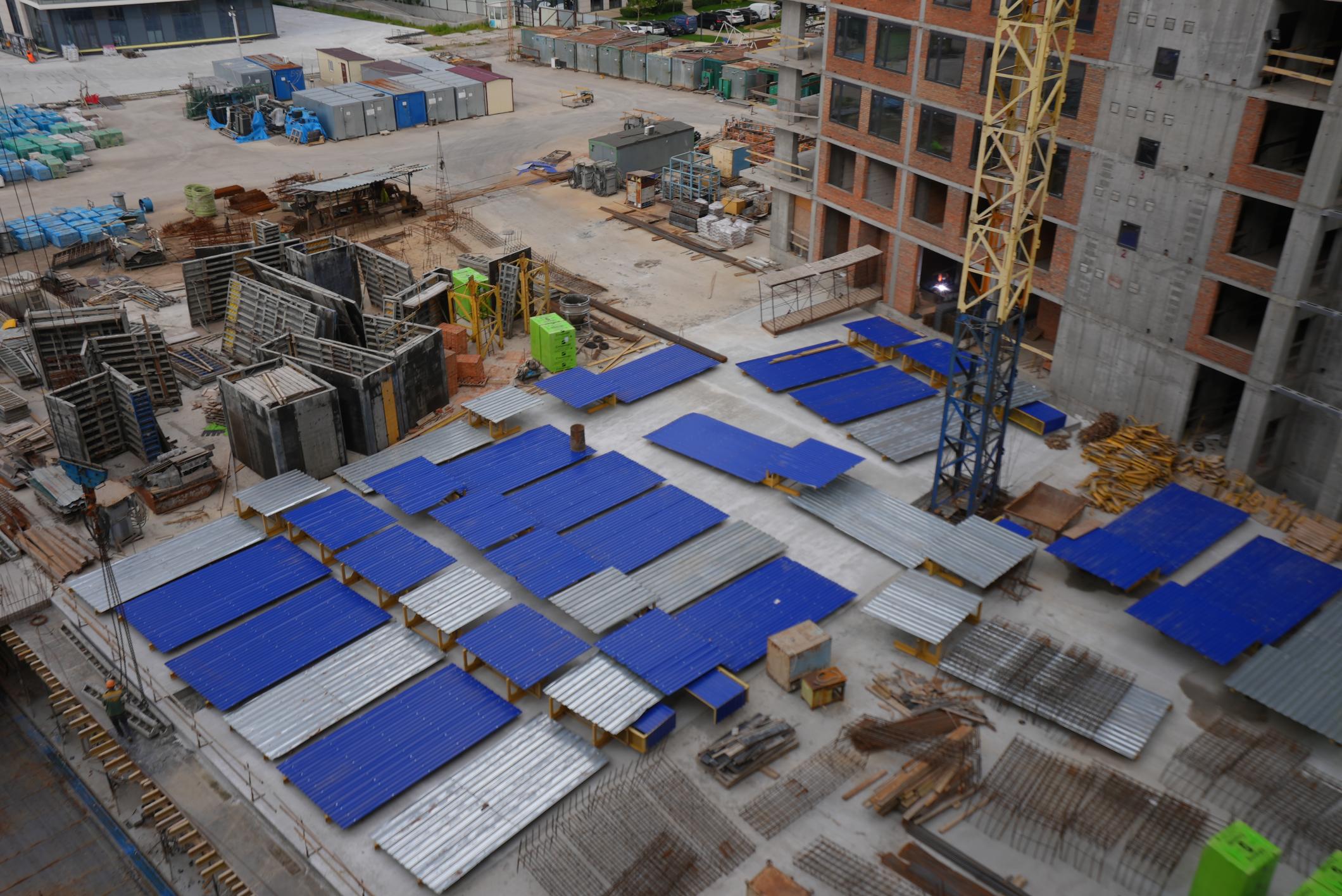

•  розпочаті роботи з улаштування підлог паркінгу.

Будинок №4, секція 1:
•  влаштування парапету покрівлі – 100%;

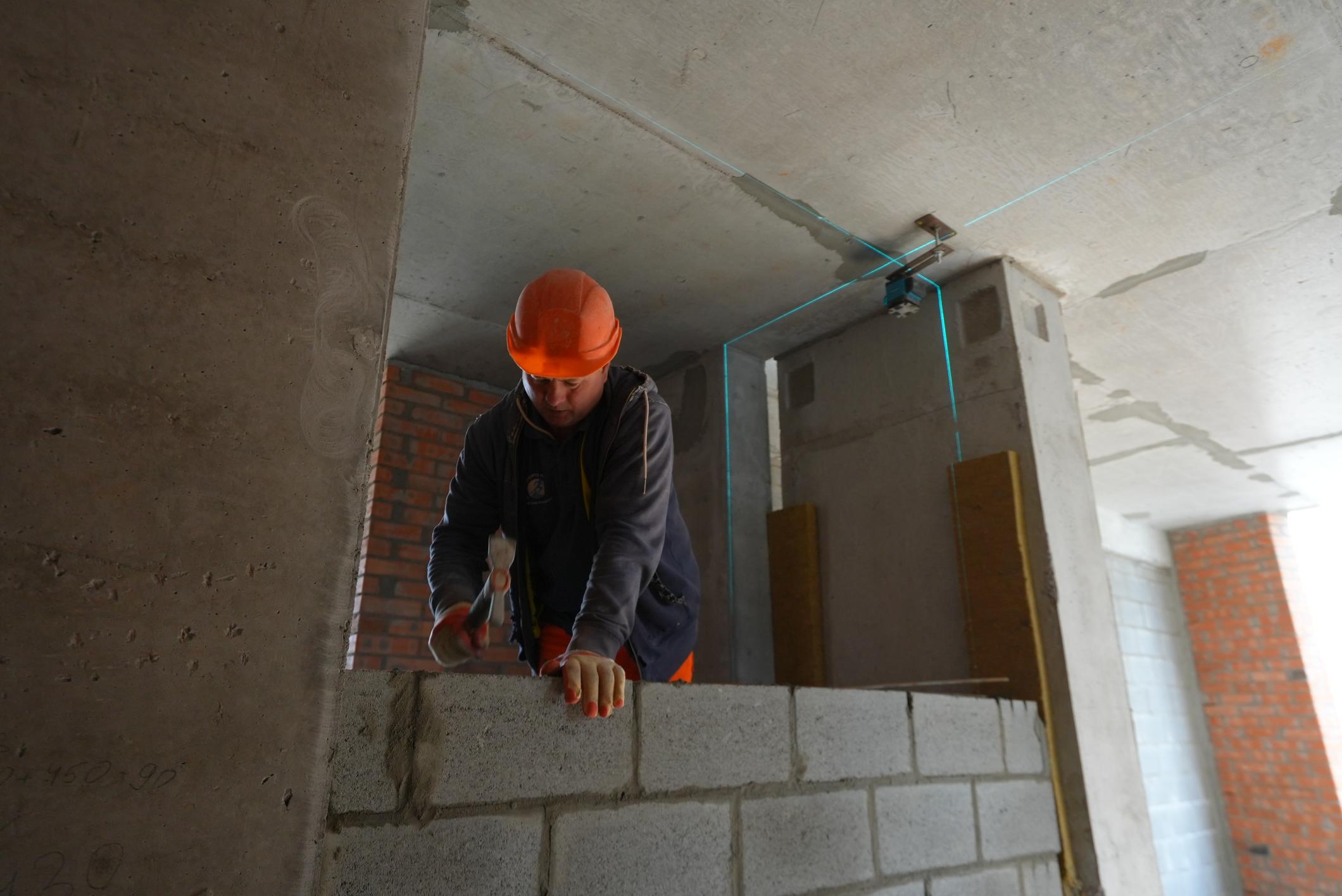

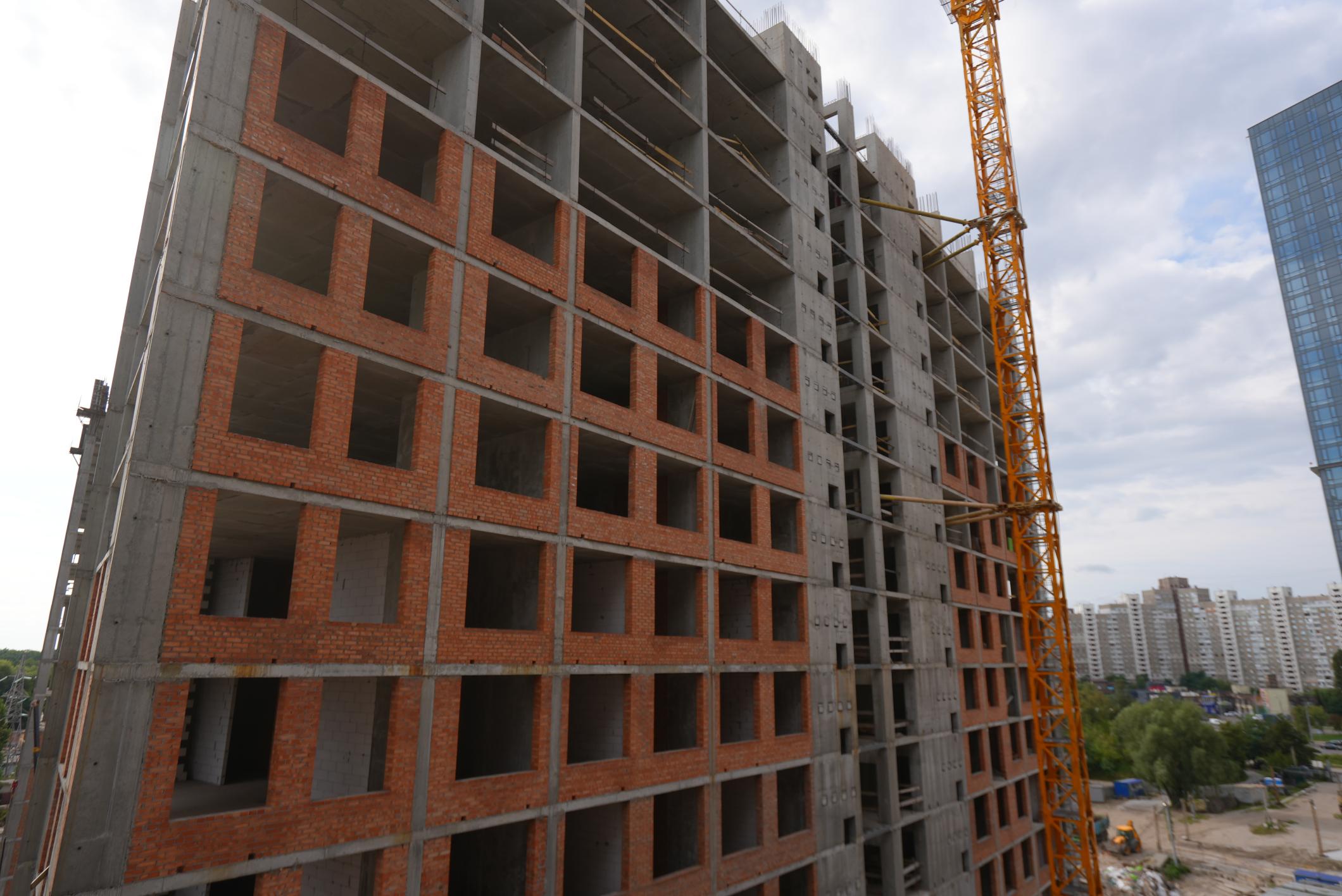

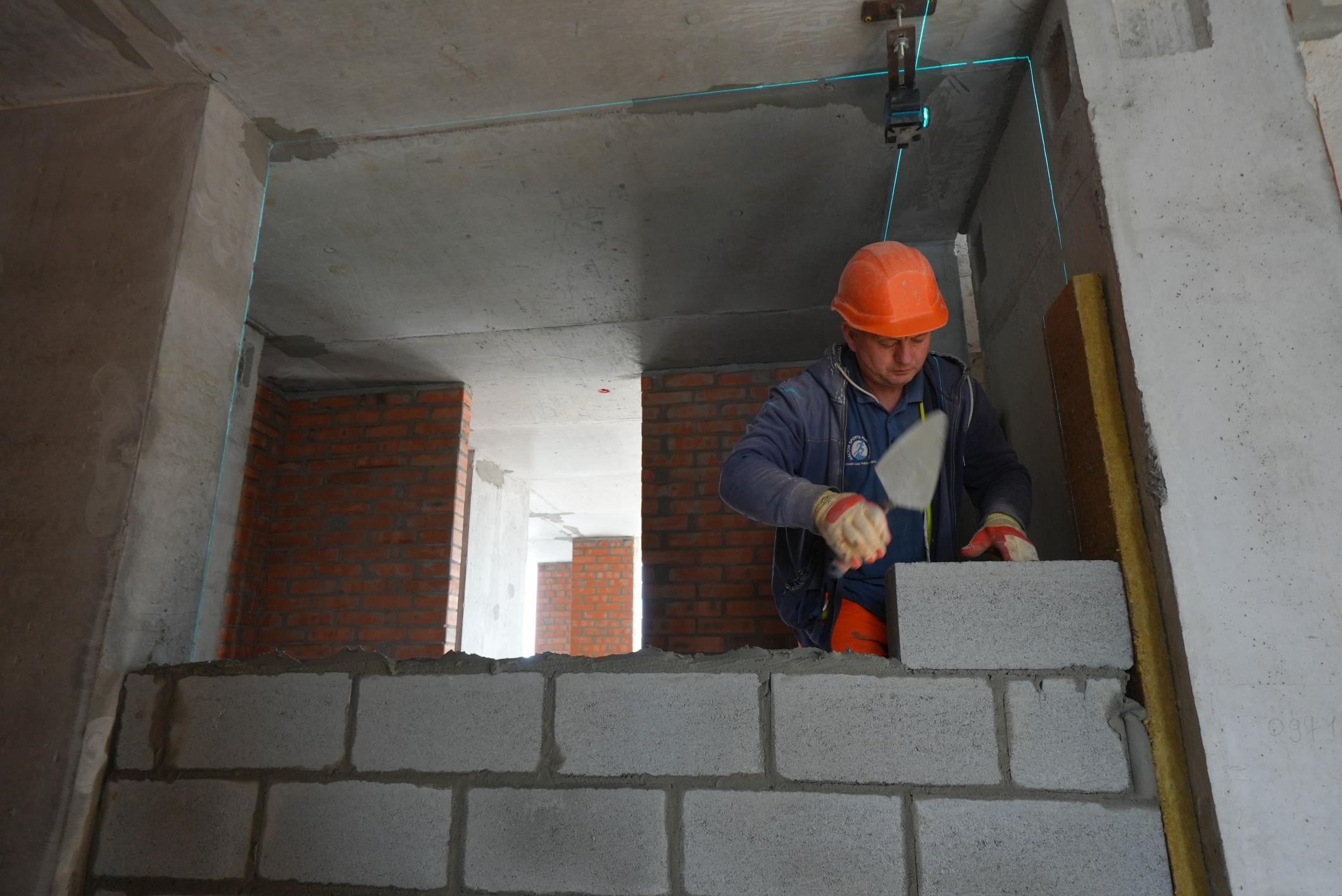

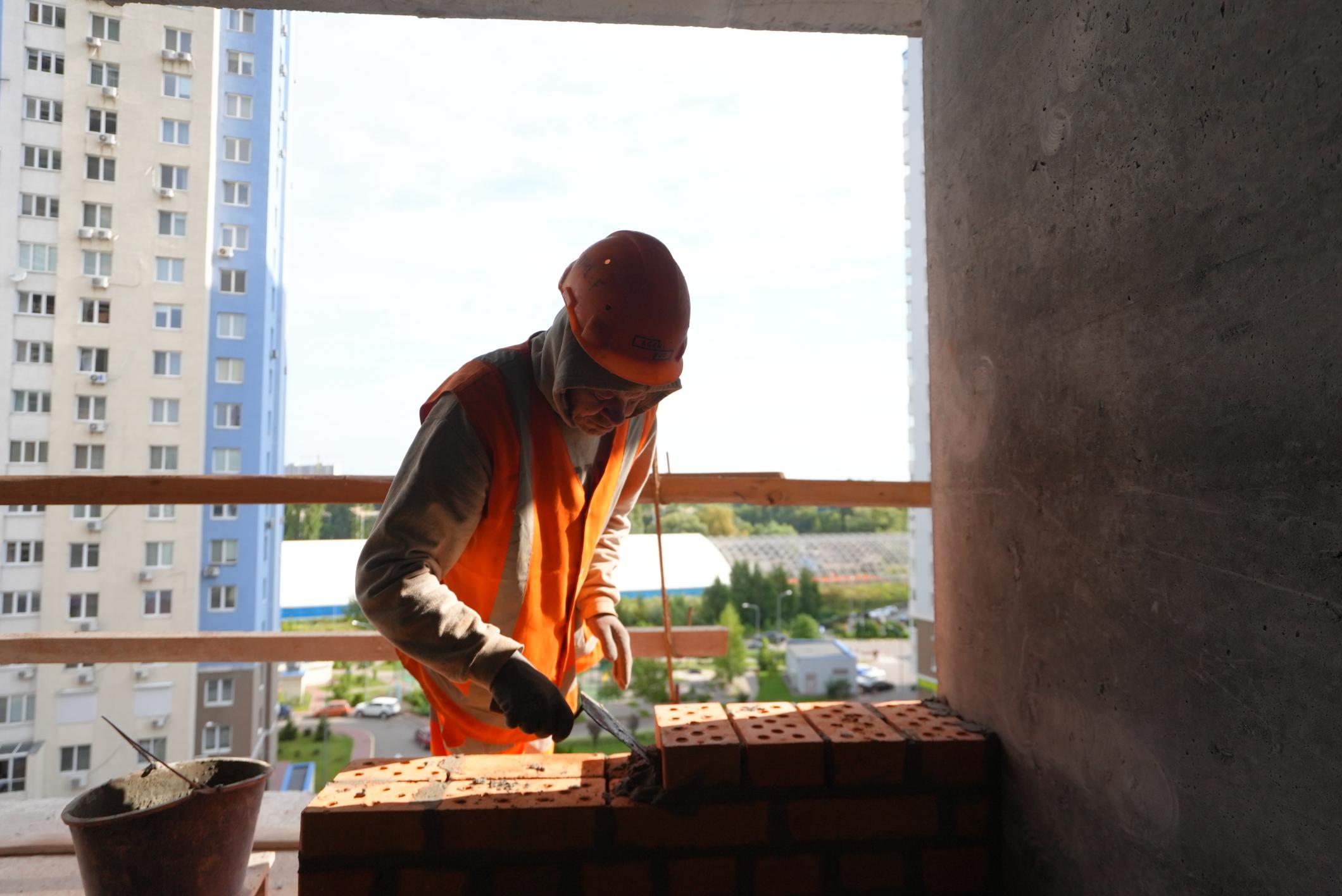

•  цегляна кладка стін з 1 по 32 поверх – 90%, в роботі з 33 по 34 поверх – 50%;

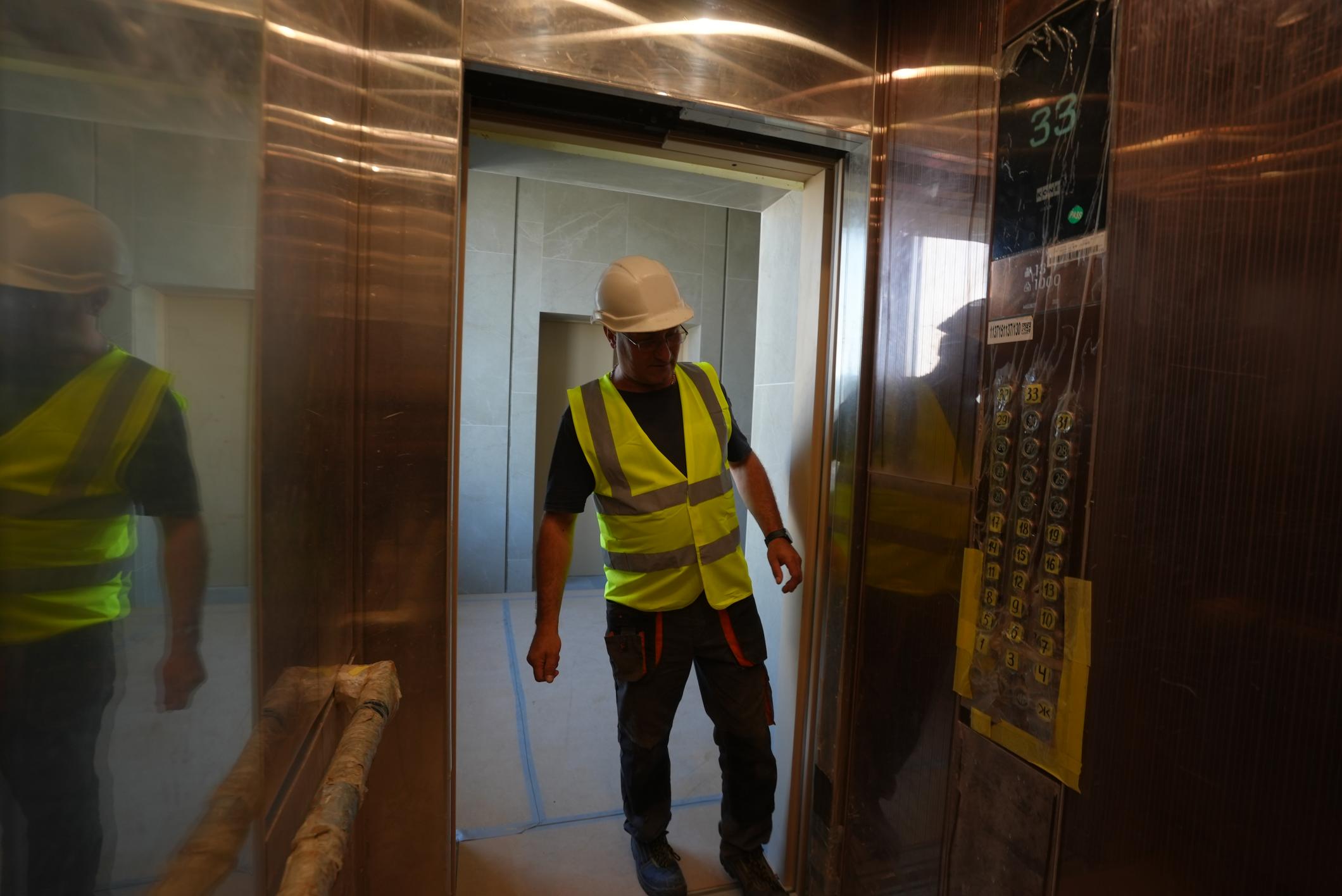

•  встановлене ліфтове обладнання.

Будинок №4, секція 2:
•  монтаж вентиляційних блоків – 100%;
•  цегляна кладка стін з 2 по 7 поверх – 100%, в роботі 8 поверх.

Паркінг ЖБ №4:

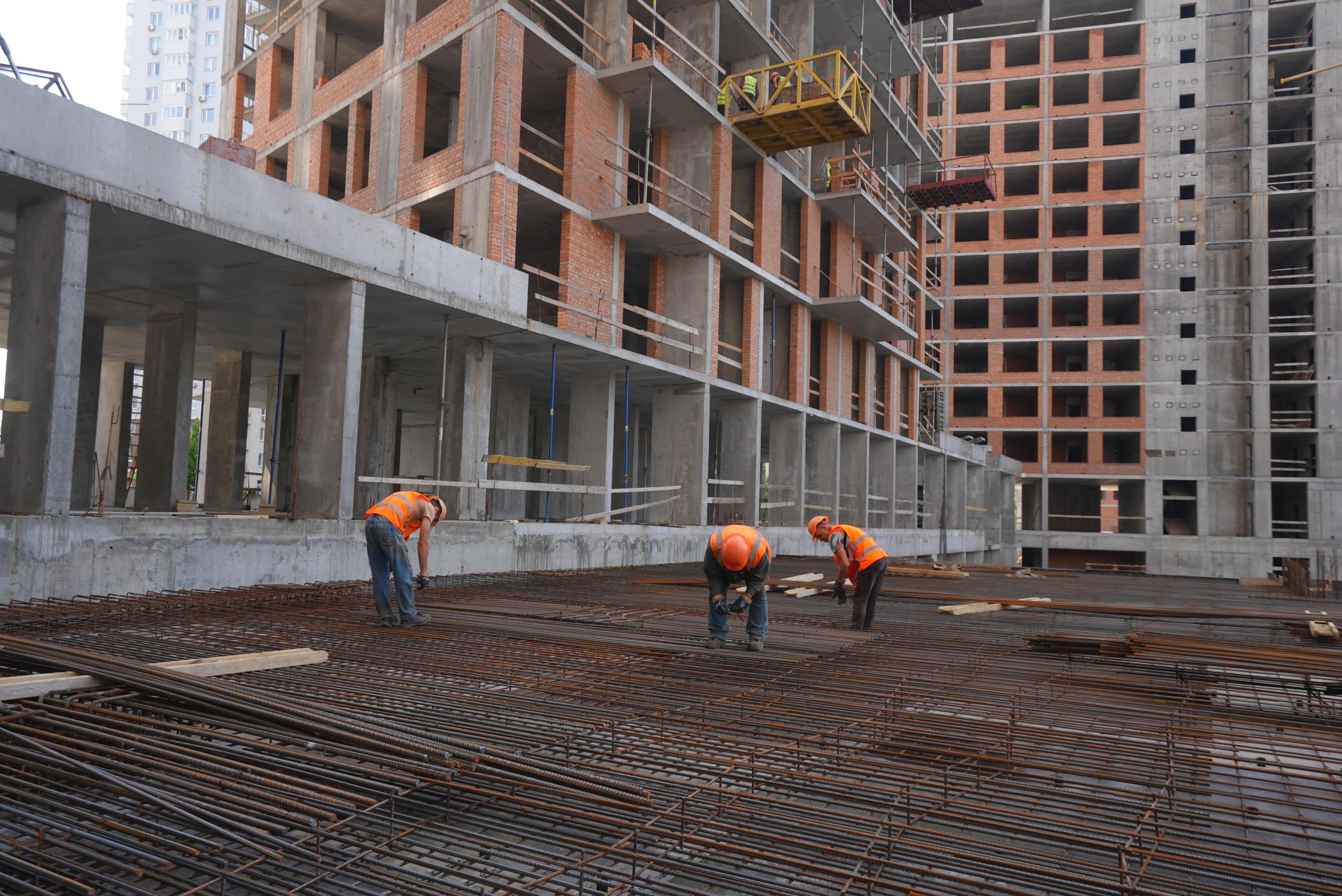

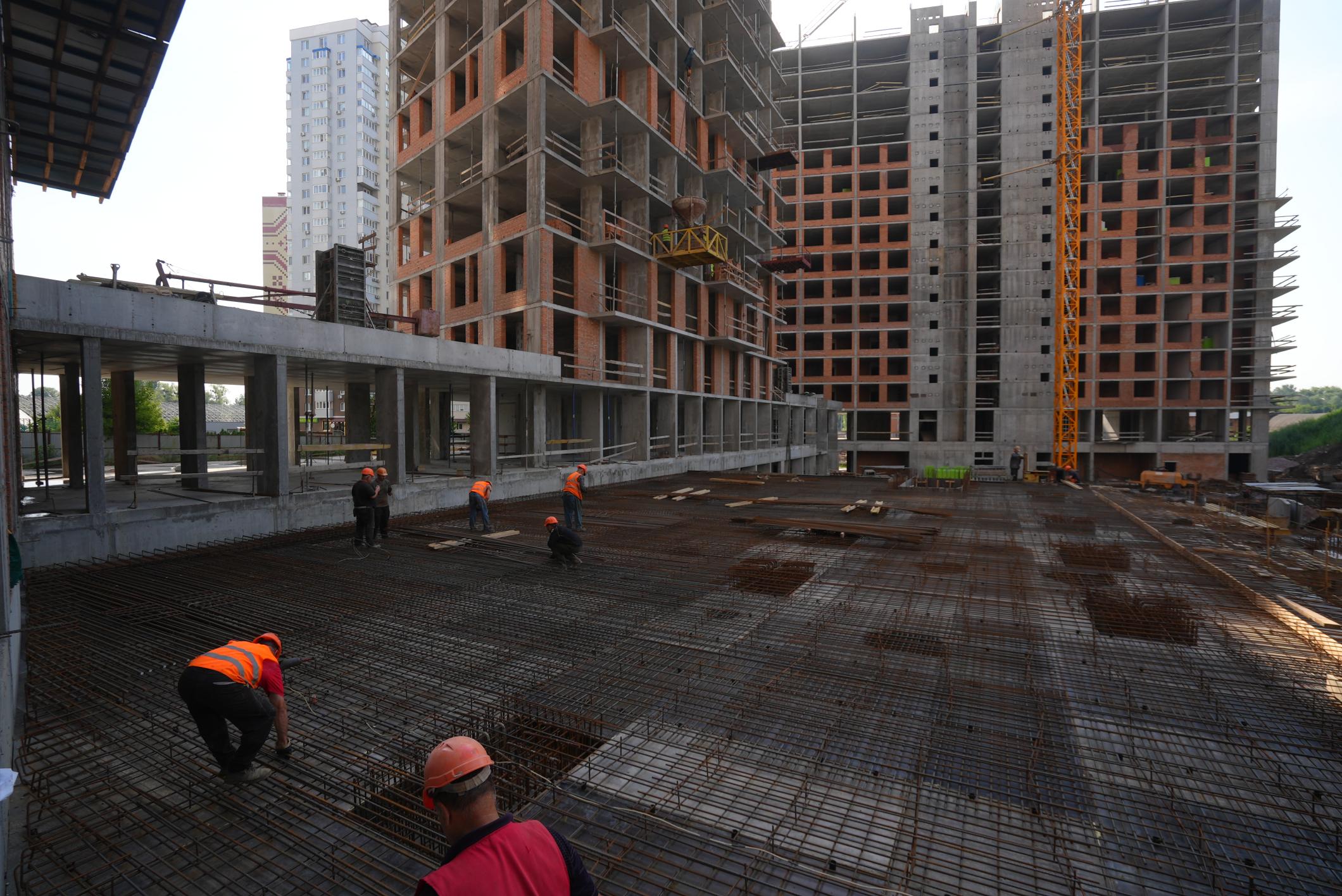

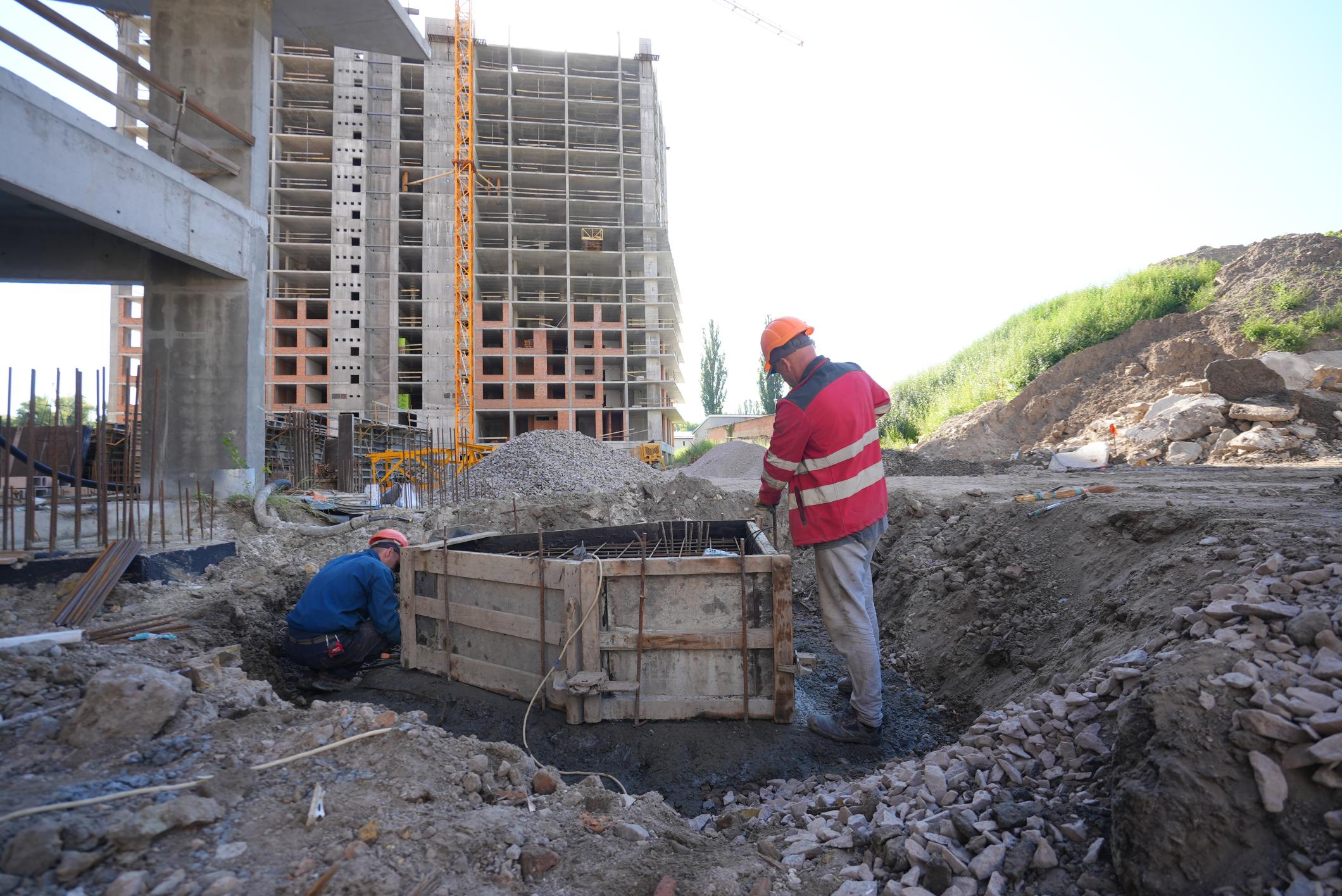

•  виконуються роботи з влаштування гідроізоляції паль, ростверків та гідроізоляції плити ростверку – 40%;
•  тривають роботи з улаштування вертикальних конструкцій паркінгу – 60%, плити перекриття – 40%.

/
