Хід будівництва, 02.10.2025
Ділимось останніми новинами з будмайданчика за вересень:

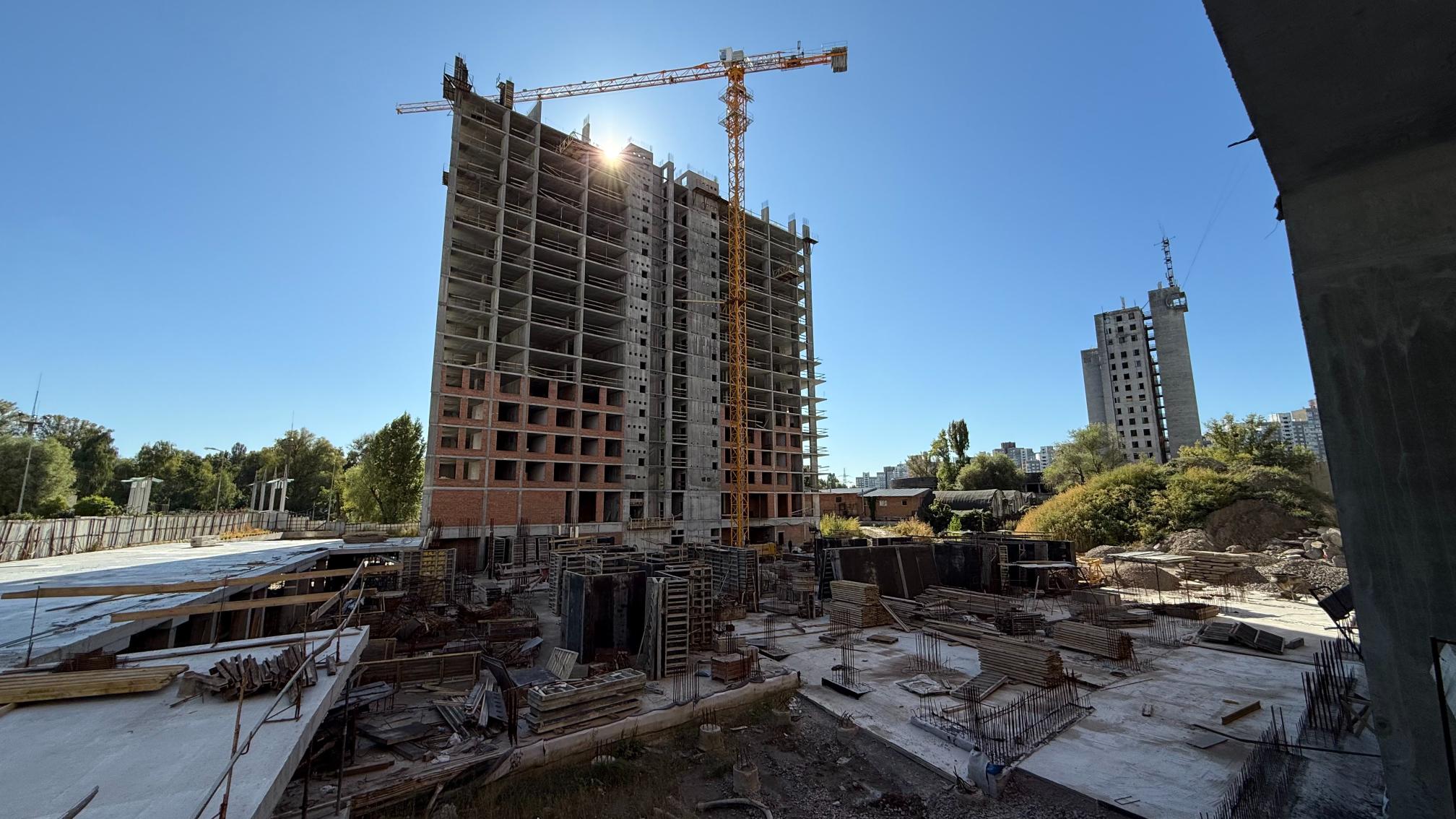

Будинок №3, секція 1:
• фарбування стель під кубоподібну рейку – 100%;
• продовжуються роботи з монтажу пожежної сигналізації;

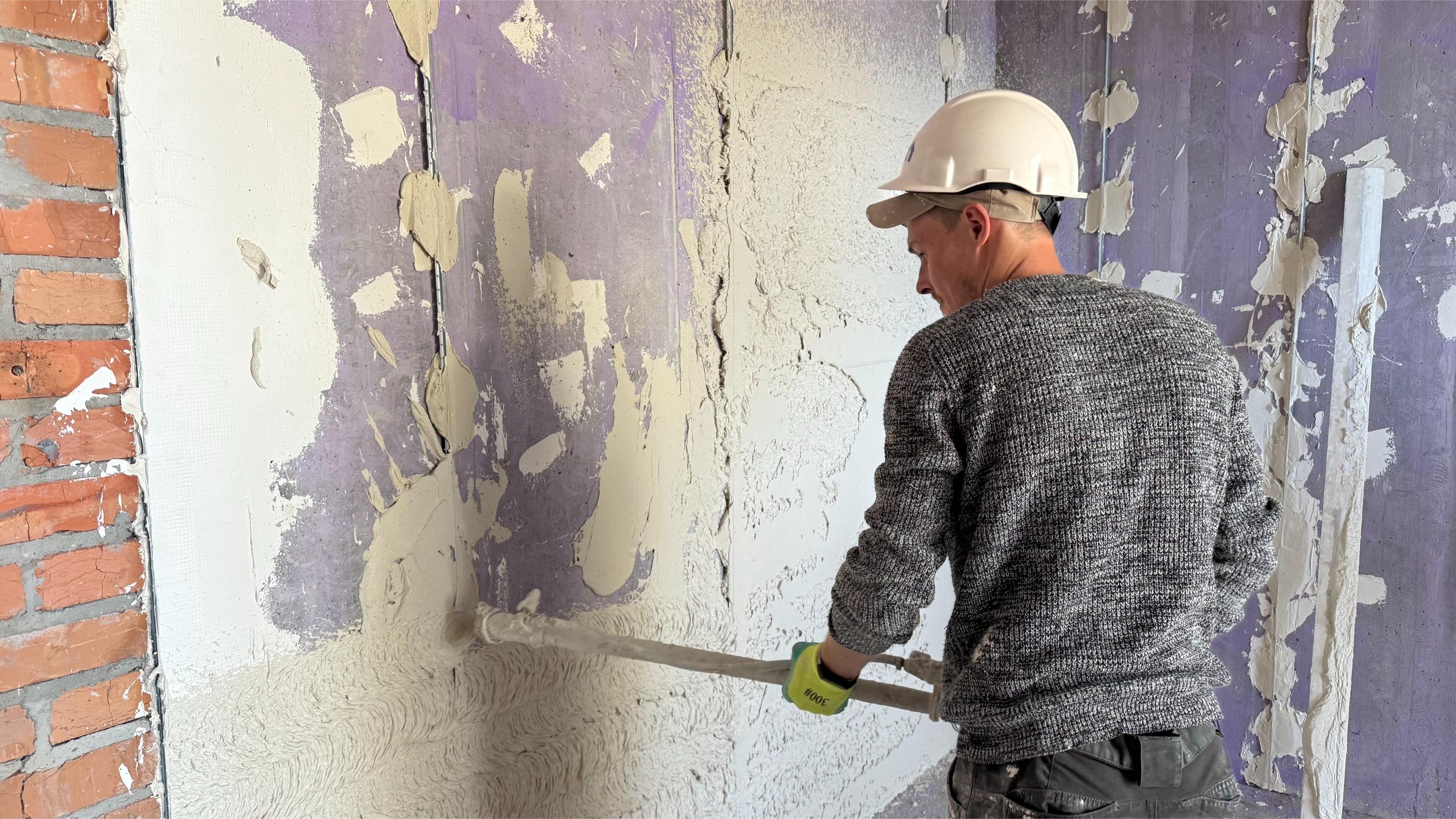

• виконуються роботи по оздобленню лобі (штукатурні роботи) – 80%;
• виконуються роботи з улаштування керамічної плитки на балконах – 10%;
• розпочаті роботи з улаштування системи кондиціонування у лобі.
Будинок №3, секція 2:
• виконуються роботи з улаштування керамічної плитки на балконах – 100%;
• фарбування стель під кубоподібну рейку – 100%.
Будинок №3, секція 3:
• декоративна штукатурка стін (з фарбуванням) – 100%;
• влаштування керамічної плитки підлоги та стін МЗК з 18 по 34 поверх – 85%.

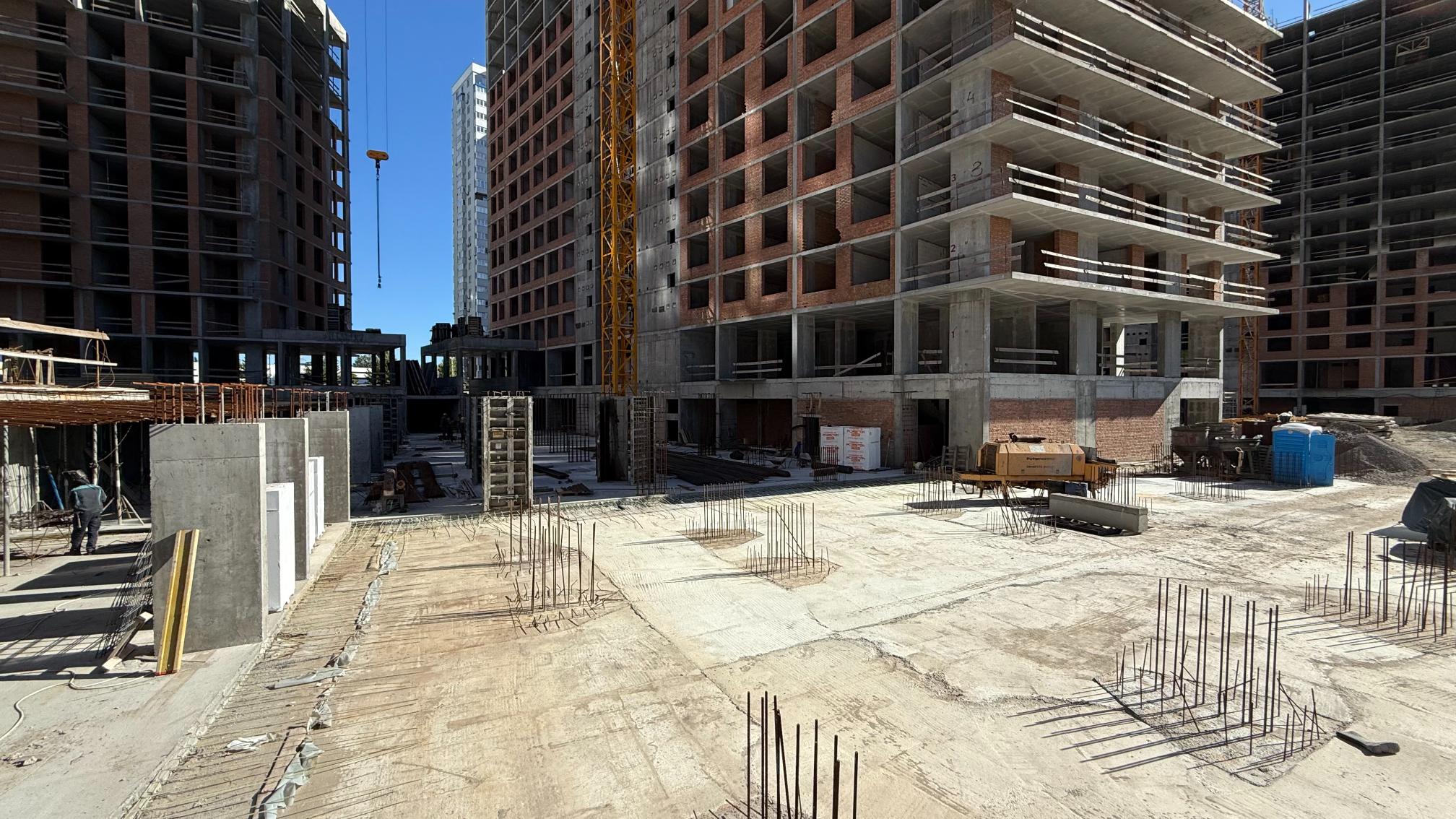

Паркінг ЖБ №3:
• роботи з гідроізоляції плити паркінгу: влаштування примикань, заливка керамзитобетону, монтаж мембрани, дренажної мембрани та геотекстилю, армування захисної плити та бетонування – 100%;
• продовжуються роботи з улаштування підлог паркінгу.

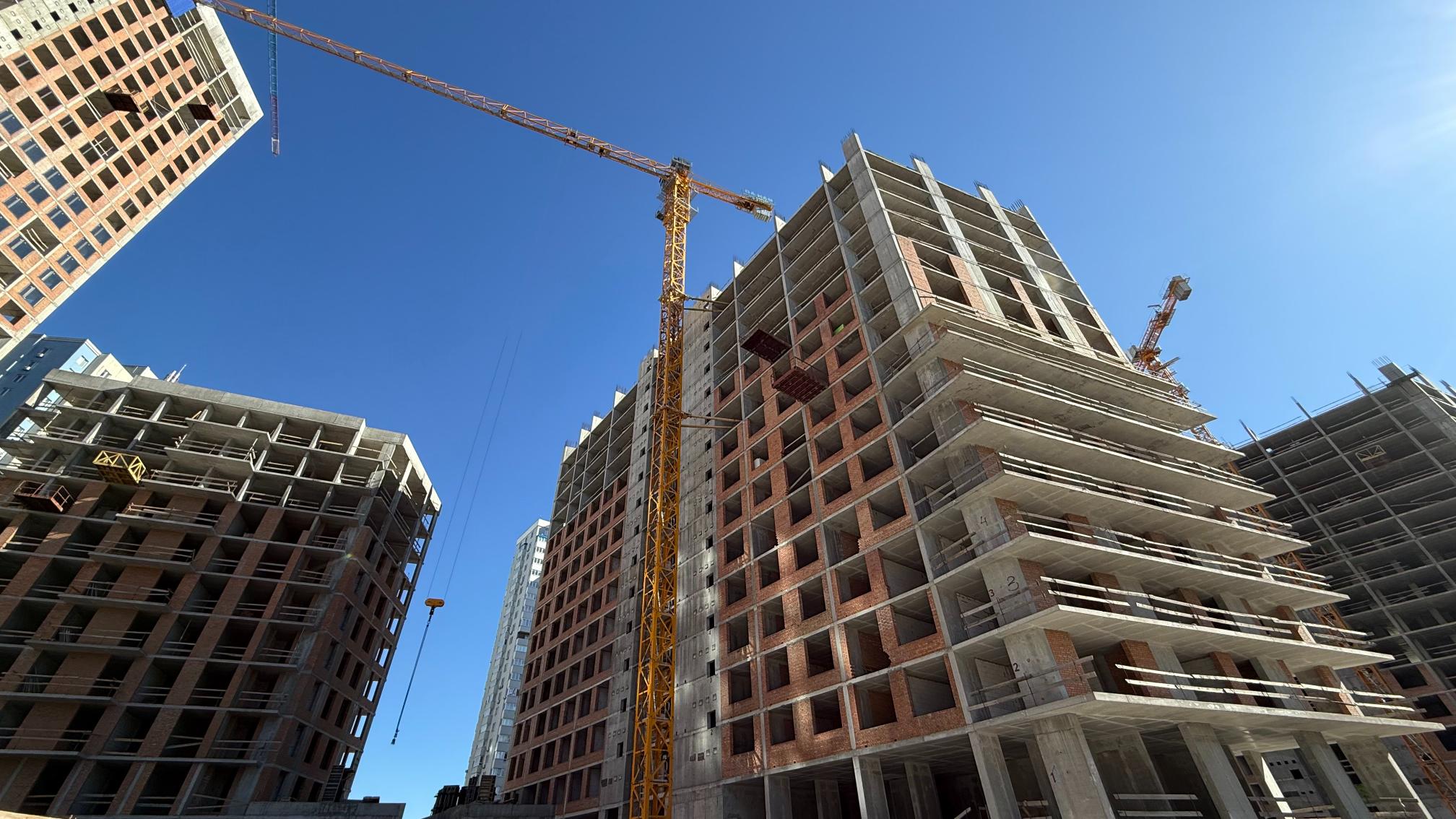

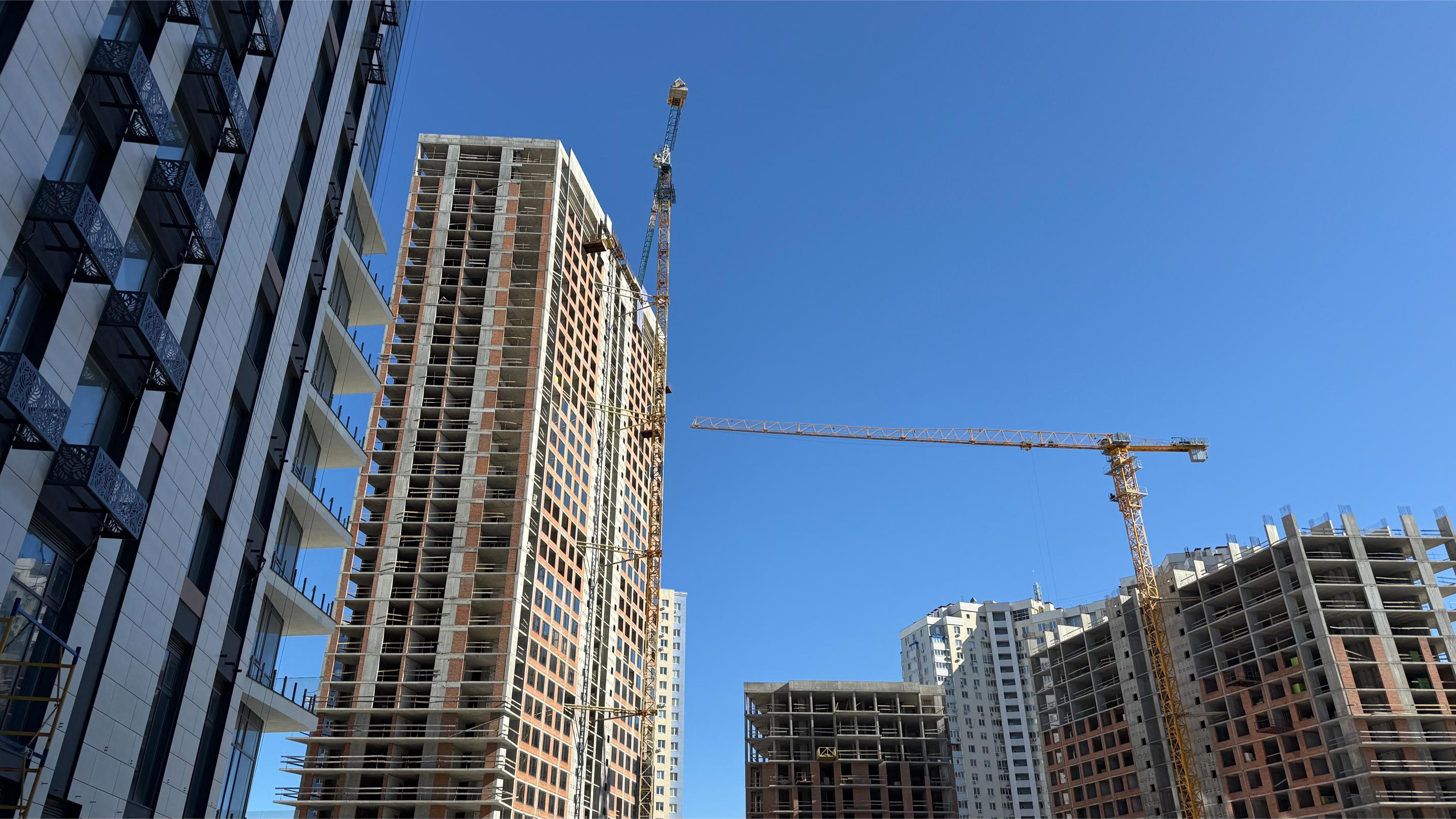

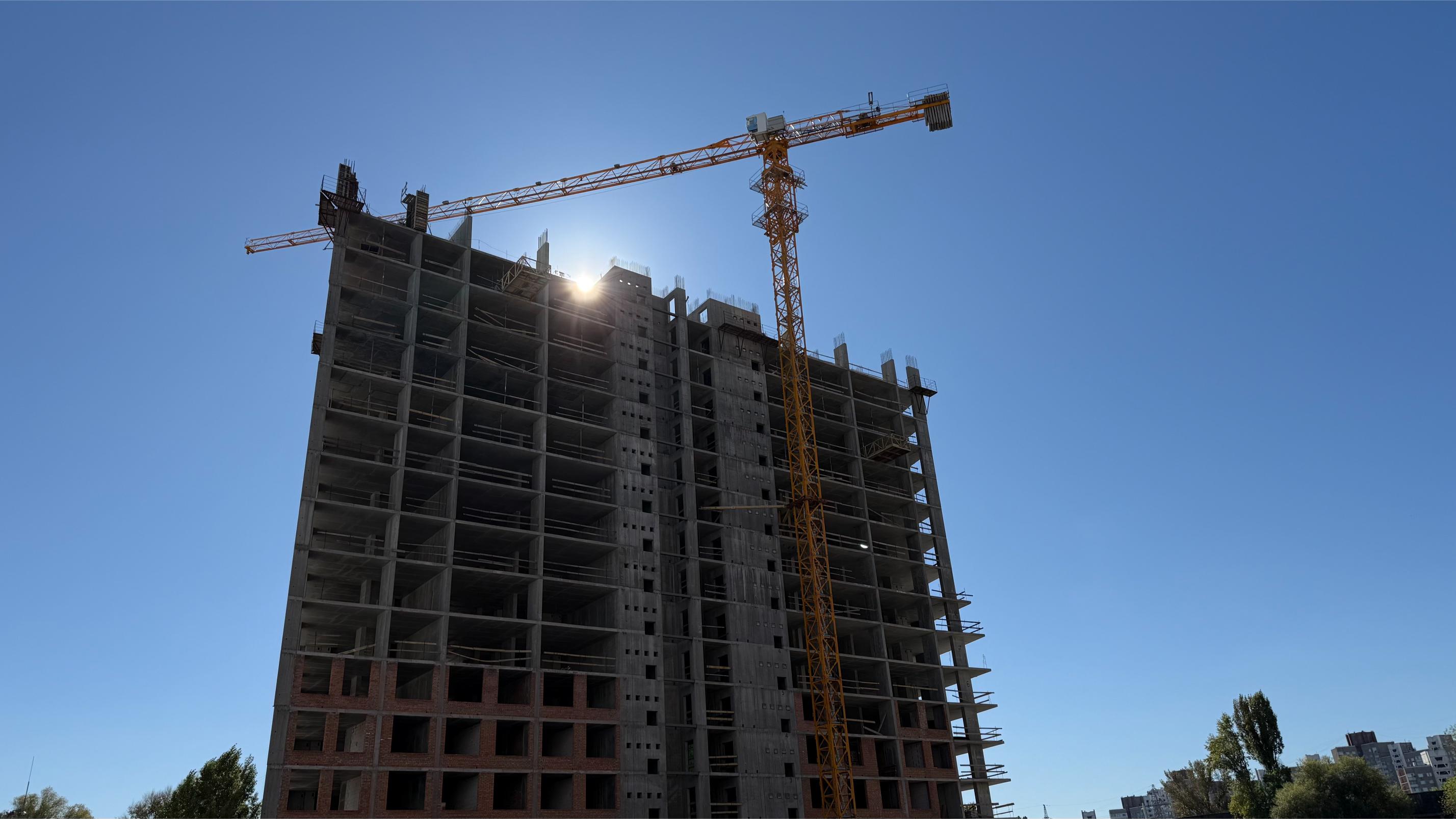

Будинок №4, секція 1:

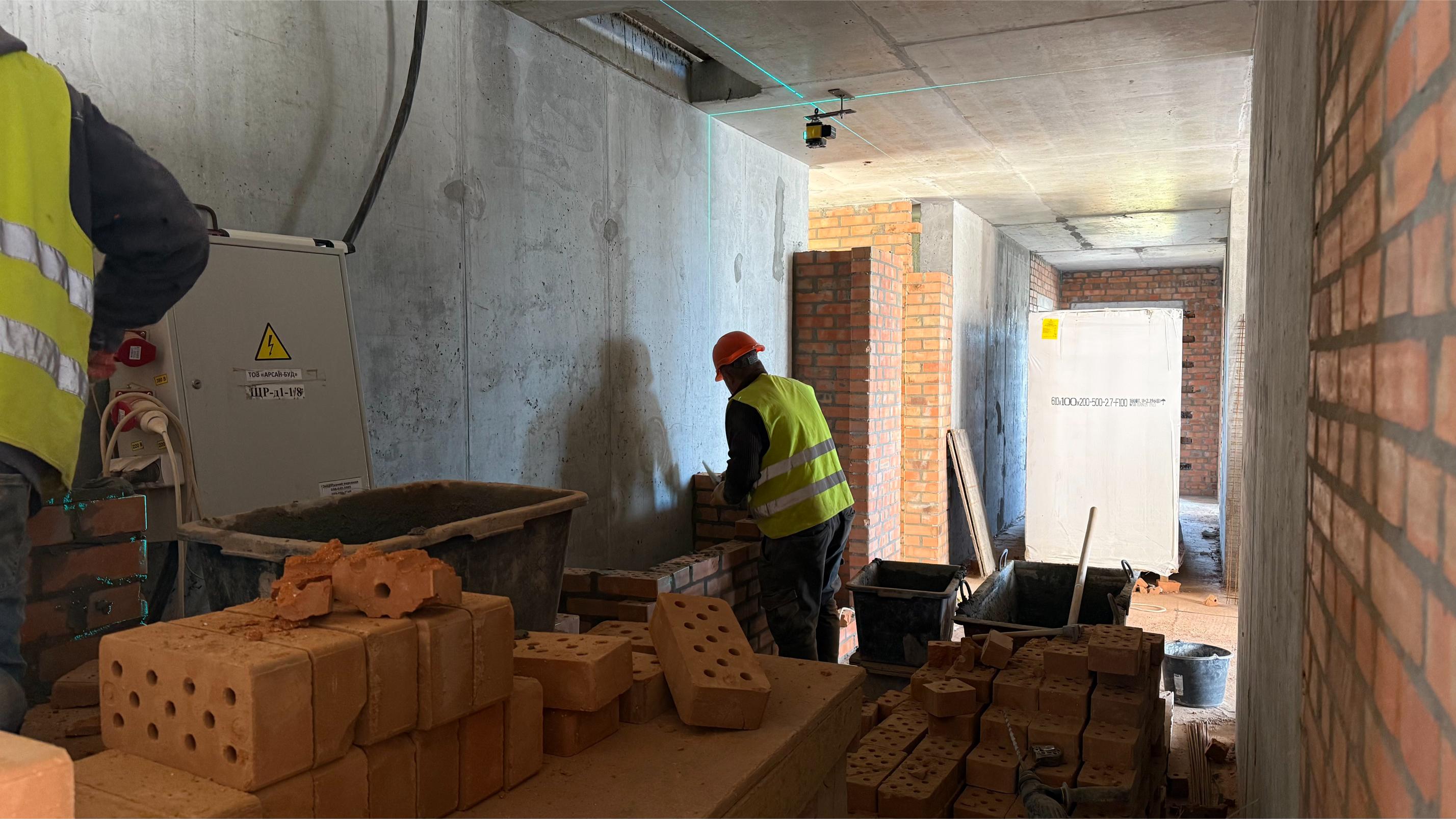

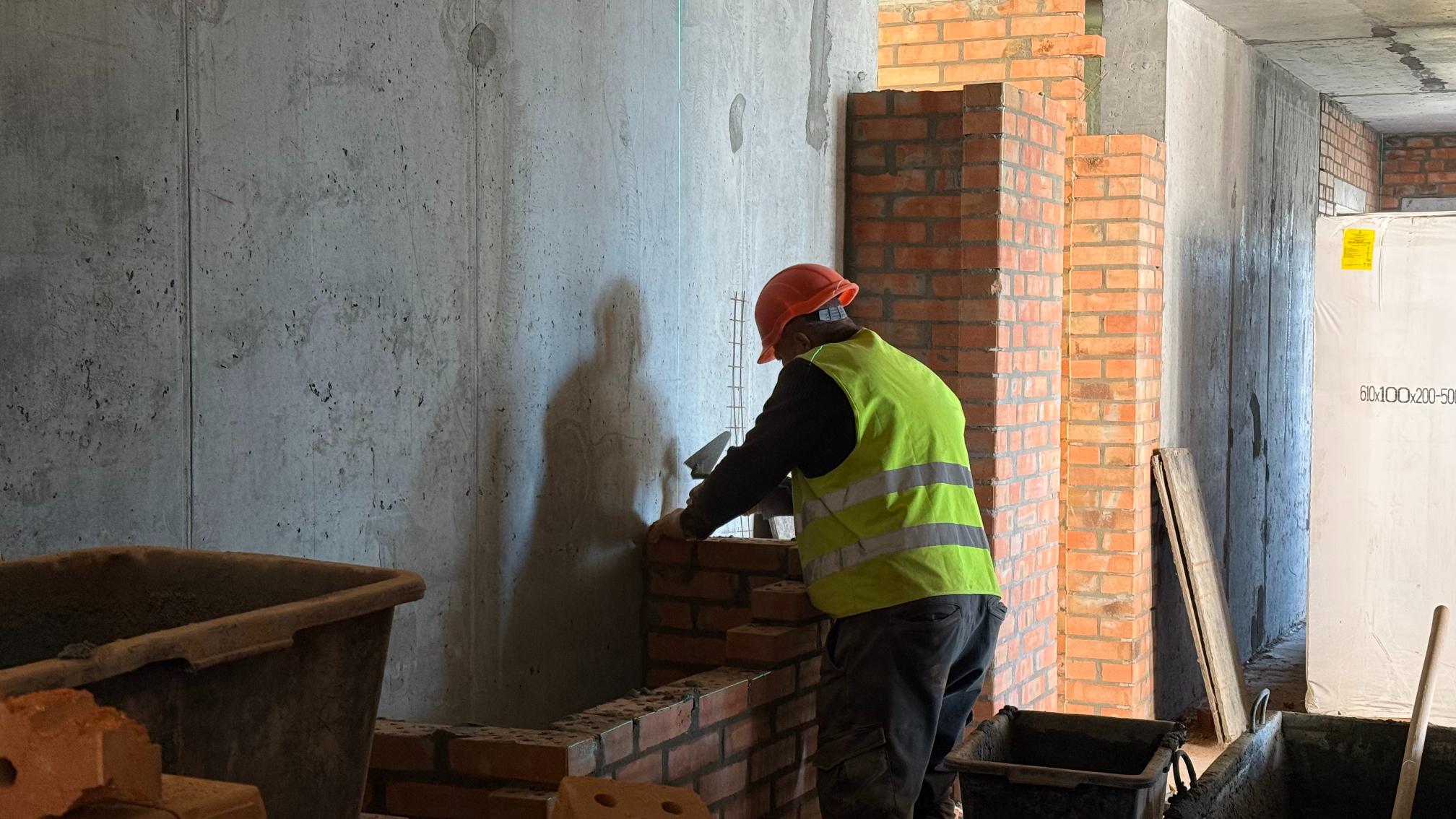

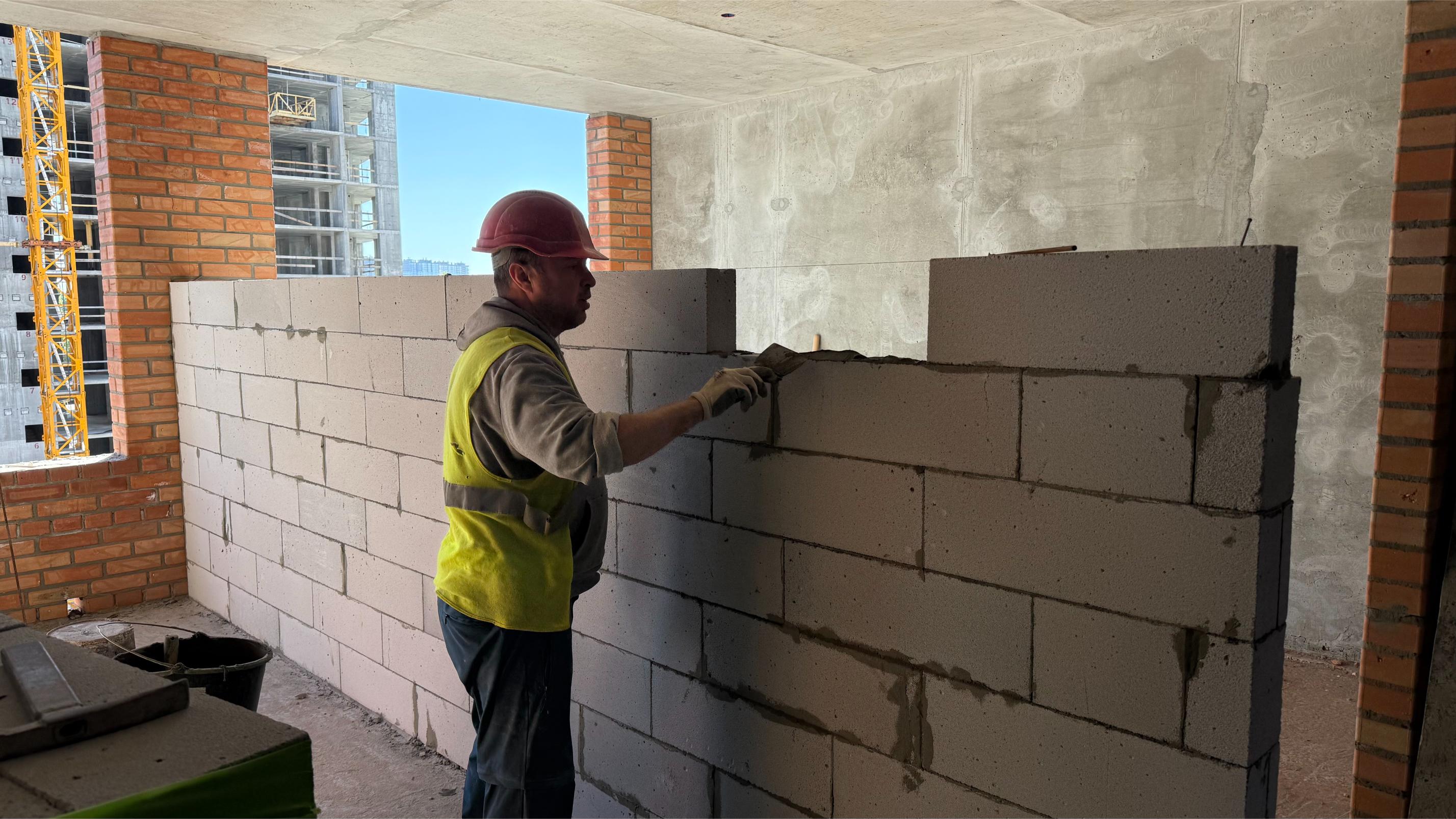

• цегляна кладка стін з 1 по 32 поверх – 93%, в роботі з 33 по 34 поверх – 55%.
Будинок №4, секція 2:
• цегляна кладка стін з 8 по 11 поверх – 40%.
Будинок №4, секція 3:
• цегляна кладка стін 11-го поверху.
Будинок №4, секція 5:
• цегляна кладка стін 12-го поверху.
Паркінг ЖБ №4:

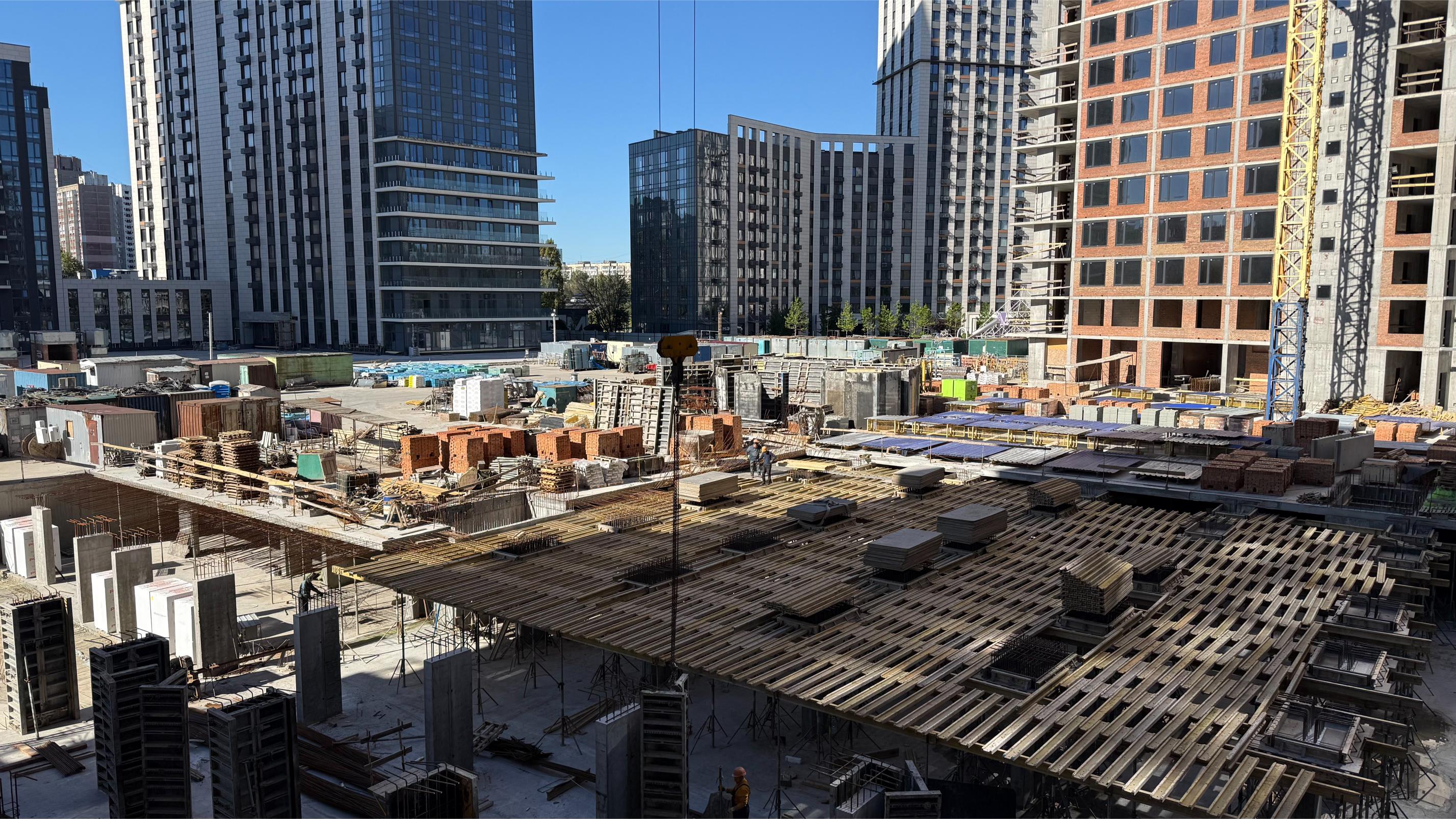

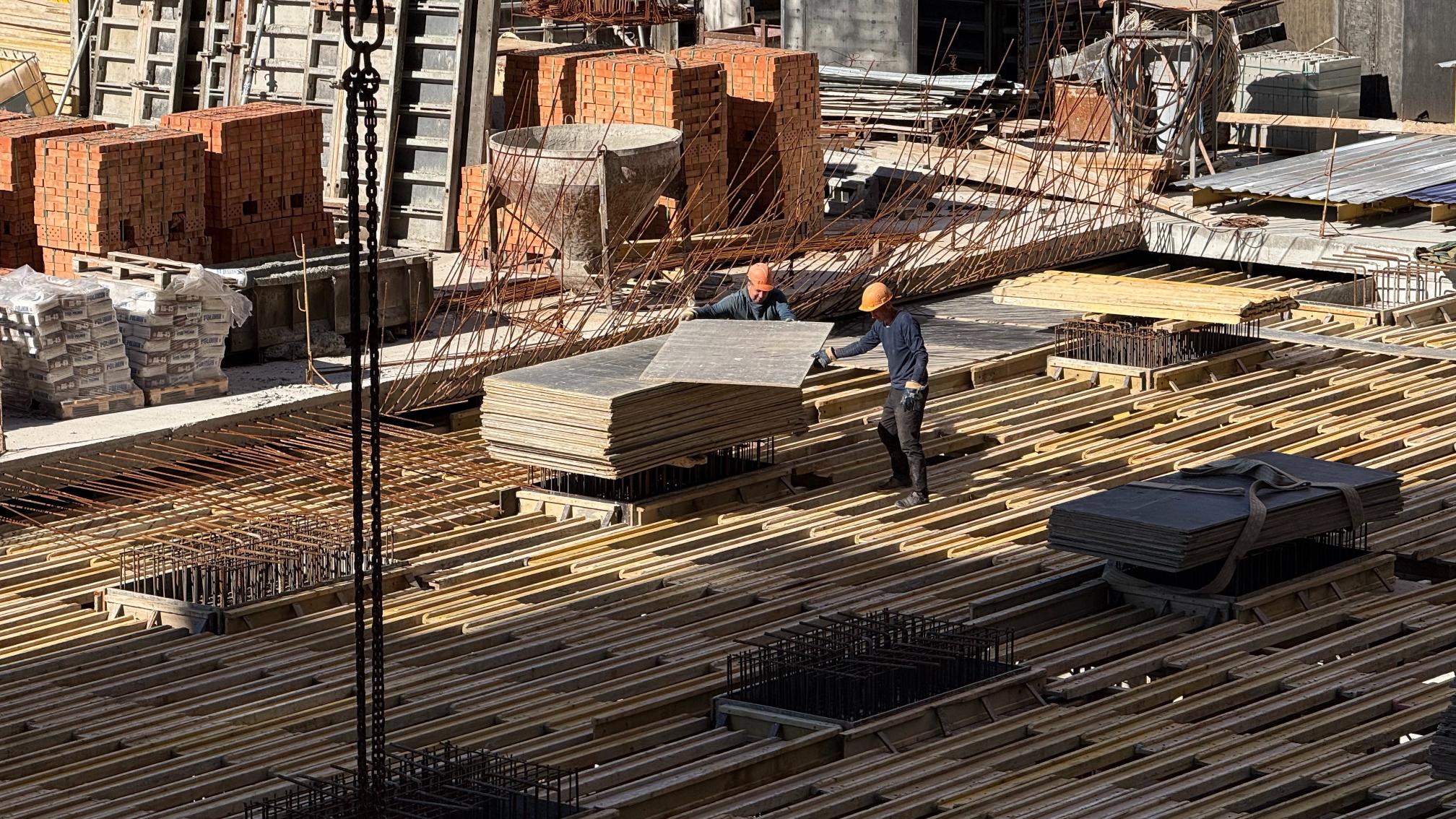

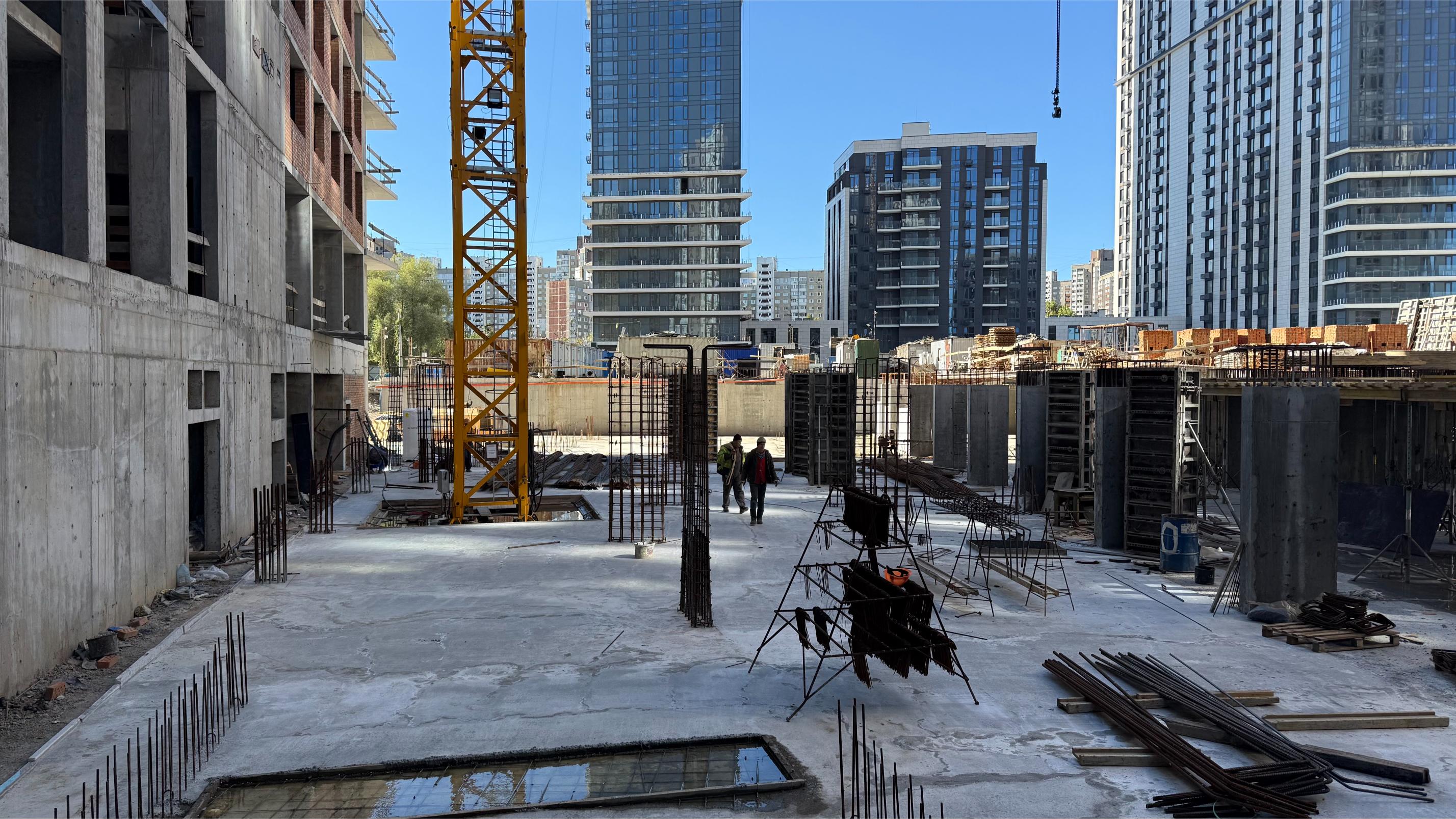

• виконуються роботи з влаштування гідроізоляції паль, ростверків та гідроізоляції плити ростверку – 50%;
• тривають роботи з улаштування вертикальних конструкцій паркінгу – 75%, плити перекриття – 45%.
