Хід будівництва, 05.01.2026
Ділимось останніми новинами з будмайданчика за грудень:
Будинок №3, секція 1:

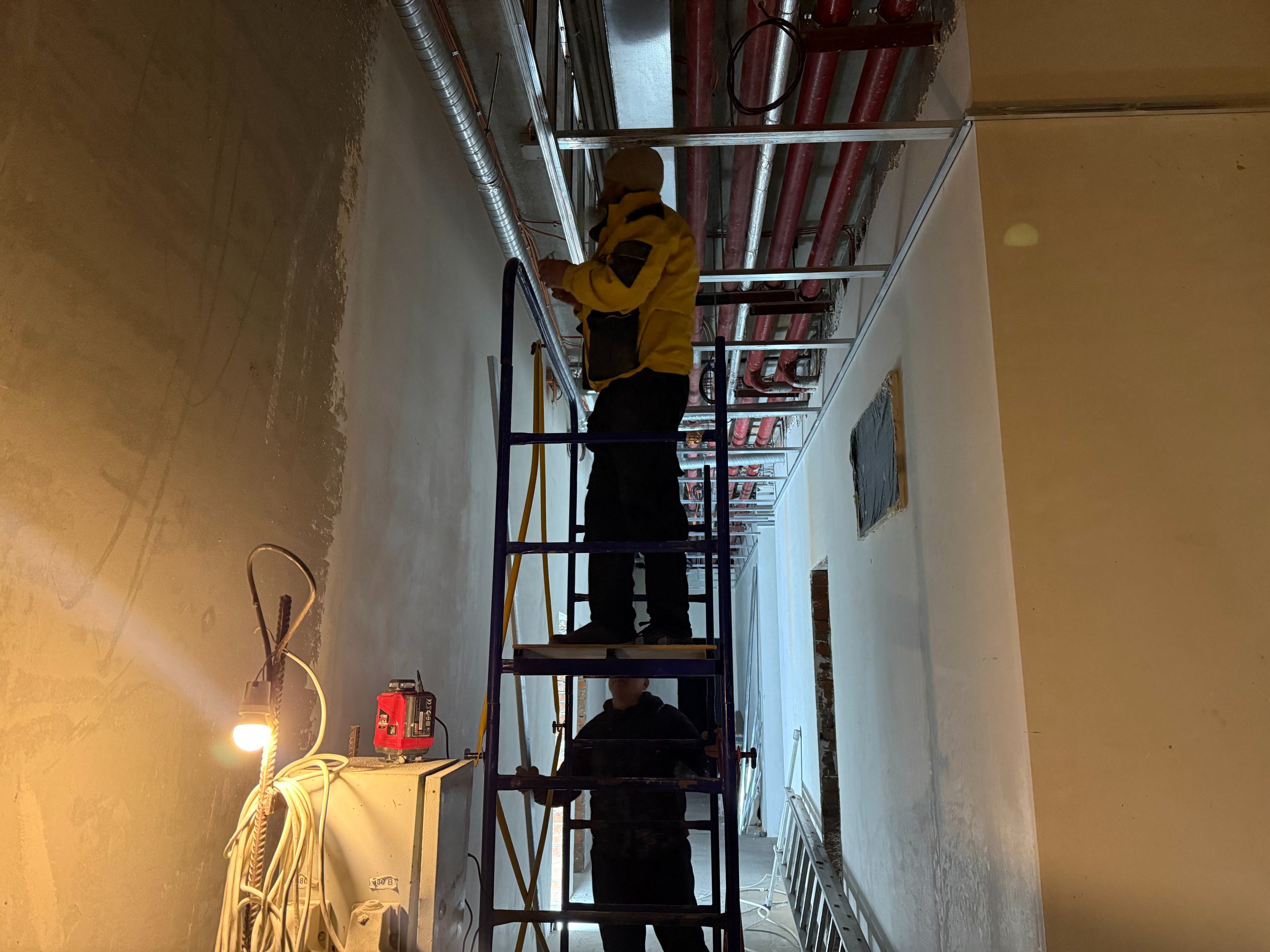

• ведуться роботи по оздобленню лобі та з монтажу підвісних стель з ГКЛВ (каркас) – 50%;
• улаштування системи кондиціонування лобі – 97%.
Будинок №3, секція 2:
• роботи по оздобленню сходових клітин – 65%;
• улаштування стель МЗК з кубовидної рейки – 100%.
Будинок №3, секція 3:
• роботи по оздобленню лобі (штукатурка стін) – 100%;
• продовжуються роботи в лобі з монтажу підвісних стель з ГКЛВ (каркас) – 30%;
• монтаж квартирних електролічильників – 40%.

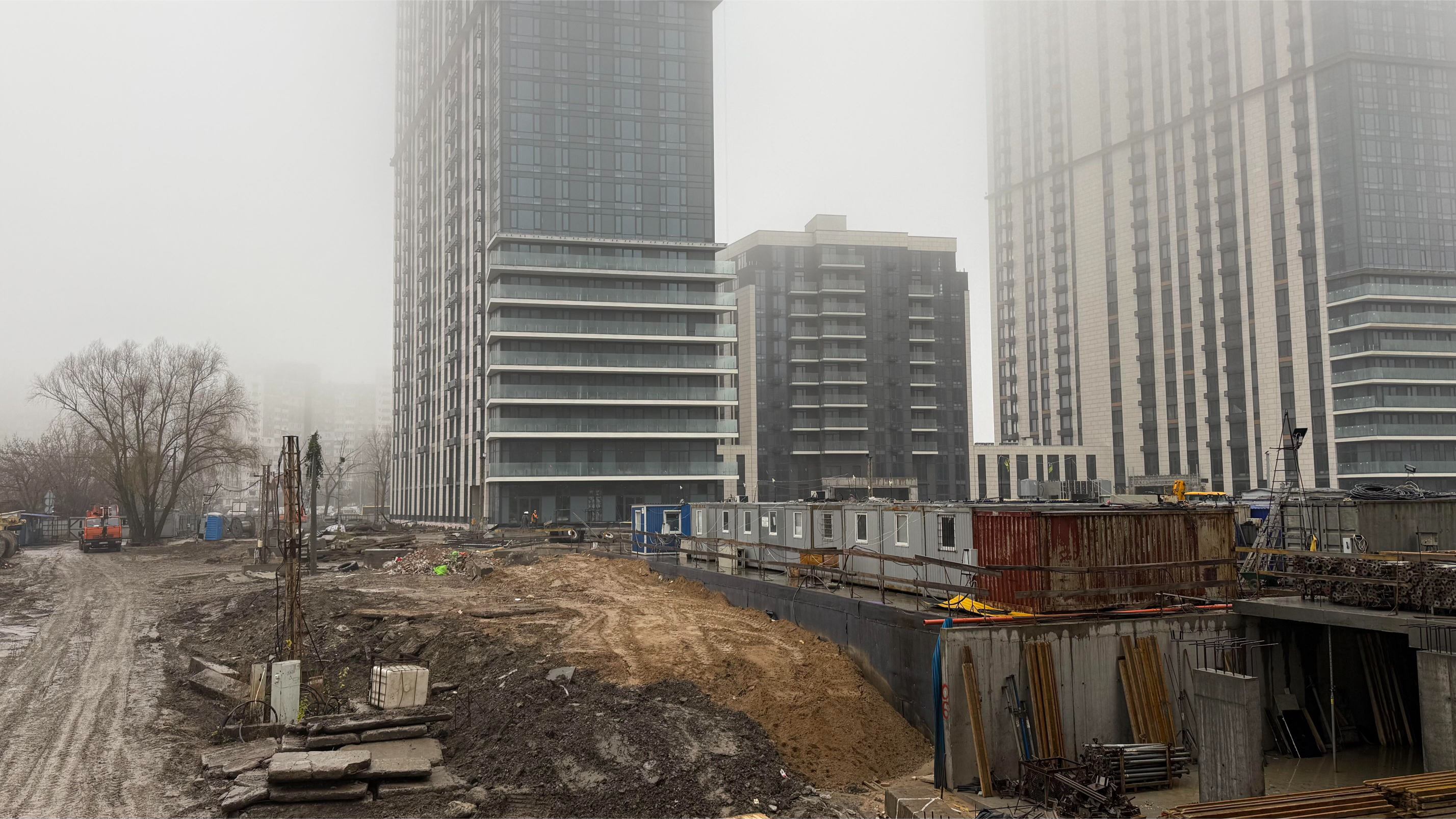

Паркінг ЖБ №3:

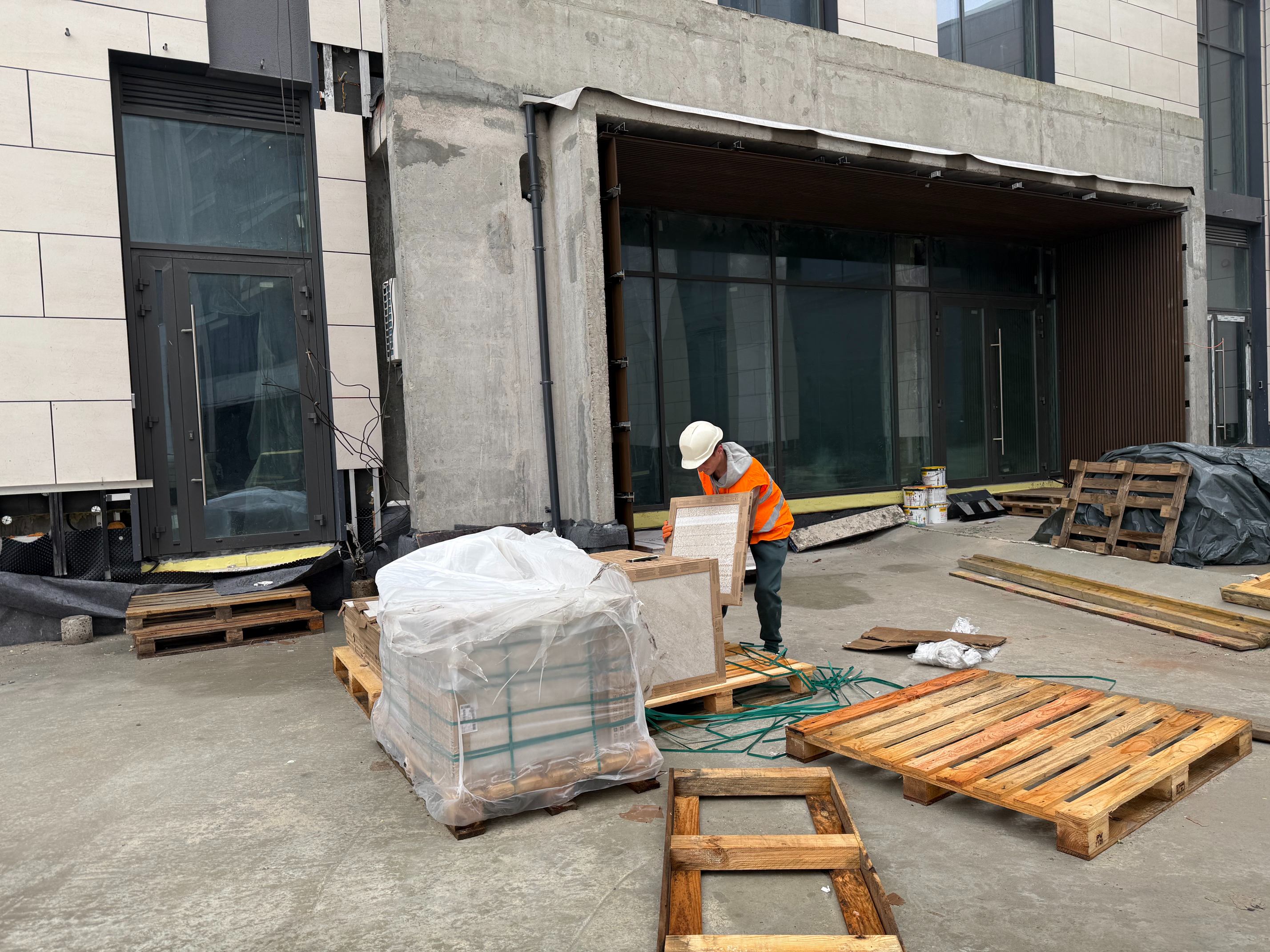

• облицювання фасаду евако-виходу з паркінгу – 60%;

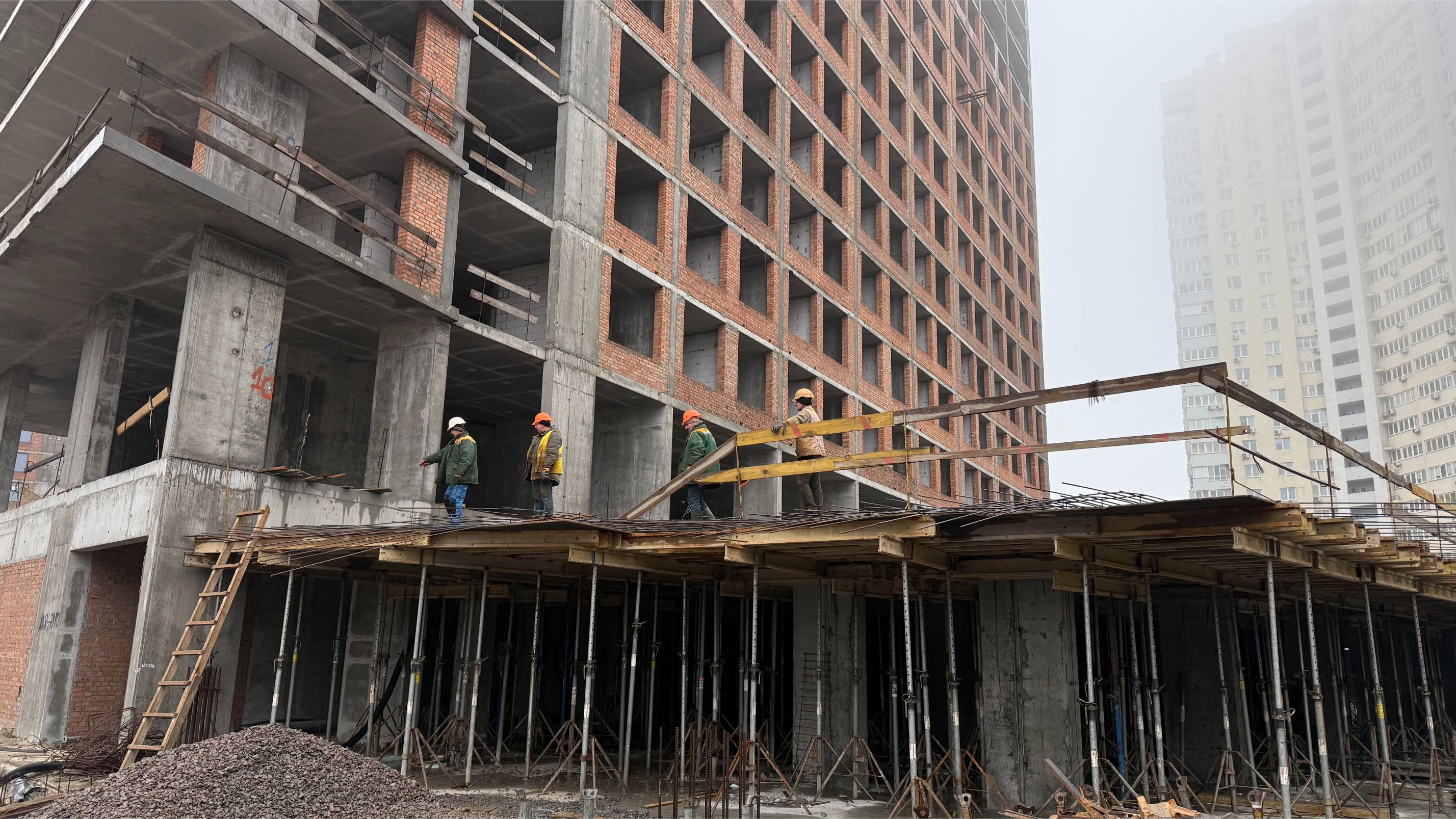

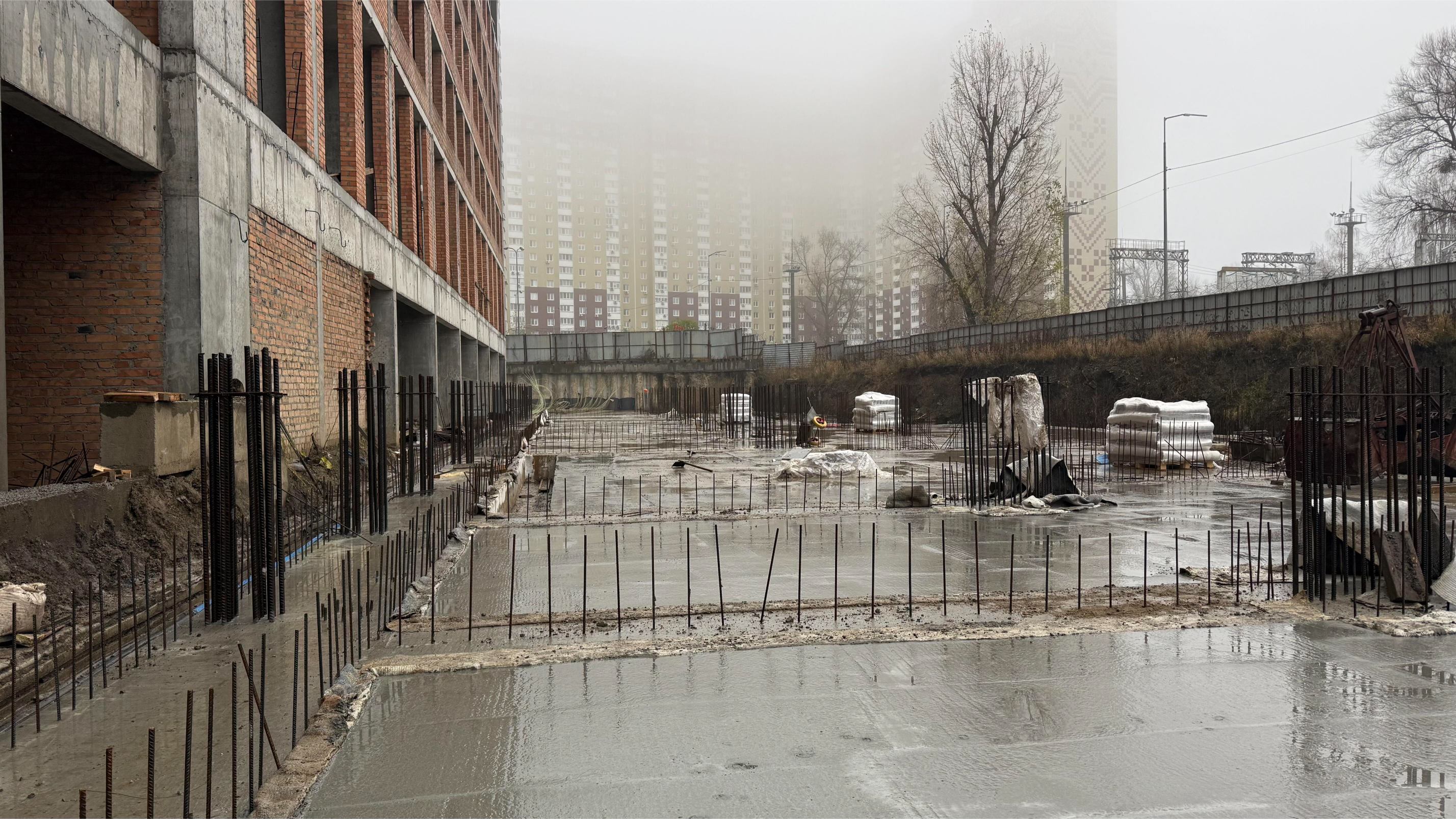

• роботи з улаштування підлог паркінгу (шліфування дифузійних швів, гідроізоляція та укладання підлог з фібробетону) – 40%.
Благоустрій 1 зони ЖБ №3:

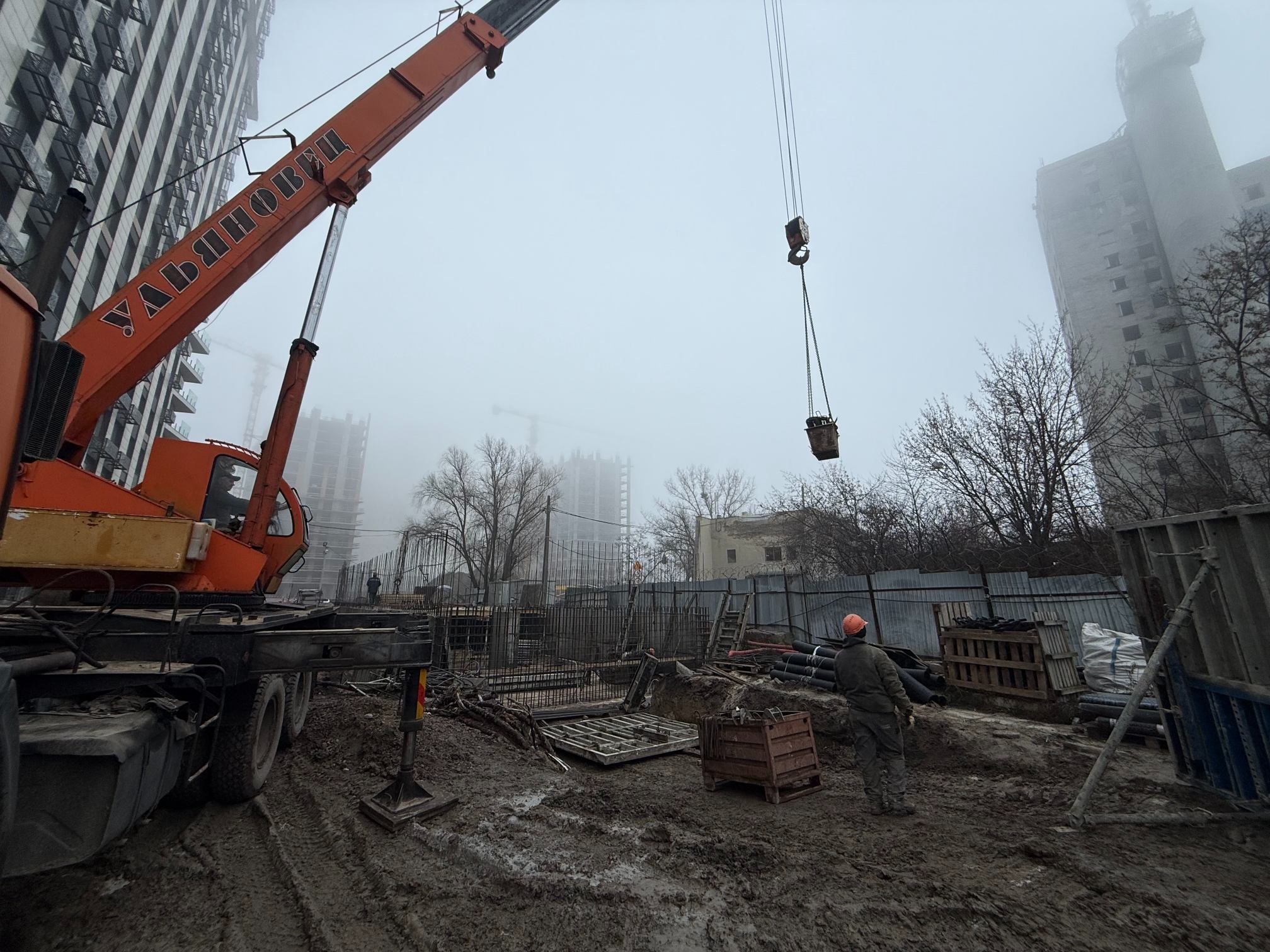

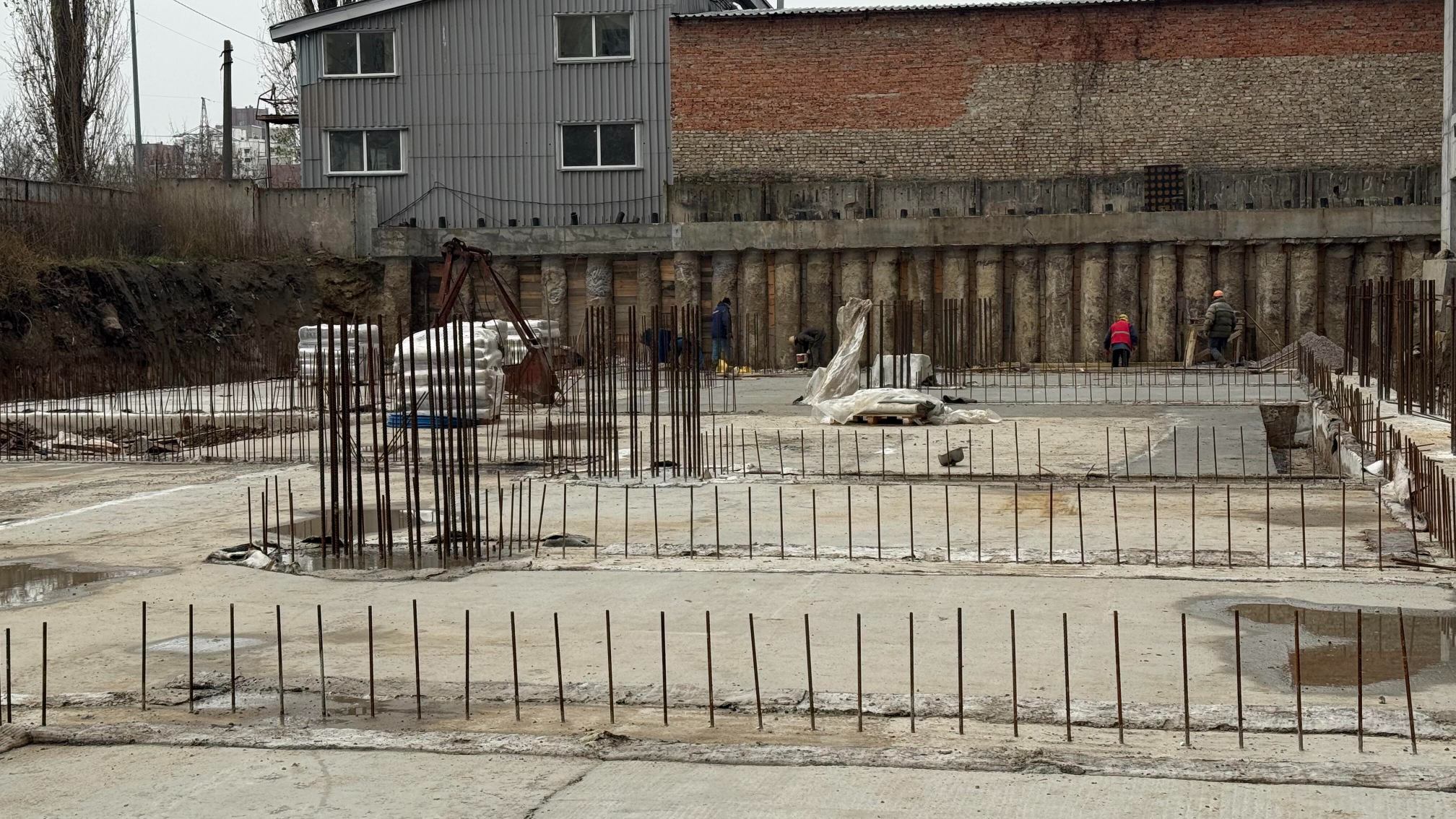

• виконуються земляні роботи – 90%;

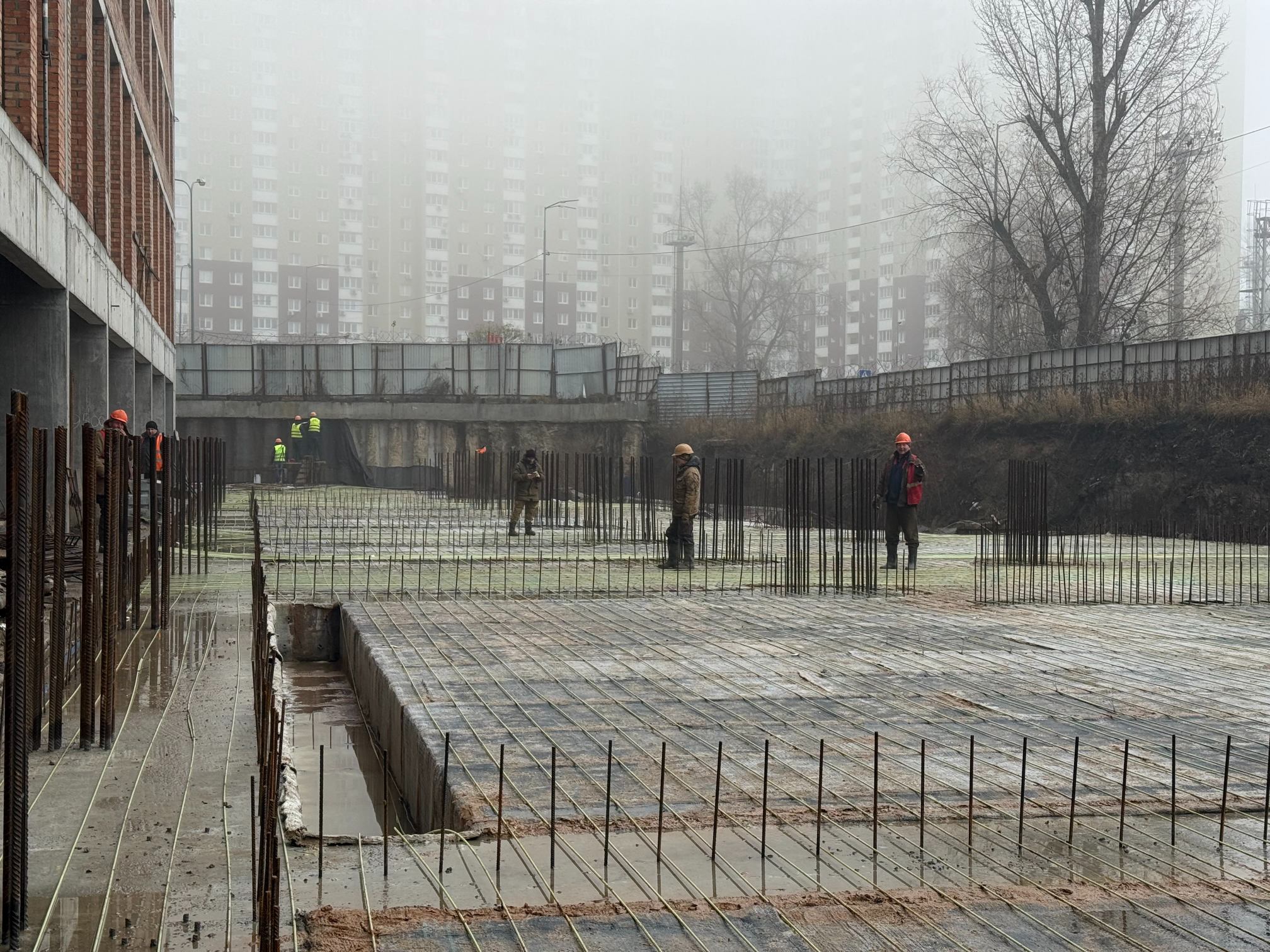

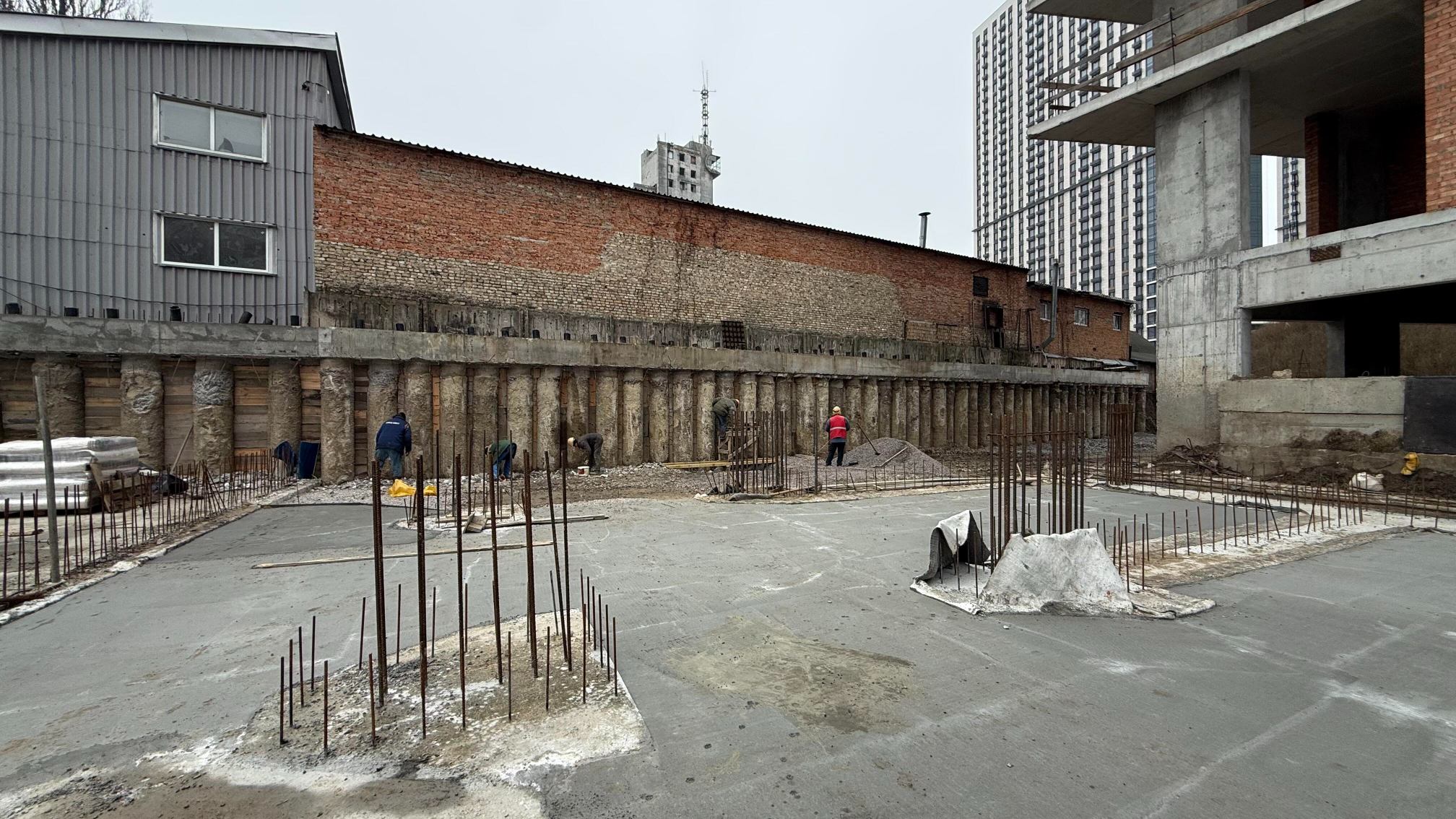

• роботи з будівництва РП, монолітні роботи – 60%, кладка – 10%;
• гідроізоляція цоколю – 80%.

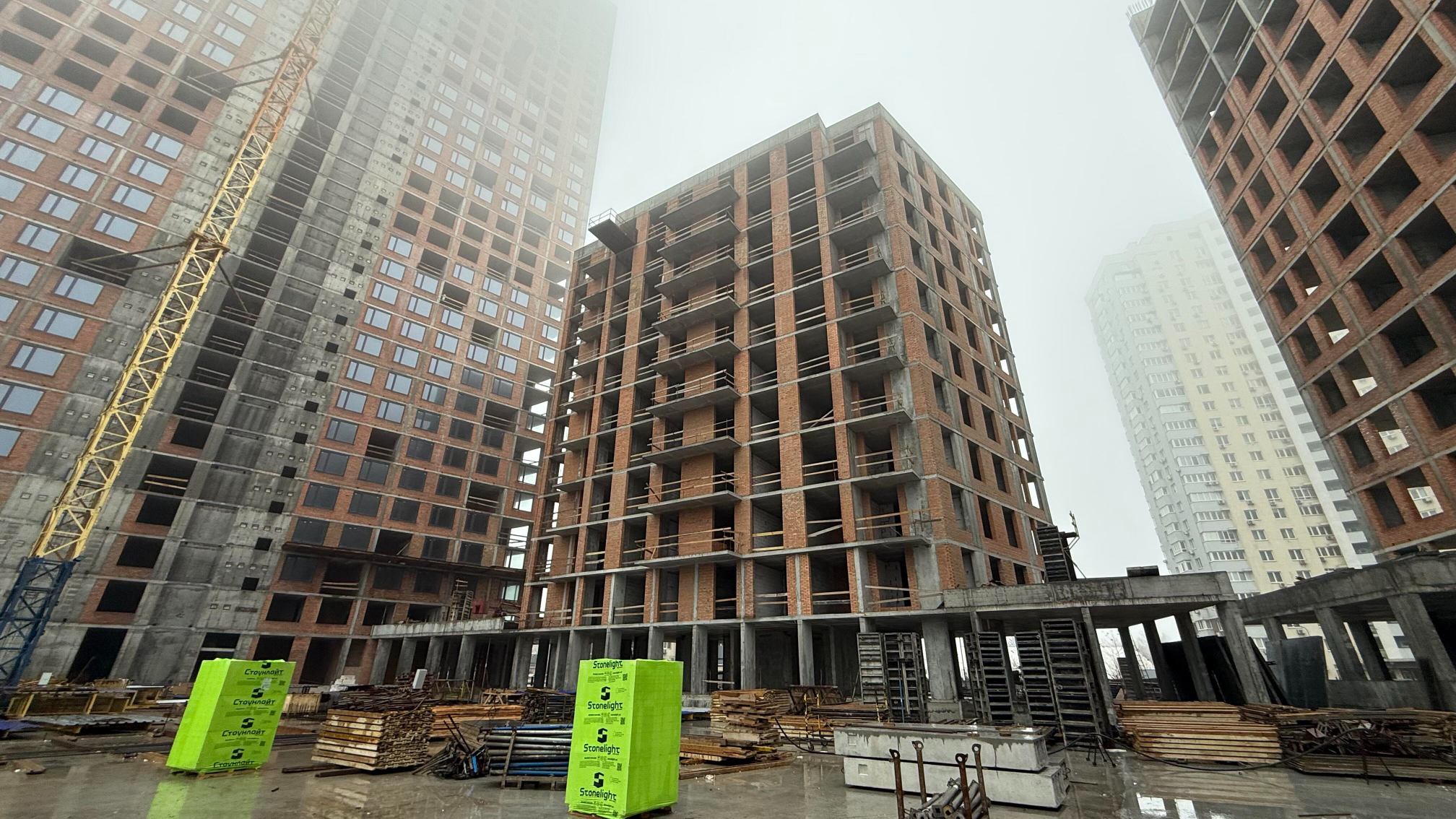

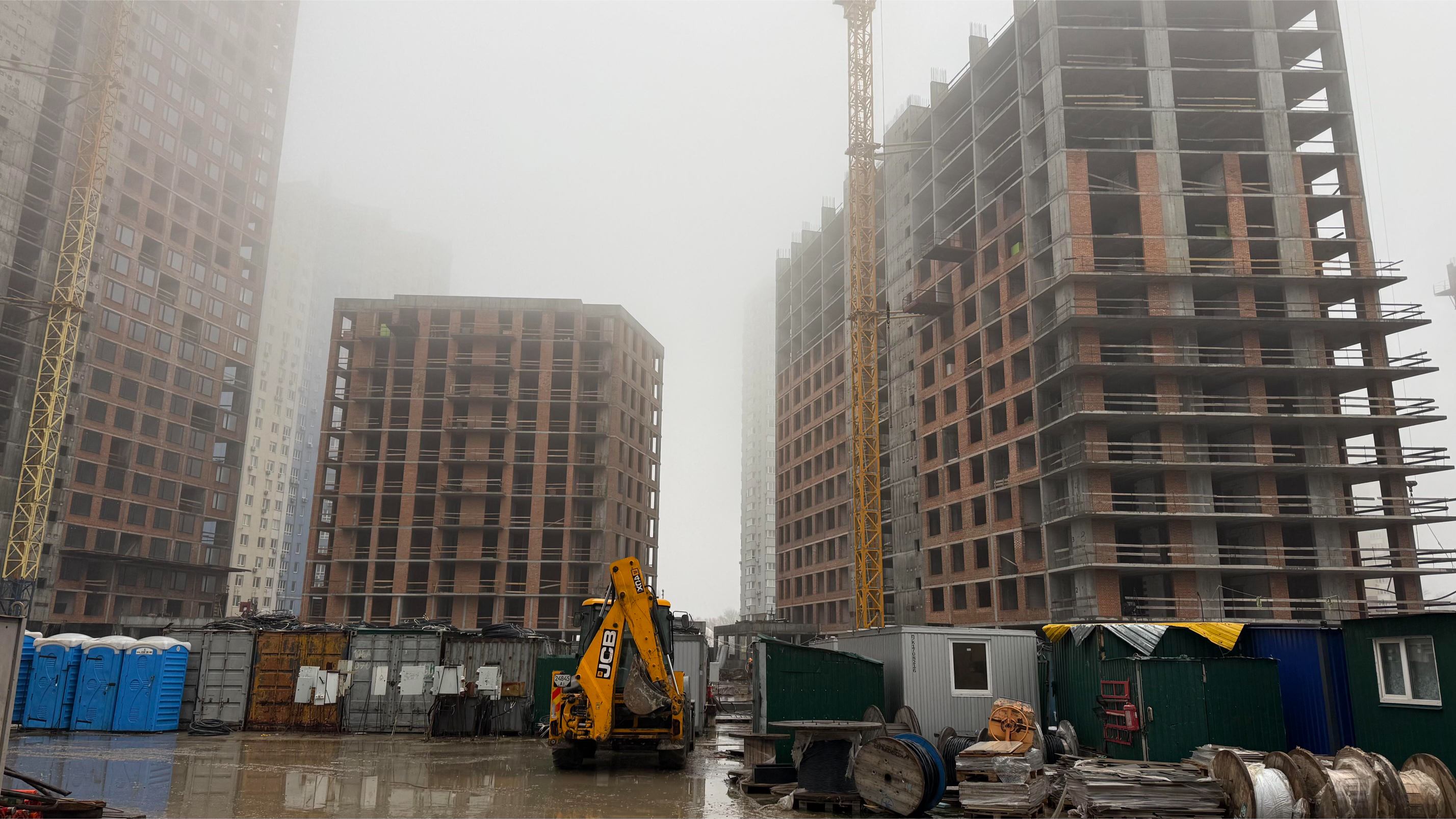

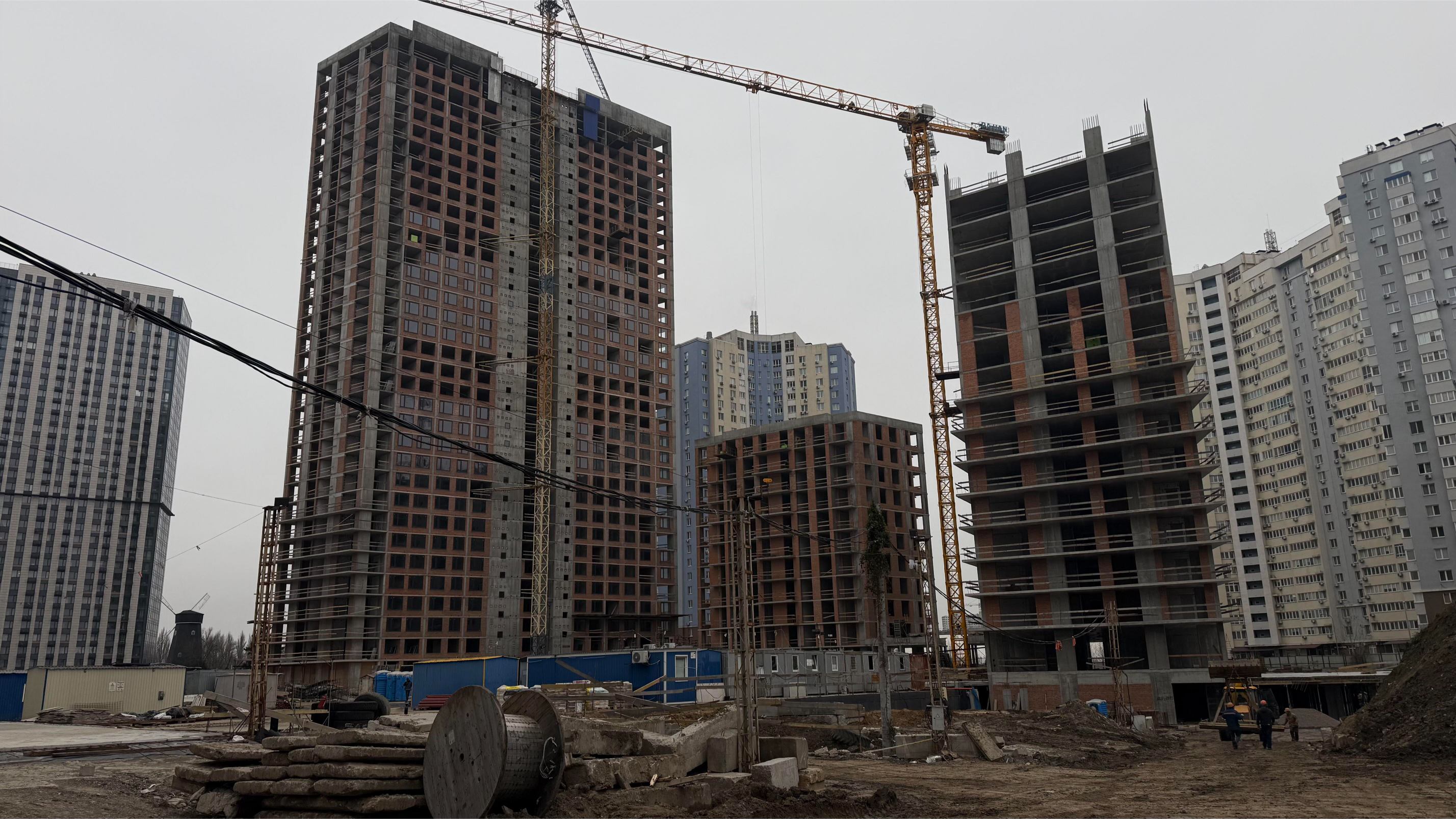

Будинок №4, секція 1:

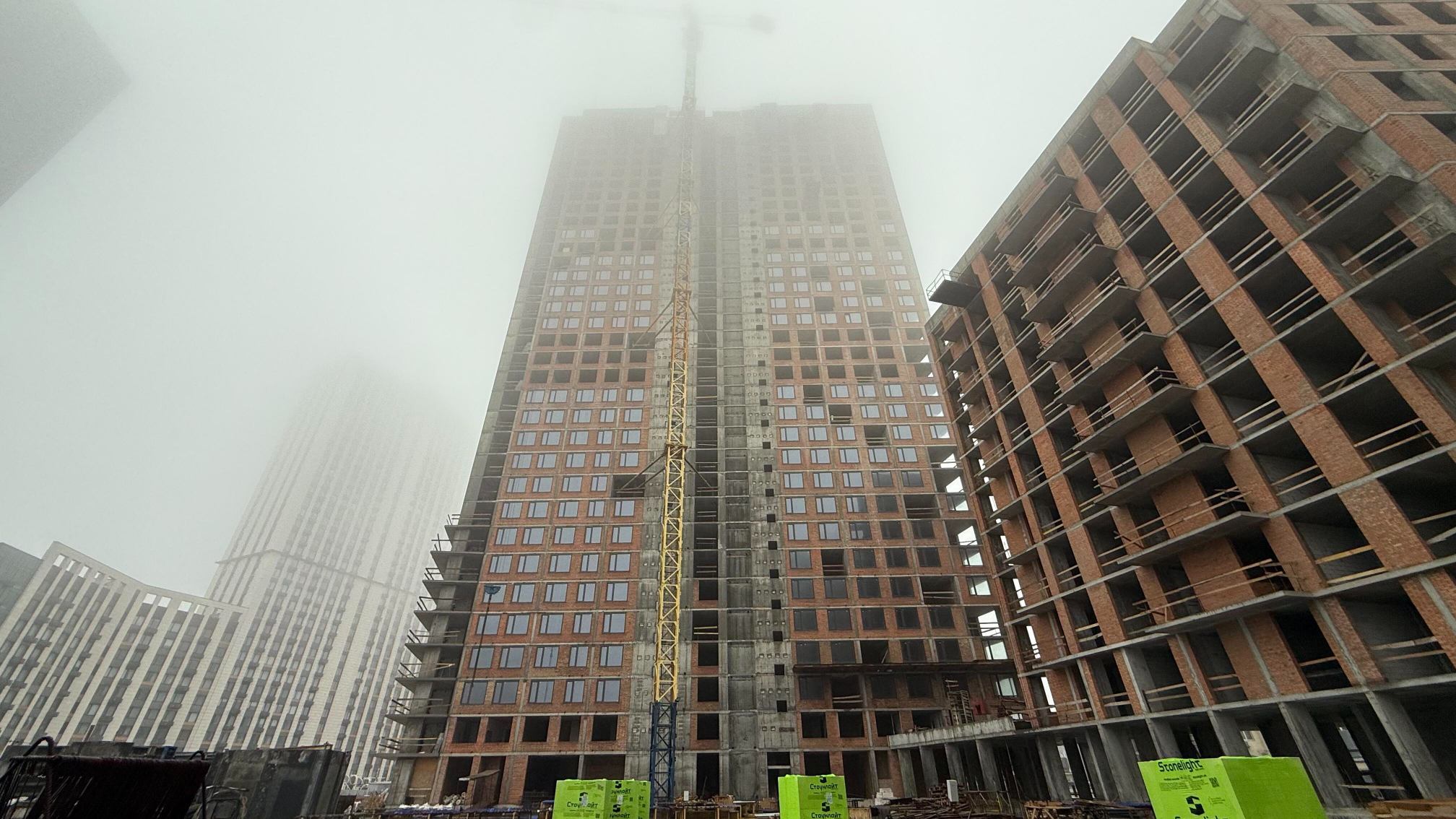

• цегляна кладка стін на 33 та 34 поверхах – 90%.
Будинок №4, секція 2:
• цегляна кладка стін технічного поверху – 100%.
Паркінг ЖБ №4:

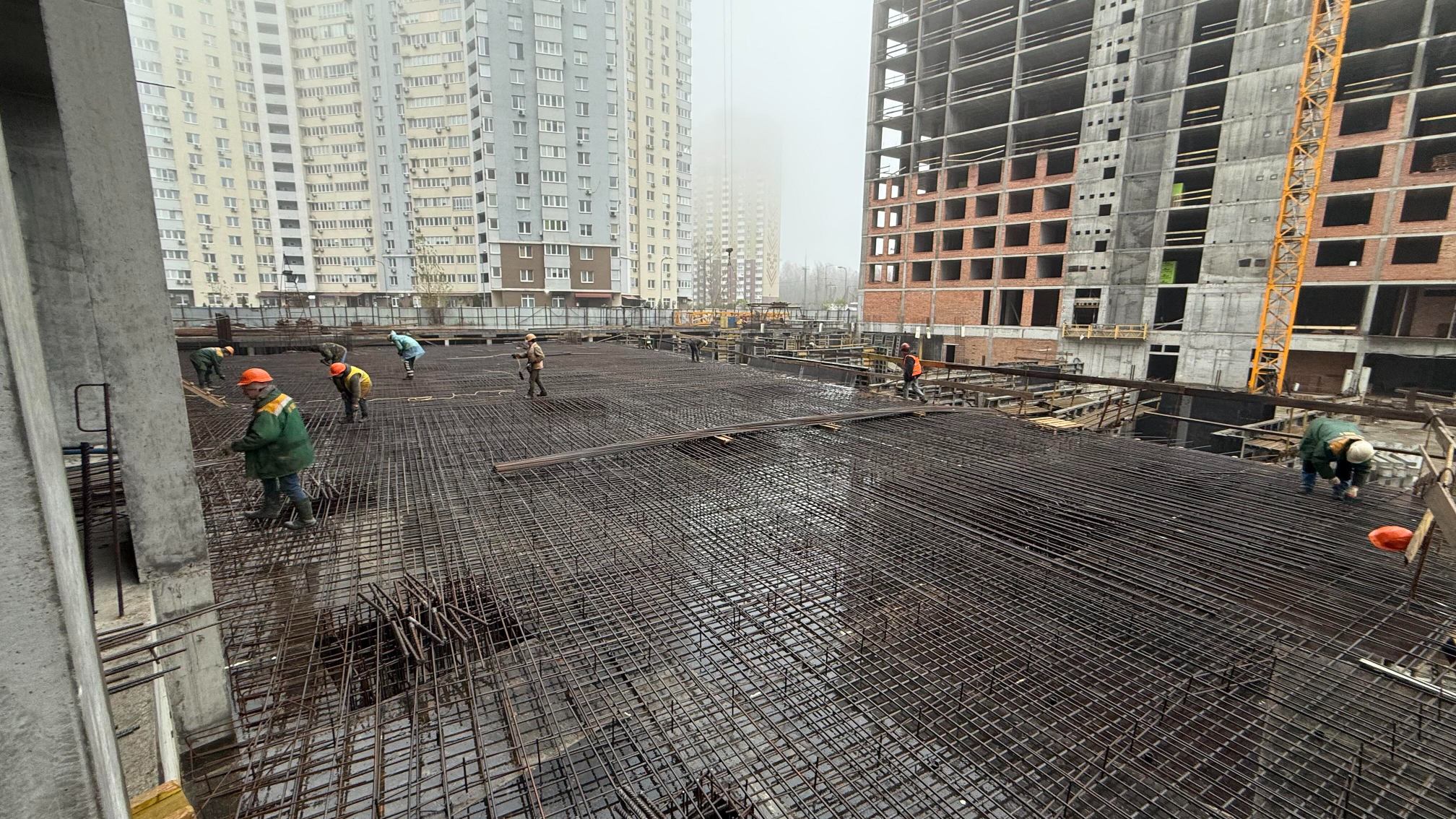

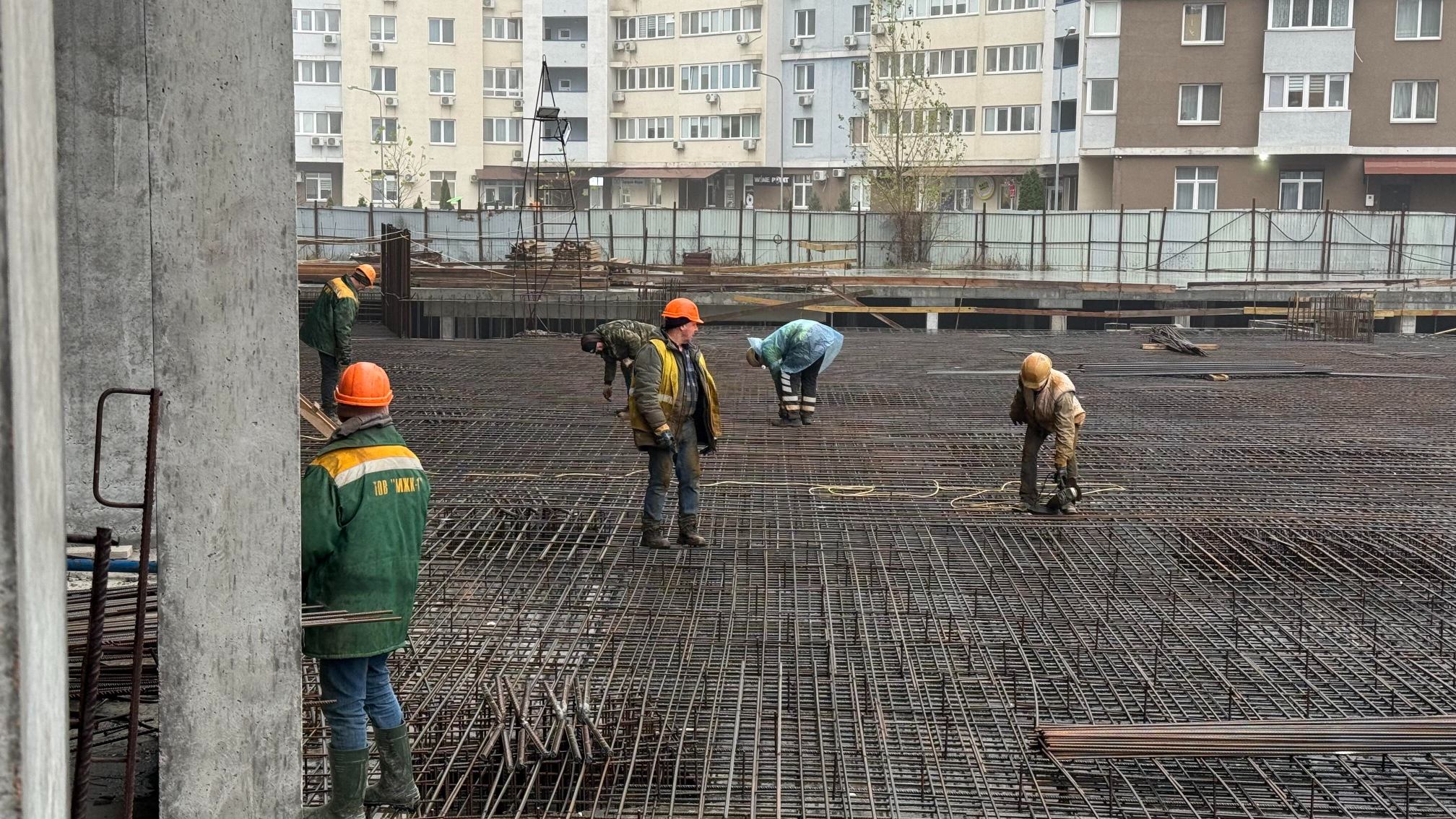

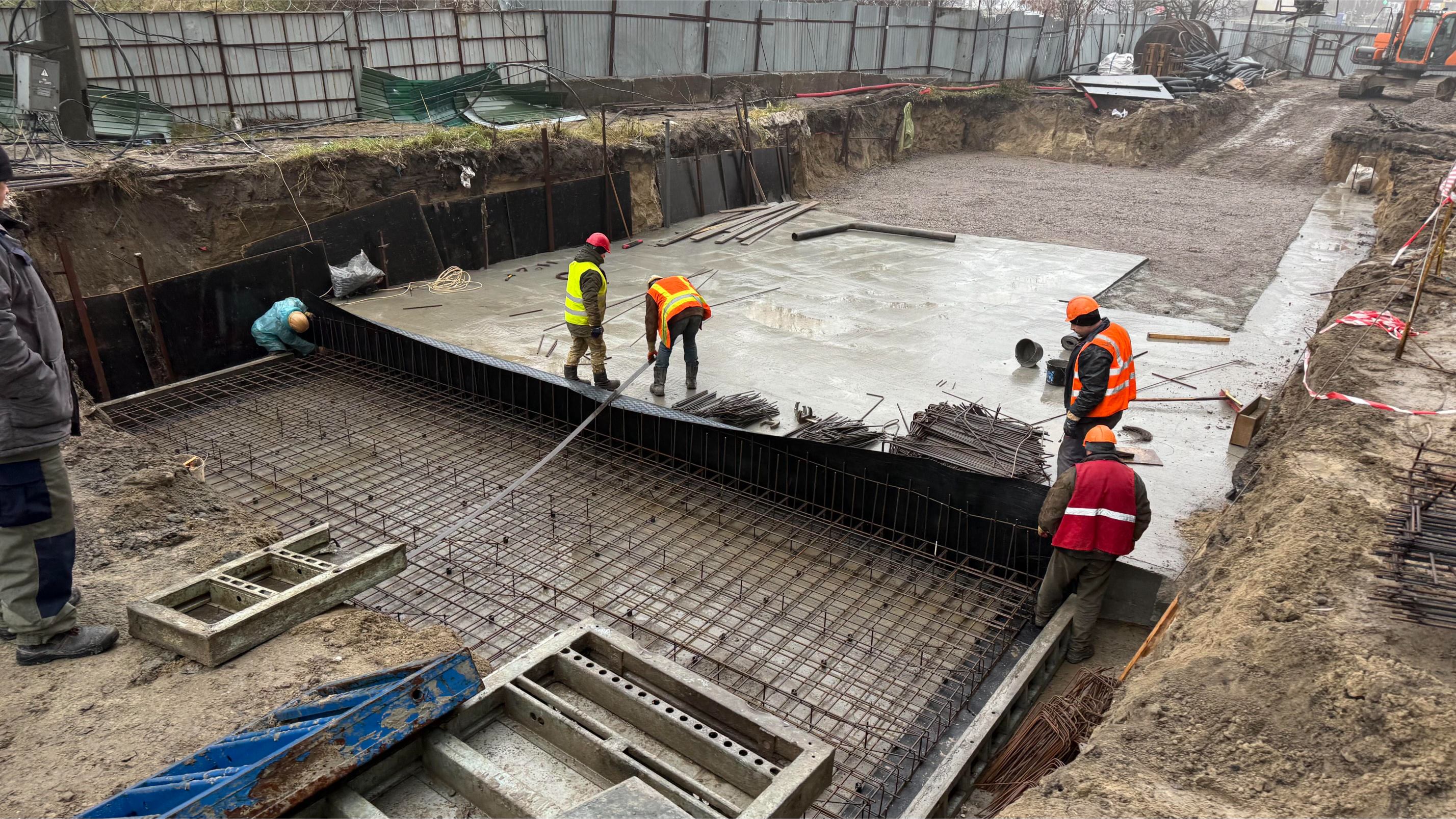

• виконуються роботи з влаштування гідроізоляції паль, ростверків та гідроізоляції плити ростверку – 100%;

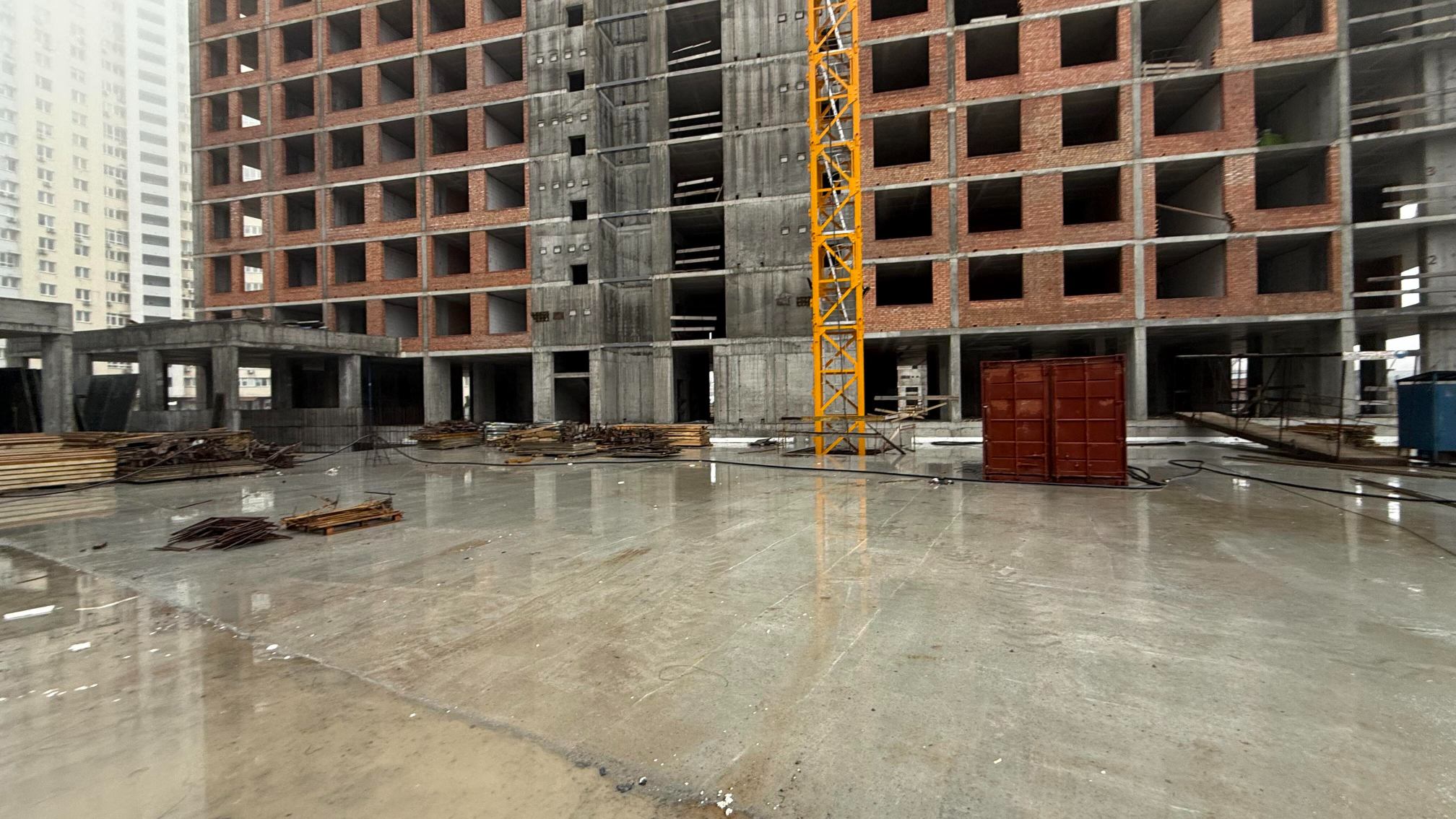

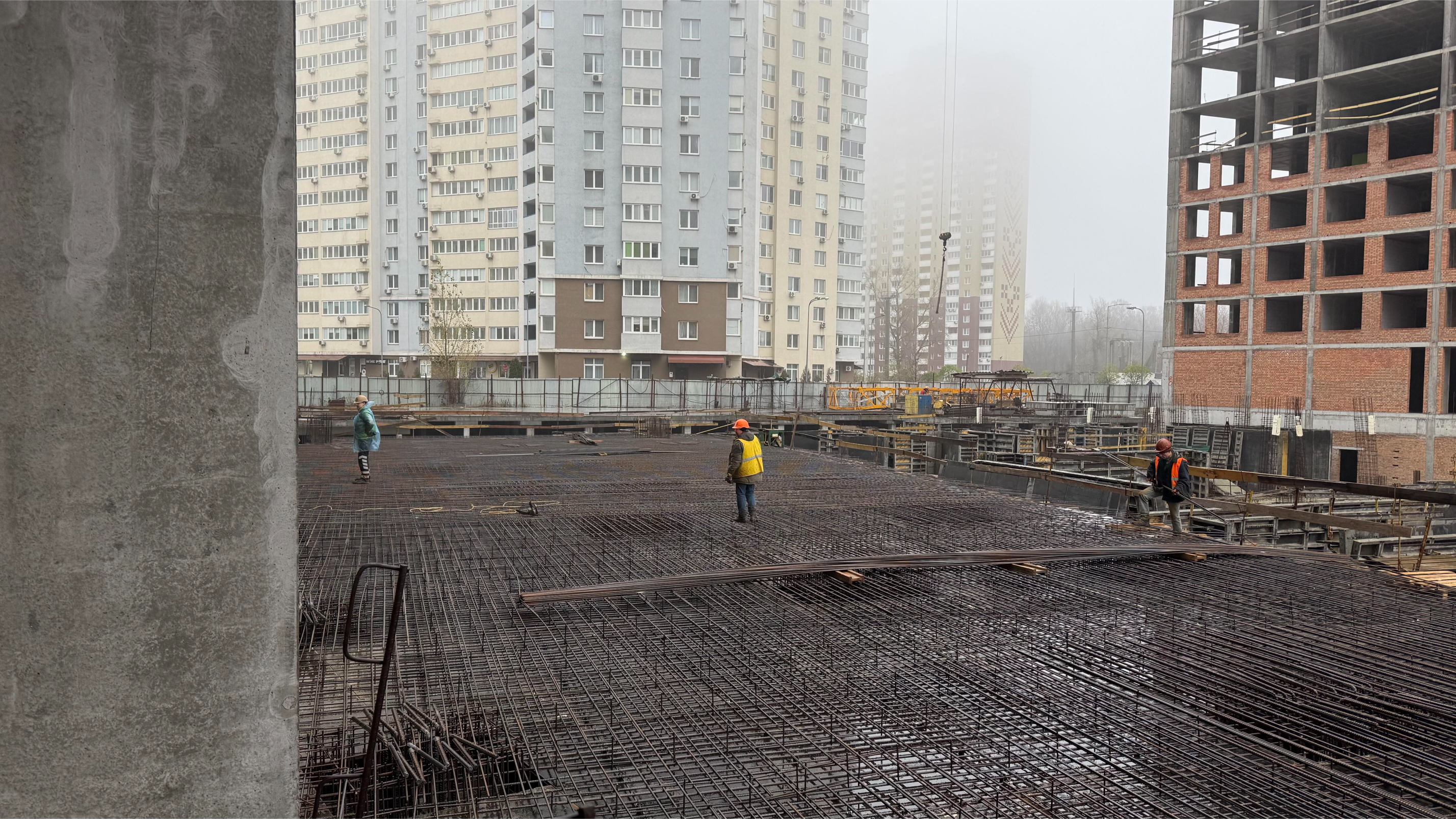

• тривають роботи з улаштування вертикальних конструкцій паркінгу – 90%, плити перекриття – 80%;
• зворотна засипка ростверків паркінгу – 90%.
